Ход строительства ЖК "Пригород Лесное"

Показать
  • Все
  • 7 корпус
  • 8 корпус
  • 9 корпус
  • 20 корпус
  • 21 корпус
  • 22 корпус
  • 23 корпус
  • 24 корпус
  • 25 корпус
  • 26 корпус
  • 27 корпус
  • 28 корпус
  • 29 корпус
  • 30 корпус
  • 31 корпус
  • 10 корпус
  • 11 корпус
  • 15 корпус
  • 16 корпус
  • 17 корпус
  • 18 корпус
  • 19 корпус

Февраль, 2020

  • 11 корпус
  • Монолитные работы по устройству 10-13 этажа.
  • Монолитные работы по устройству 6-7 этажа.
  • 16 корпус
  • Монолитные работы по устройству 17 этажа.
  • 18 корпус
  • Монолитные работы по устройству 13-16 этажа.
  • 10 корпус
  • Монолитные работы по устройству 11-14 этажа.
  • 17 корпус
  • Монолитные работы по устройству 7-12 этажа.
  • 19 корпус
  • Монолитные работы по устройству 13-16 этажа.

Январь, 2020

  • 11 корпус
  • Монолитные работы по устройству 8-9 этажа.
  • 23 корпус
  • Работы завершены.
  • 24 корпус
  • Работы завершены.
  • 25 корпус
  • Работы завершены.
  • 26 корпус
  • Работы завершены.
  • 27 корпус
  • Ведутся отделочные работы, работы по монтажу внутренних инженерных систем.
  • 28 корпус
  • Работы завершены.
  • 29 корпус
  • Работы по монтажу внутренних инженерных сетей.
  • 30 корпус
  • Ведутся отделочные работы.
  • 31 корпус
  • Работы завершены.
  • 16 корпус
  • Монолитные работы по устройству 14-15 этажа.
  • 18 корпус
  • Монолитные работы по устройству 10-11 этажа.
  • 15 корпус
  • Монолитные работы по устройству 3-4 этажа.
  • 10 корпус
  • Монолитные работы по устройству 9-11 этажа.
  • 17 корпус
  • Монолитные работы по устройству 5-9 этажа.
  • 19 корпус
  • Монолитные работы по устройству 10-13 этажа.
2019

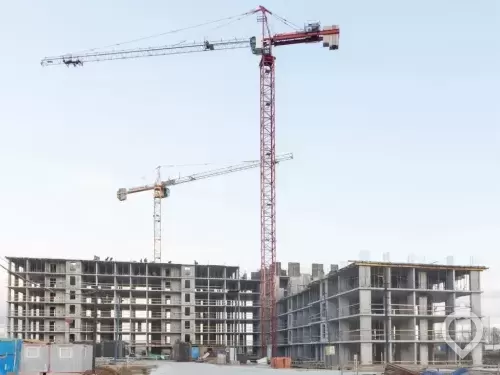

Ноябрь

  • 8 корпус
  • Все работы завершены.
  • 9 корпус
  • Все работы завершены.
  • 11 корпус
  • Монолитные работы по устройству 3-4 этажа.
  • 16 корпус
  • Монолитные работы по устройству 7 этажа.
  • 18 корпус
  • Ведутся работы по устройству 3 этажа.
  • 15 корпус
  • Завершаются работы по устройству цокольного этажа.
  • 10 корпус
  • Монолитные работы по устройству 3-4 этажа.

  • 17 корпус
  • Монолитные работы по устройству 2 этажа.
  • 19 корпус
  • Монолитные работы по устройству 5-6 этажа.

Октябрь

  • 11 корпус
  • Монолитные работы по устройству 1 этажа.
  • 25 корпус
  • Работы по устройству фасадов.
  • 26 корпус
  • Ведутся отделочные работы.
  • 27 корпус
  • Ведутся работы по устройству фасадов.
  • 29 корпус
  • Ведутся работы по устройству кирпичной кладки стен.
  • 30 корпус
  • Работы по устройству кровли.
  • 16 корпус
  • Монолитные работы по устройству 3 этажа.
  • 18 корпус
  • Ведутся работы по устройству цокольного этажа.
  • 15 корпус
  • Завершаются работы по устройству фундамента.
  • 10 корпус
  • Монолитные работы по устройству 1 этажа.
  • 17 корпус
  • Монолитные работы по устройству 1 этажа.
  • 19 корпус
  • Монолитные работы по устройству 3 этажа.

Сентябрь

  • 8 корпус
  • Все работы завершены.
  • 9 корпус
  • Ведется пуско-наладка лифтов.
  • 11 корпус
  • Ведутся работы по устройству цокольного этажа.
  • 20 корпус
  • Завершаются отделочные работы.
  • 21 корпус
  • Завершаются отделочные работы.
  • 22 корпус
  • Завершаются отделочные работы.
  • 23 корпус
  • Работы по монтажу внутренних инженерных систем.
  • 24 корпус
  • Ведутся работы устройству кровли.
  • 25 корпус
  • Ведутся работы по устройству фасадов.
  • 26 корпус
  • Работы по монтажу внутренних инженерных систем.
  • 29 корпус
  • Работы по устройству кирпичной кладки стен.
  • 30 корпус
  • Работы по устройству кровли.
  • 31 корпус
  • Ведутся отделочные работы.
  • 16 корпус
  • Ведутся работы по устройству цокольного этажа.
  • 18 корпус
  • Ведутся работы по устройству фундамента.
  • 15 корпус
  • Работы по срубке оголовков свай.
  • 10 корпус
  • Ведутся работы по устройству фундамента.
  • 17 корпус
  • Ведутся работы по устройству цокольного этажа.
  • 19 корпус
  • Ведутся работы по устройству цокольного этажа.

Август

  • 8 корпус
  • Работы по монтажу внутренних инженерных систем.
  • 9 корпус
  • Завершаются отделочные работы.
  • 11 корпус
  • Работы по бетонной подготовке.
  • 20 корпус
  • Ведутся отделочные работы.
  • Ведутся отделочные работы.
  • 21 корпус
  • Ведутся отделочные работы.
  • 22 корпус
  • Ведутся отделочные работы.
  • 23 корпус
  • Ведутся отделочные работы.
  • 24 корпус
  • Ведутся работы устройству кровли.
  • 25 корпус
  • Ведутся работы по устройству фасадов.
  • 26 корпус
  • Ведутся отделочные работы.
  • 27 корпус
  • Ведутся работы по устройству кирпичной кладки стен.
  • 28 корпус
  • Ведутся отделочные работы.
  • 29 корпус
  • Ведутся работы по устройству кирпичной кладки стен.
  • 30 корпус
  • Ведутся работы по устройству кирпичной кладки стен.
  • 31 корпус
  • Ведутся отделочные работы.
  • 16 корпус
  • Работы по устройству гидроизоляции.
  • 18 корпус
  • Работы по срубке оголовков свай.
  • 15 корпус
  • Работы по срубке оголовков свай.
  • 10 корпус
  • Работы по устройству гидроизоляции.
  • 17 корпус
  • Работы по бетонной подготовке.
  • 19 корпус
  • Работы по устройству фундамента.

Июль

  • 8 корпус
  • Завершаются отделочные работы.
  • 9 корпус
  • Работы по монтажу внутренних инженерных систем.
  • 11 корпус
  • Ведутся работы по забивке свай.
  • 20 корпус
  • Ведутся отделочные работы.
  • 21 корпус
  • Ведутся отделочные работы.
  • 22 корпус
  • Ведутся отделочные работы.
  • 23 корпус
  • Ведутся работы по монтажу холодного остекления.
  • 24 корпус
  • Ведутся работы устройству кровли.
  • 25 корпус
  • Ведутся работы по устройству фасадов.
  • 26 корпус
  • Ведутся работы по устройству фасадов.
  • 27 корпус
  • Ведутся работы по устройству кирпичной кладки стен.
  • 28 корпус
  • Ведутся отделочные работы.
  • 29 корпус
  • Ведутся работы по устройству кирпичной кладки стен.
  • 30 корпус
  • Ведутся работы по устройству кирпичной кладки стен.
  • 31 корпус
  • Ведутся отделочные работы.
  • 16 корпус
  • Ведутся работы по забивке свай.
  • 18 корпус
  • Ведутся работы по забивке свай.

Июнь

  • 8 корпус
  • Завершаются отделочные работы.
  • 9 корпус
  • Завершаются работы по устройству кровли.
  • 11 корпус
  • Работы по разработке котлована.
  • 20 корпус
  • Работы по монтажу внутренних инженерных сетей.
  • 21 корпус
  • Ведутся отделочные работы.
  • 22 корпус
  • Ведутся отделочные работы.
  • 23 корпус
  • Работы по монтажу холодного остекления.
  • 24 корпус
  • Работы по устройству кровли.
  • 25 корпус
  • Работы по устройству фасадов.
  • 26 корпус
  • Работы по устройству фасадов.
  • 27 корпус
  • Работы по устройству кирпичной кладки стен.
  • 28 корпус
  • Ведутся отделочные работы.
  • 29 корпус
  • Работы по устройству кирпичной кладки стен.
  • 30 корпус
  • Работы по устройству кирпичной кладки стен.
  • 31 корпус
  • Ведутся отделочные работы.
  • 16 корпус
  • Работы по испытанию свай.
  • 18 корпус
  • Забивка пробных свай.

Май

  • 8 корпус
  • Монтаж внутренних инженерных систем, отделочные работы.
  • 9 корпус
  • Ведутся работы по устройству кровли, отделочные работы.
  • 20 корпус
  • Ведутся отделочные работы.
  • 21 корпус
  • Монтаж внутренних инженерных систем, отделочные работы.
  • 22 корпус
  • Работы по устройству фасадов, отделочные работы.
  • 23 корпус
  • Ведутся работы по монтажу холодного остекления.
  • 24 корпус
  • Ведутся работы по устройству кровли.
  • 25 корпус
  • Работы по устройству фасадов, отделочные работы.
  • 26 корпус
  • Работы по устройству фасадов, отделочные работы.
  • 27 корпус
  • Работы по устройству фасадов, отделочные работы.
  • 28 корпус
  • Ведутся отделочные работы.
  • 29 корпус
  • Работы по устройству кирпичной кладки стен.
  • 30 корпус
  • Работы по устройству кирпичной кладки стен.
  • 31 корпус
  • Работы по устройству кирпичной кладки стен.

Апрель

  • 8 корпус
  • Ведутся отделочные работы, работы по устройству фасадов.
  • 9 корпус
  • Ведутся работы по устройству кровли.
  • 20 корпус
  • Ведутся отделочные работы, работы по устройству фасадов.
  • 21 корпус
  • Работы по устройству фасадов, отделочные работы.
  • 22 корпус
  • Ведутся отделочные работы, работы по устройству фасадов.
  • 23 корпус
  • Ведутся работы по монтажу холодного остекления.
  • 25 корпус
  • Работы по устройству фасадов, отделочные работы.
  • 26 корпус
  • Работы по устройству фасадов, отделочные работы.
  • 27 корпус
  • Работы по устройству кирпичной кладки стен.
  • 28 корпус
  • Ведутся отделочные работы.
  • 29 корпус
  • Работы по устройству кирпичной кладки стен.
  • 30 корпус
  • Работы по устройству кирпичной кладки стен.
  • 31 корпус
  • Работы по устройству кирпичной кладки стен.

Март

  • 8 корпус
  • Ведутся отделочные работы, работы по устройству фасадов.
  • 9 корпус
  • Ведутся отделочные работы, работы по устройству кровли.
  • 20 корпус
  • Ведутся отделочные работы, работы по устройству фасадов.
  • 21 корпус
  • Работы по устройству фасадов, отделочные работы.
  • 22 корпус
  • Ведутся отделочные работы, работы по устройству фасадов.
  • 23 корпус
  • Ведутся работы по монтажу холодного остекления.
  • 24 корпус
  • Работы по устройству кровли.
  • 25 корпус
  • Ведутся отделочные работы, работы по устройству фасадов.
  • 26 корпус
  • Монтаж внутренних инженерных сетей.
  • 27 корпус
  • Работы по устройству кирпичной кладки стен.
  • 28 корпус
  • Ведутся отделочные работы.
  • 29 корпус
  • Работы по устройству кирпичной кладки стен.
  • 30 корпус
  • Работы по устройству кирпичной кладки стен.
  • 31 корпус
  • Ведутся отделочные работы.

Февраль

  • 8 корпус
  • Монтаж внутренних инженерных систем, отделочные работы.
  • 9 корпус
  • Завершаются работы по холодному остеклению балконов.
  • 20 корпус
  • Отделочные работы.
  • 21 корпус
  • Завершается монтаж внутренних инженерных сетей.
  • 22 корпус
  • Установка оконных блоков.
  • 23 корпус
  • Отделочные работы.
  • 24 корпус
  • Завершены работы по каменной кладке.
  • 25 корпус
  • Завершаются отделочные работы.
  • 26 корпус
  • Монтаж внутренних инженерных сетей.
  • 27 корпус
  • Устройство кровли.
  • 28 корпус
  • Выполнено устройство оконных блоков.
  • 29 корпус
  • Ведутся кладочные работы.
  • 30 корпус
  • Ведутся кладочные работы.
  • 31 корпус
  • Устройство оконных и балконных блоков.

Январь

  • 8 корпус
  • Корпус 23 – ведутся работы по устройству металлоконструкций, ограждений, устройство оконных и балконных блоков из ПВХ, монтаж внутренних инженерных систем, отделочные работы, устройство кровли.
  • Корпус 24 – завершаются работы по каменной кладке, выполняется устройство металлоконструкций, ограждений, устройство оконных и балконных блоков из ПВХ, монтаж внутренних инженерных систем, отделочные работы.
  • Корпус 25 – завершается устройство оконных и балконных блоков из ПВХ, выполняется устройство металлоконструкций, ограждений, ведутся отделочные работы, монтаж внутренних инженерных систем.
  • Корпус 26 – выполняется устройство металлоконструкций, ограждений, устройство оконных и балконных блоков из ПВХ отделочные работы и монтаж внутренних инженерных систем, устройство кровли.
  • Корпус 27 – ведутся кладочные работы, ведутся работы по устройству металлоконструкций, ограждений лестниц, устройство оконных и балконных блоков из ПВХ, работы по разделу ОВиВК, устройство кровли, ведутся отделочные работы.
  • Корпус 28 – завершены фасадные работы, работы по электрике (МОП и КВ.). Корпус 29 – ведутся кладочные работы, выполняется устройство металлоконструкций, устройство кровли, монтаж внутренних инженерных систем.
  • Корпус 30 – ведутся кладочные работы, выполняется устройство металлоконструкций, устройство оконных и балконных блоков из ПВХ, работы по разделу ОВиВК, устройство кровли. Начало работ по электрике.
  • Корпус 31 – ведутся кладочные работы, выполняется устройство металлоконструкций, ведутся отделочные работы, устройство оконных и балконных блоков из ПВХ, устройство кровли, начаты работы по монтажу внутренних инженерных систем.
2018

Ноябрь

  • 8 корпус
  • Корпус 8,9,22,23,24,25,26,27,29,30,31 - монтаж внутренних инженерных сетей, отделочные работы, устройство кровли.
  • Корпус 20,21,28 - устройство оконных и балконных блоков, монтаж внутренних инженерных сетей.

Октябрь

  • 8 корпус
  • Корпус 8,24 - завершаются кладочные работы.
  • Корпус 9,22,23,26,27,29,30,31 - ведутся работы по каменной кладке.
  • Корпус 20,21,28 - завершены кладочные работы.
  • Корпус 25 - ведутся отделочные работы.

Сентябрь

  • 8 корпус

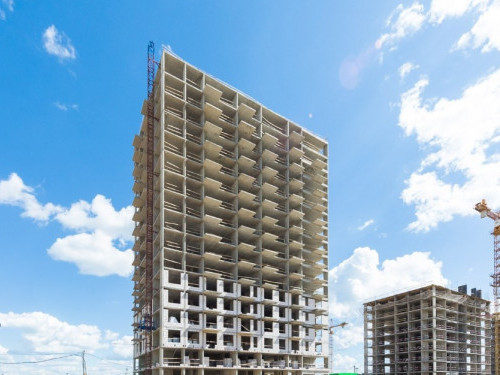

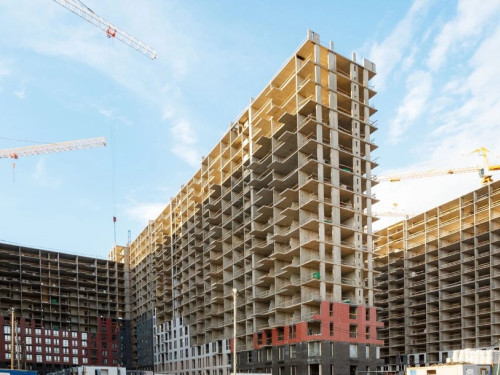

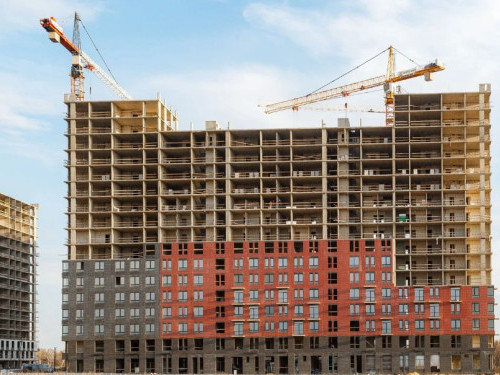

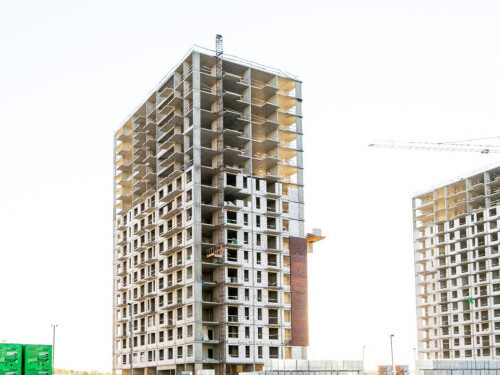

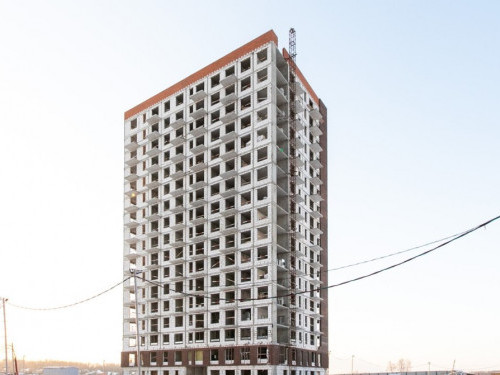

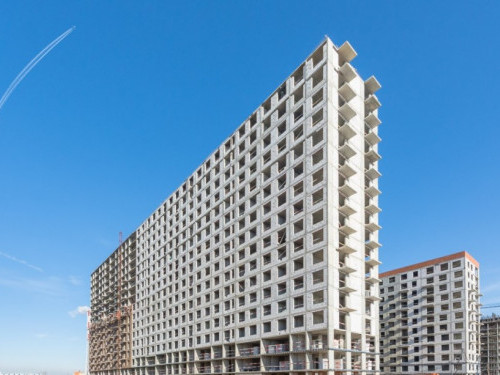

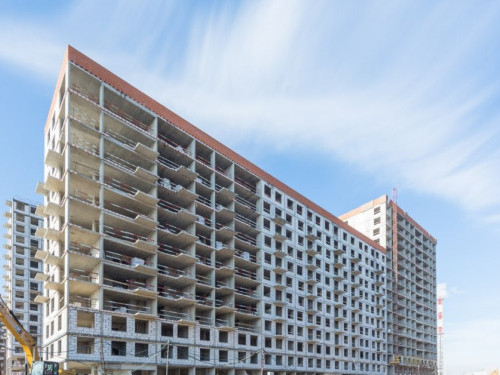

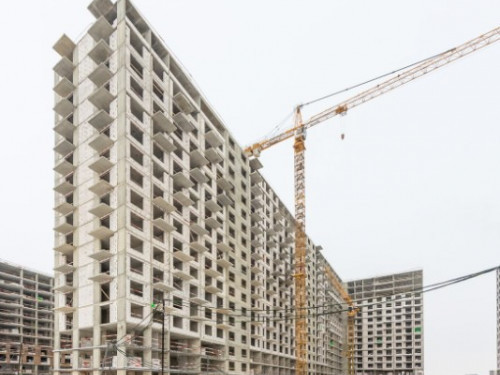

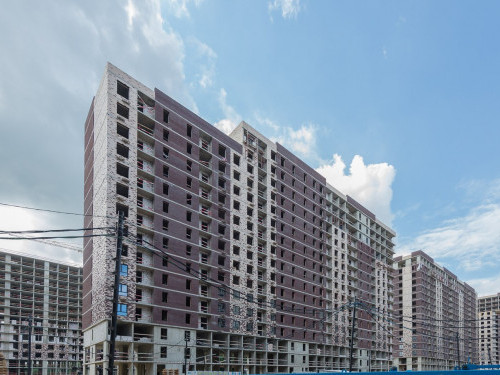

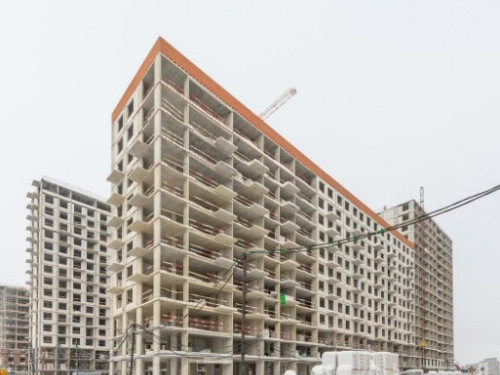

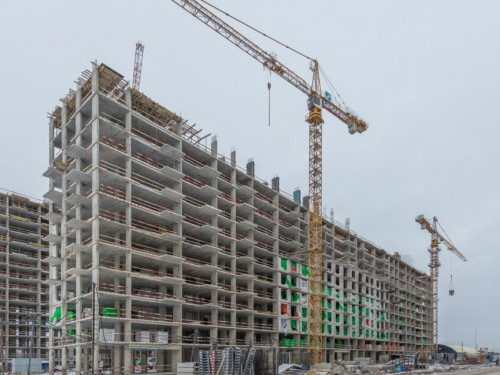

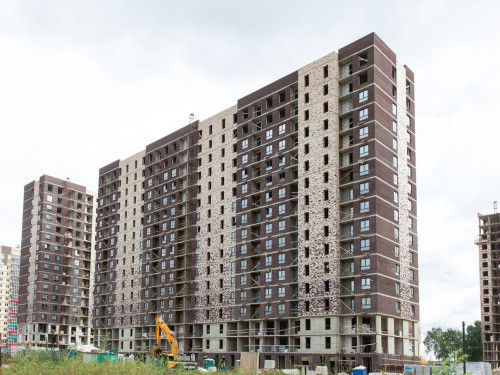

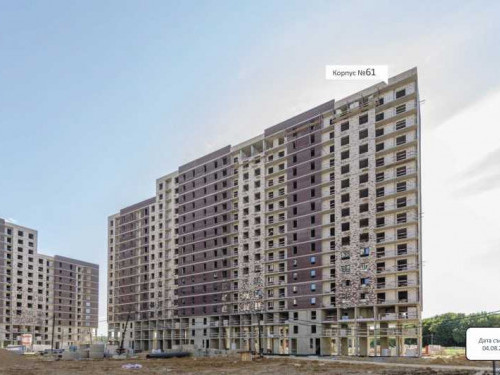

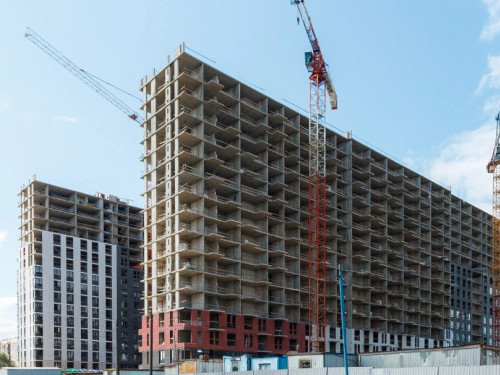

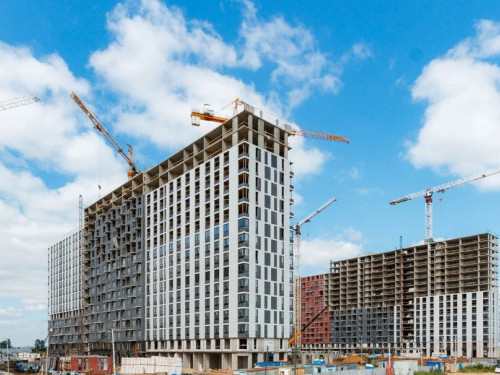

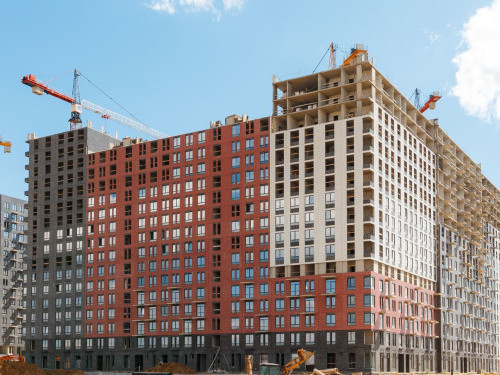

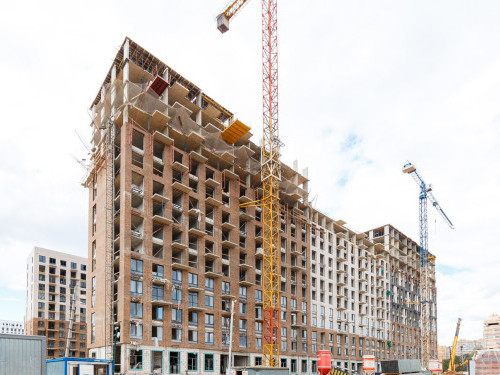

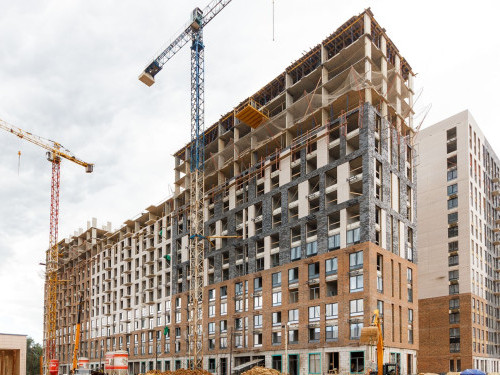

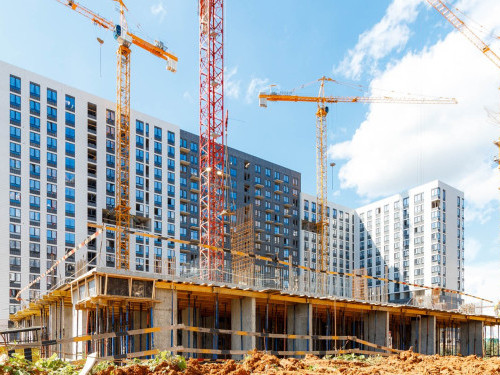

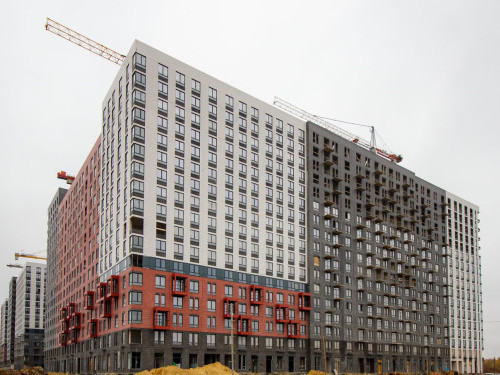

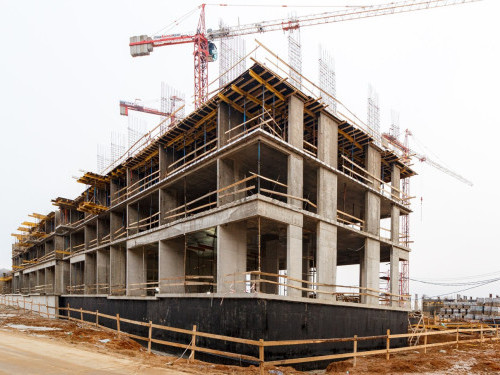

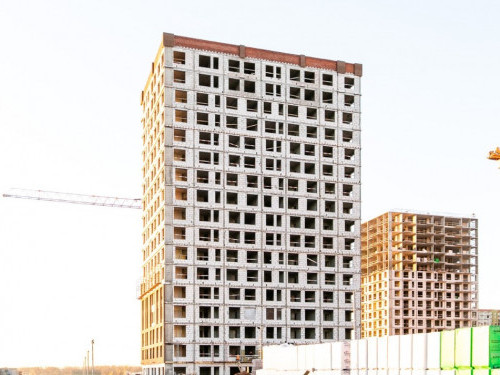

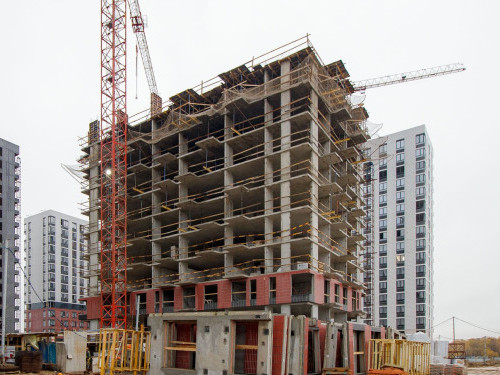

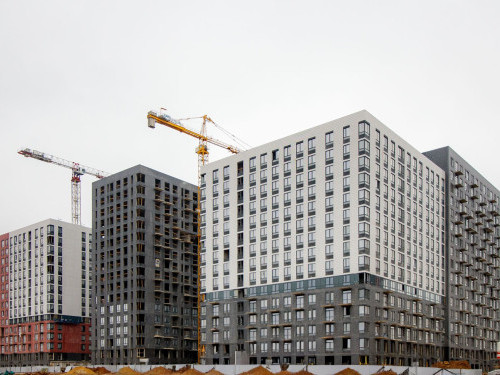

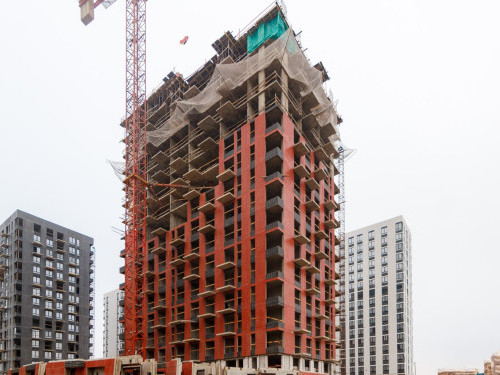

  • Корпус 8,9,20,21,22,23,24,25,26,27,28,31 - устройство оконных и балконных блоков, отделочные работы, устройство кровли.

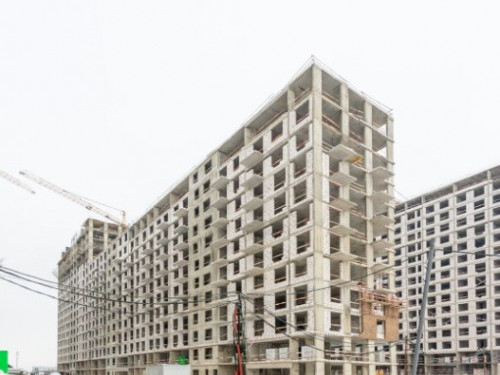

  • Корпус 29,30 - ведутся кладочные работы.

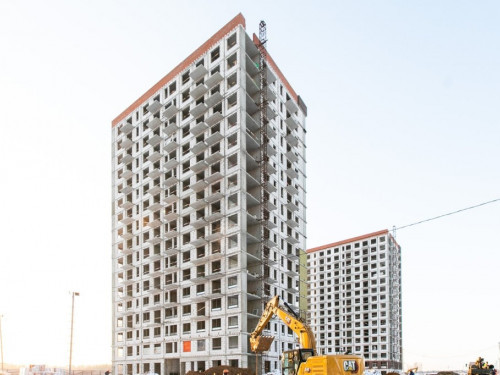

Август

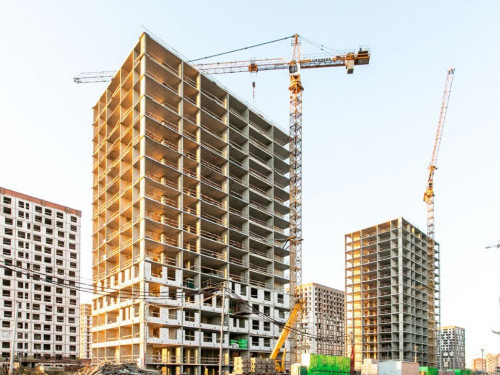

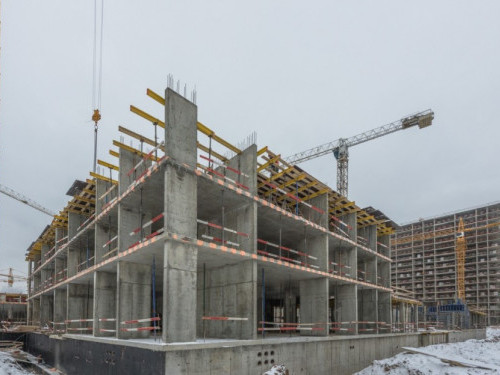

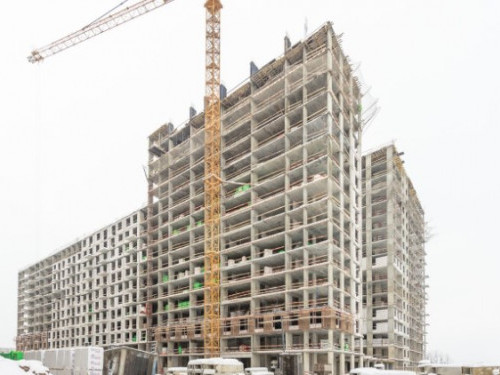

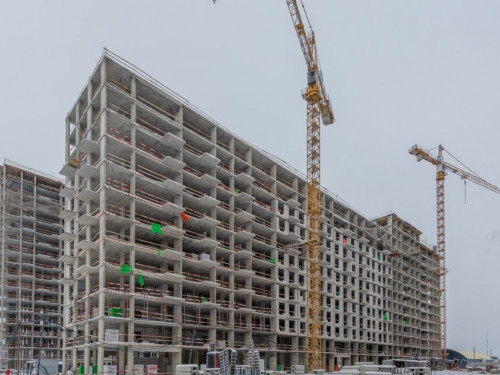

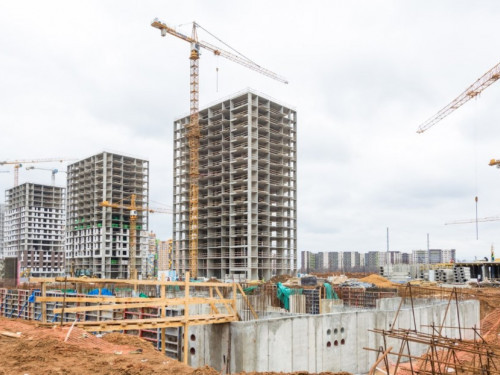

  • 8 корпус

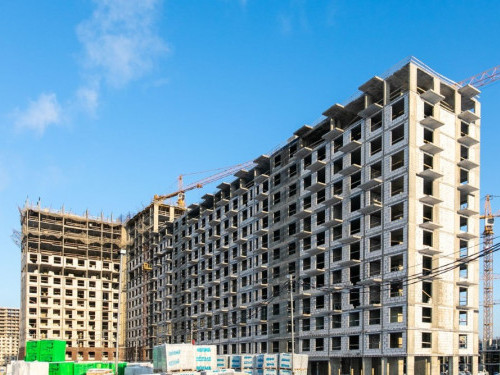

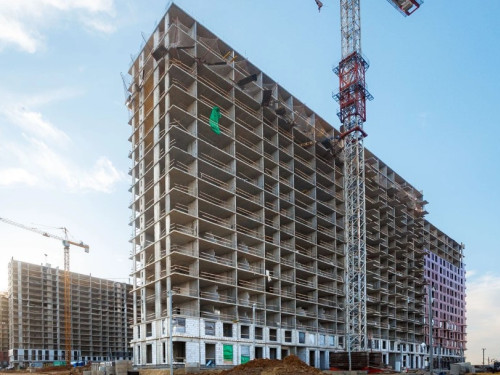

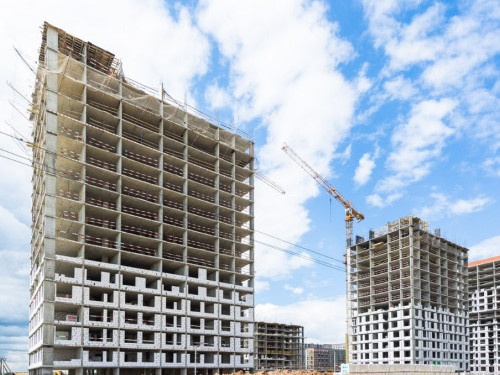

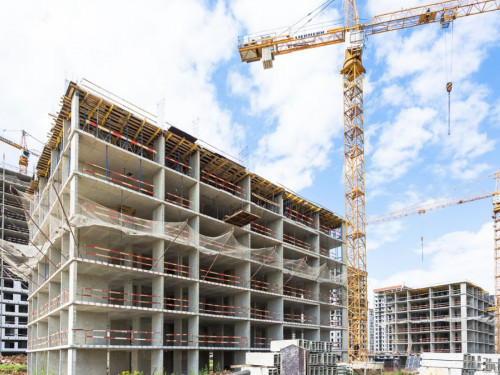

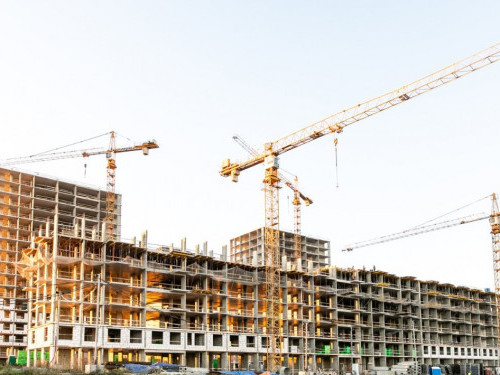

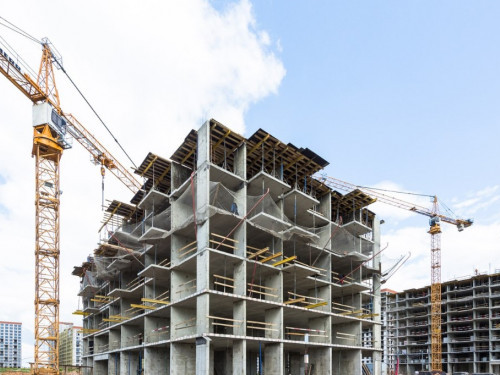

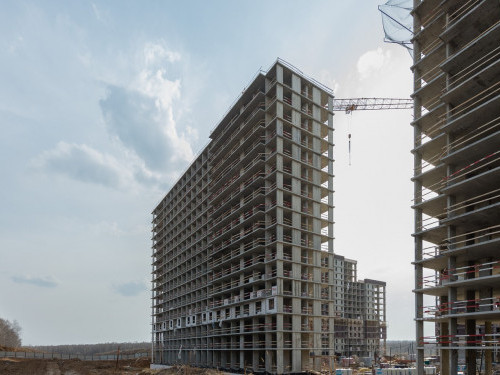

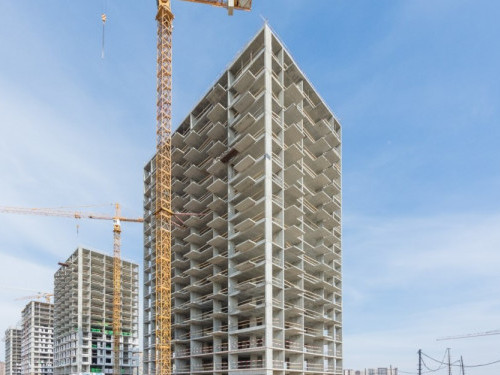

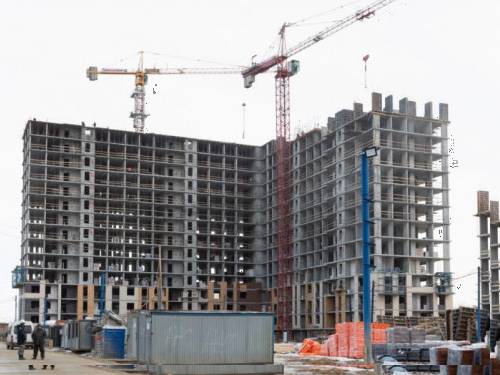

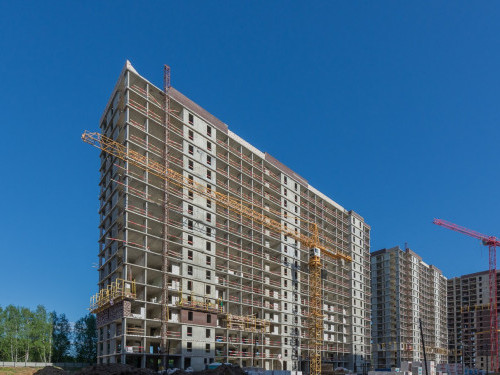

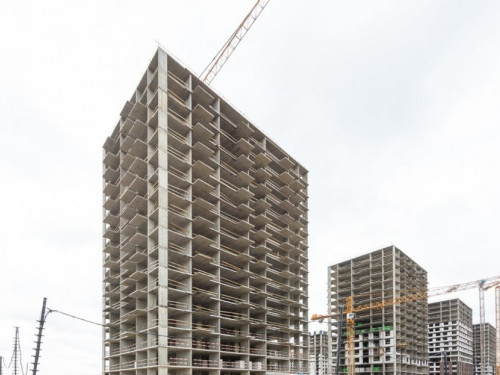

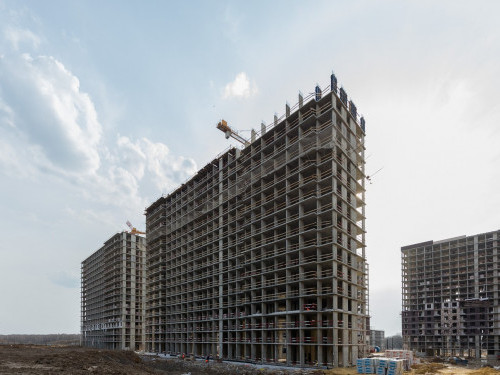

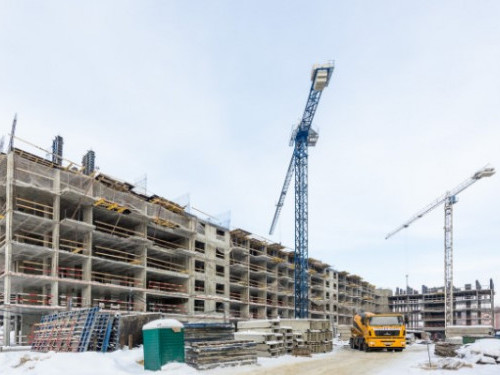

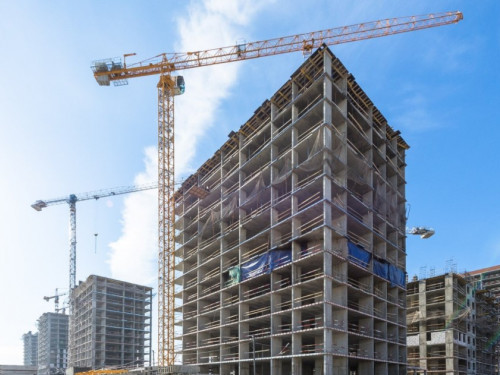

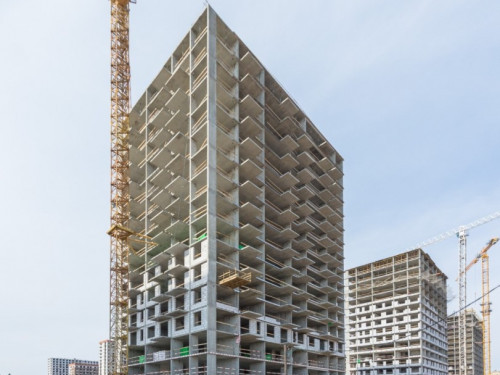

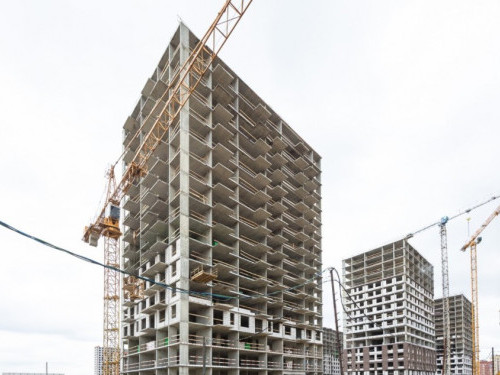

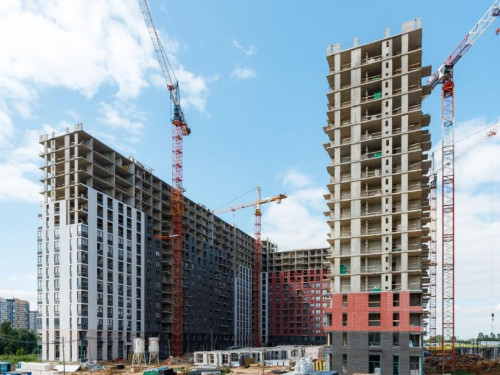

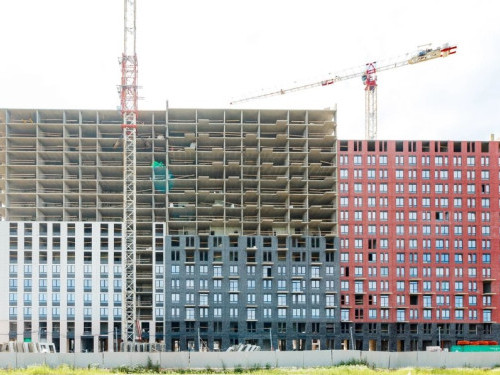

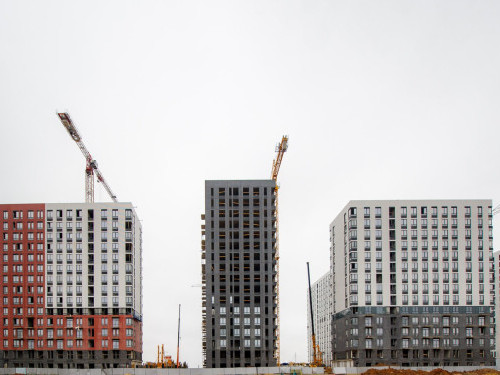

  • Корпус 8,9,20,21,22,23,24,26,27,28,29,30,31 - завершены монолитные работы, ведутся кладочные работы, выполняется устройство металлоконструкций, ограждений.

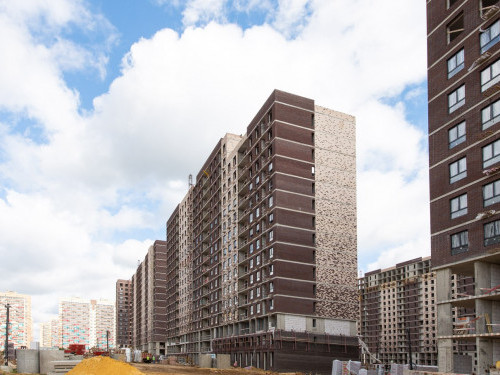

  • Корпус 25 - завершены монолитные и кладочные работы.

Июль

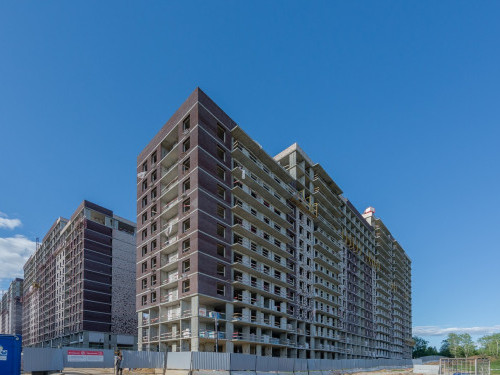

  • 8 корпус

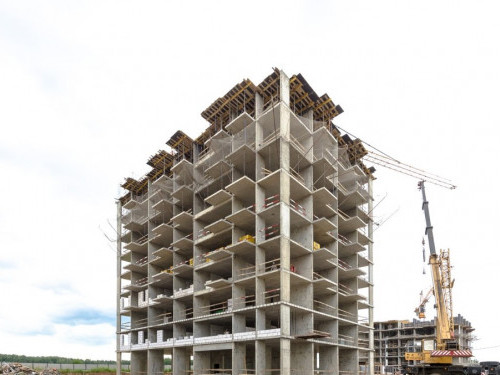

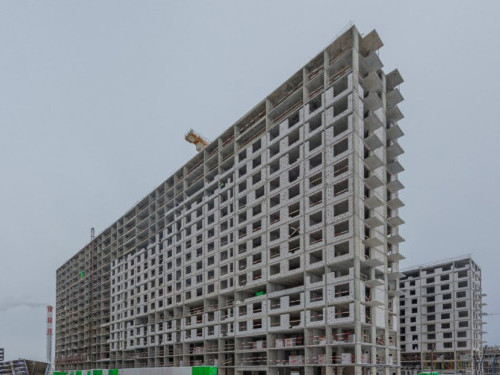

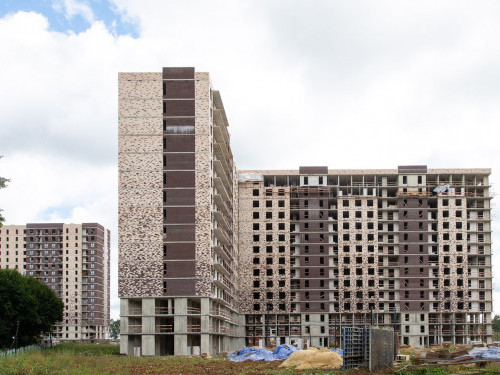

  • Корпус 8,25,29 – завершены монолитные работы, ведутся кладочные работы, выполняется устройство металлоконструкций, ограждений.
  • Корпус 9,22,23,26,27,28,30,31 – ведутся монолитные и кладочные работы, начаты работы по устройству металлоконструкций, ограждений.
  • Корпус 20,21 - завершены монолитные работы, ведутся кладочные работы.
  • Корпус 24 - ведутся монолитные и кладочные работы.

Июнь

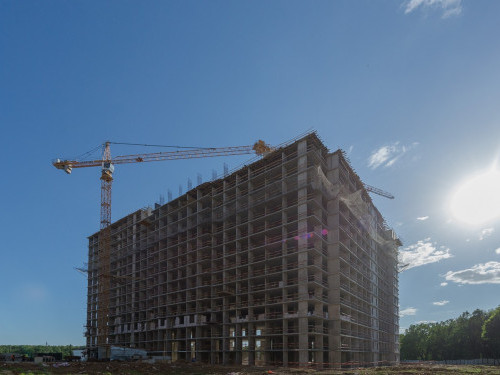

  • 8 корпус
  • Корпус 8,9,22,23,24,26,27,28,30,31 – ведутся монолитные и кладочные работы.
  • Корпус 20,21,25,29 - завершены монолитные работы, ведутся кладочные работы.

Май

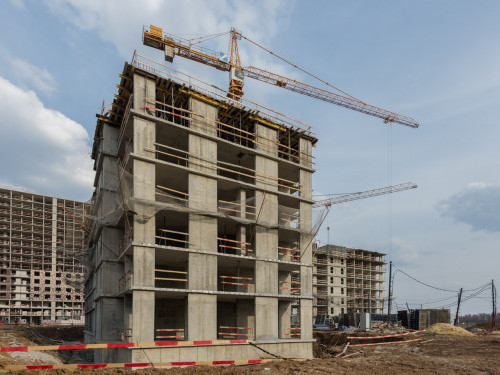

  • 8 корпус

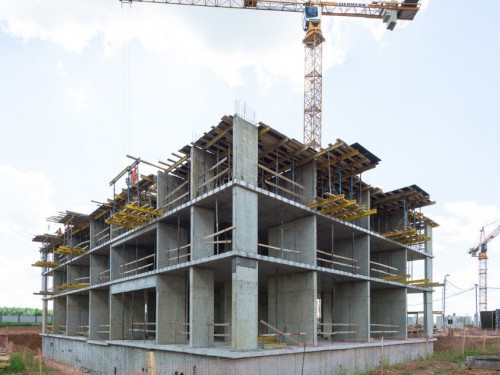

  • Корпус 8,9,20,21,22,23,24,25,26,28,29,30,31 – ведутся монолитные и кладочные работы.
  • Корпус 27 – ведутся монолитные работы.

Апрель

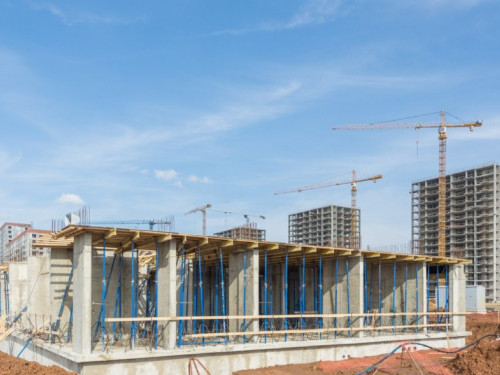

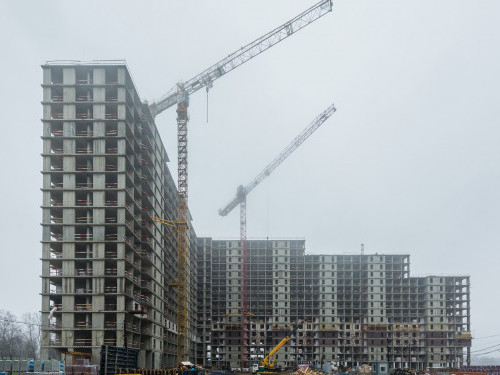

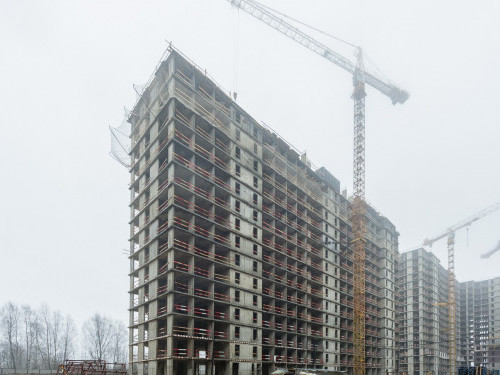

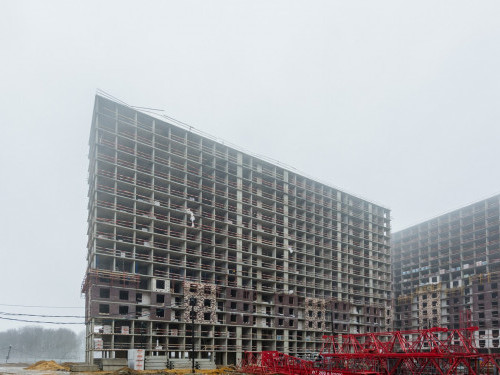

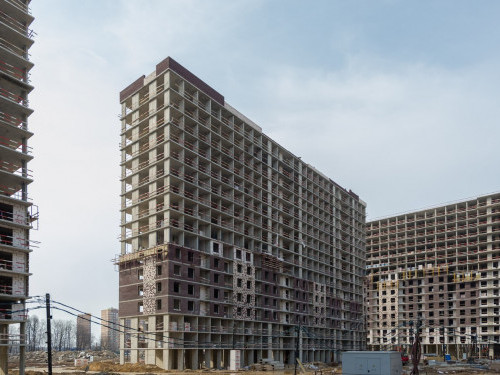

  • 8 корпус

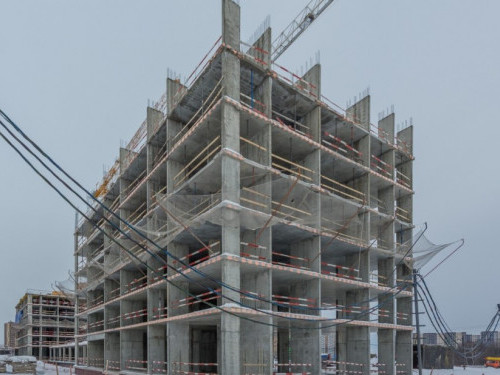

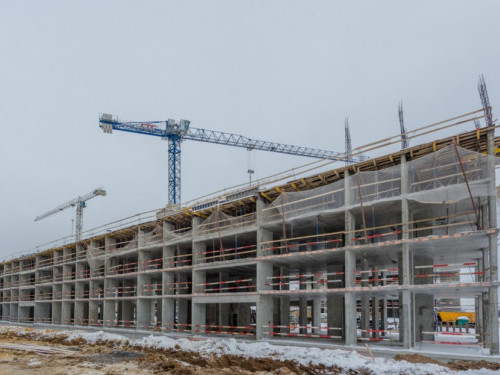

  • Корпус 8,9,20,21,22,23,25,26,28,29,30,31 – ведутся монолитные, начаты кладочные работы.
  • Корпус 24,27 - начаты монолитные работы.

Март

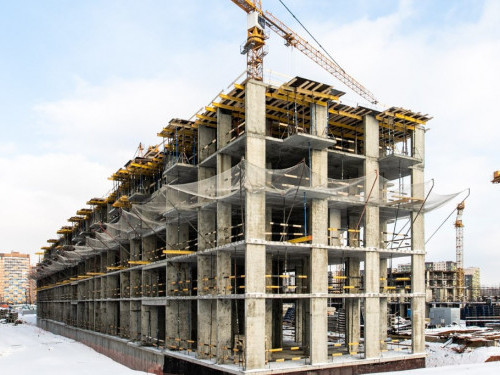

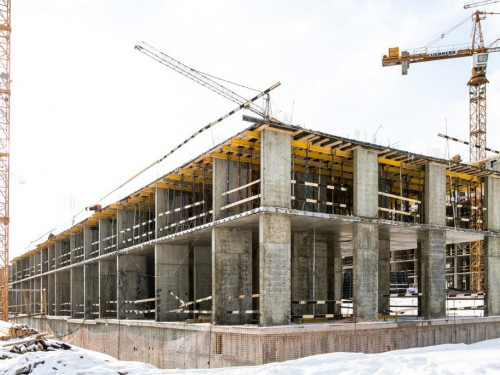

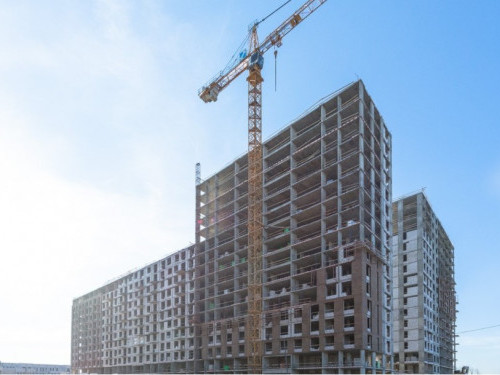

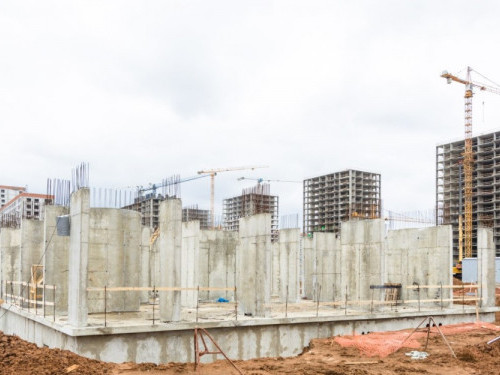

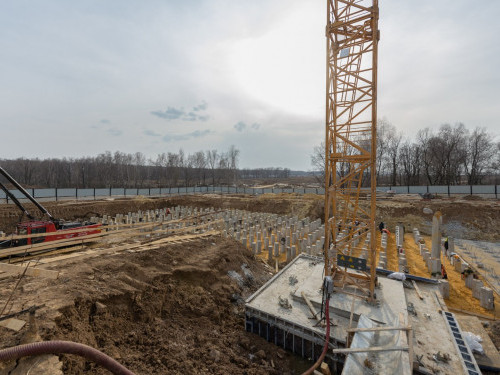

  • 8 корпус

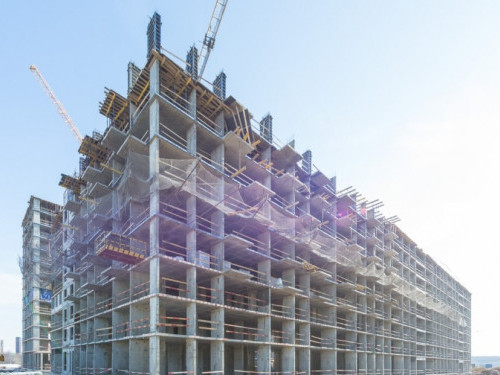

  • Корпус 8,21,23,25,29 – ведутся монолитные, начаты кладочные работы.
  • Корпус 9,20,22,24,26,28,30,31 – выполнена разработка котлована, ведутся монолитные работы.

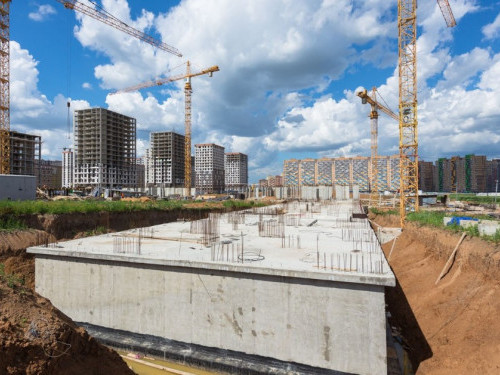

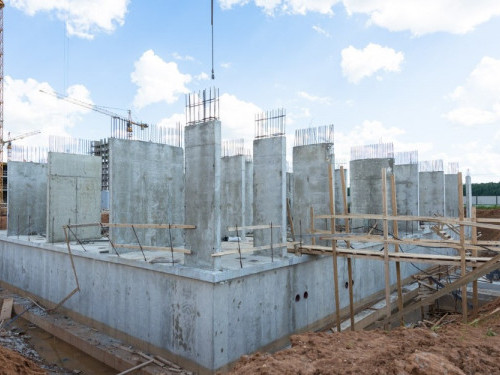

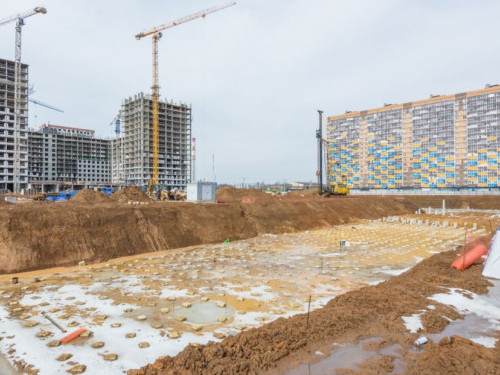

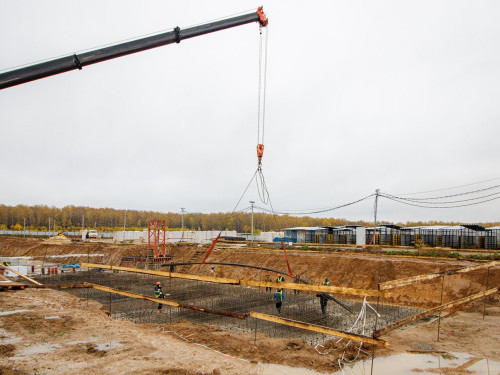

  • Корпус 27 - работы по устройству фундаментной плиты.

Февраль

  • 8 корпус

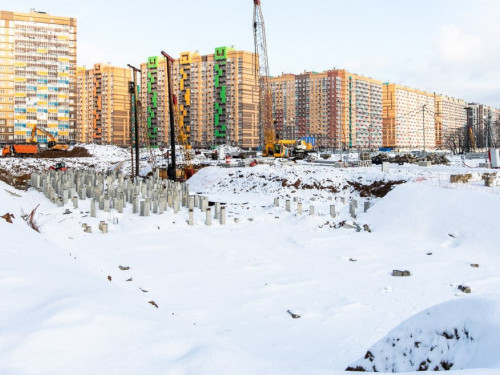

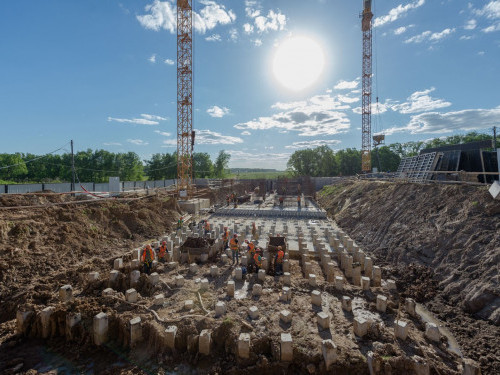

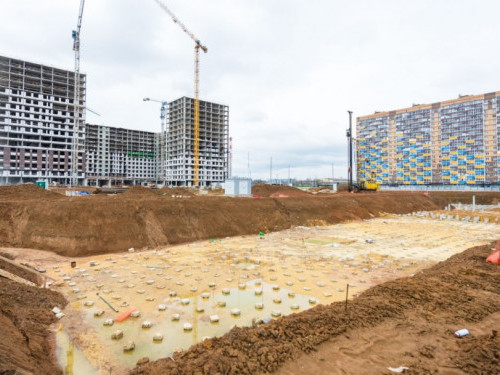

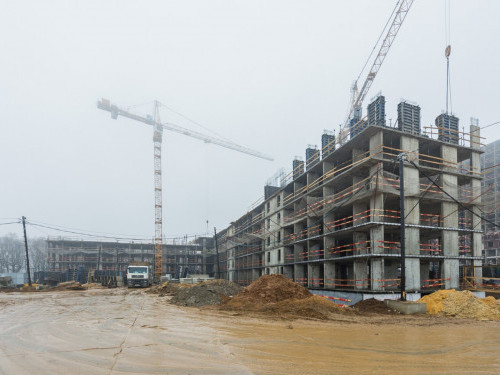

  • Корпус 8,9,20,21,22,23,24,25,26,28,29,30,31 – выполнена разработка котлована, ведутся монолитные работы.

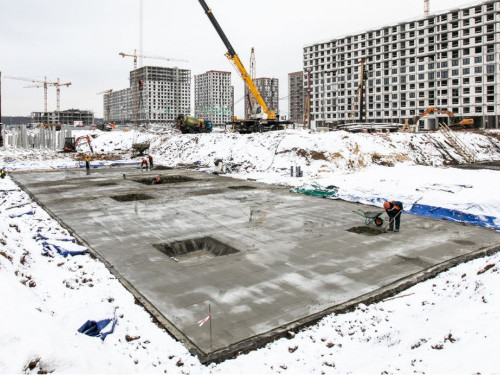

  • Корпус 27 - устройство фундаментной плиты.

Январь

  • 8 корпус

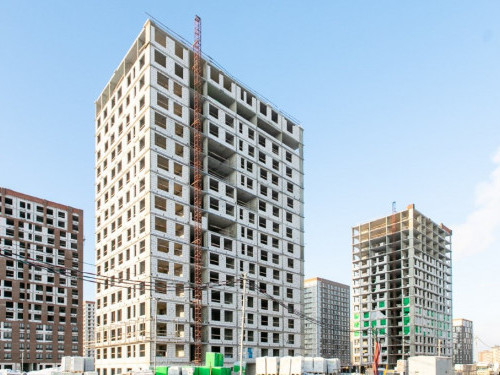

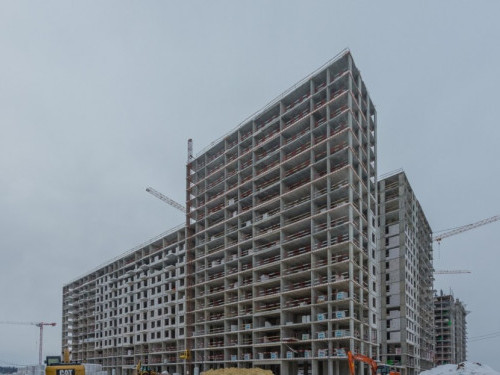

  • Корпус 8,9,20,21,22,23,24,25,26,28,29,30,31 - ведутся монолитные работы.
  • Корпус 27 - ведутся работы по устройству фундаментной плиты.
2017

Декабрь

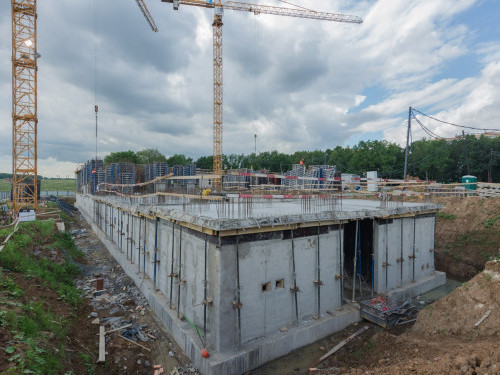

  • 8 корпус

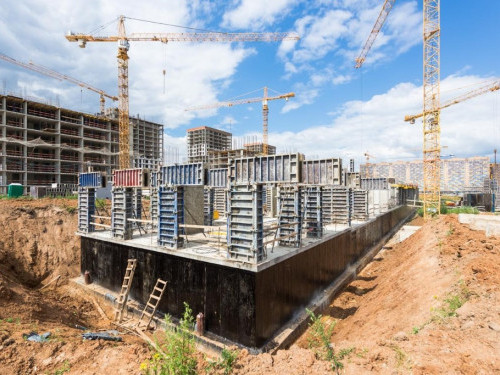

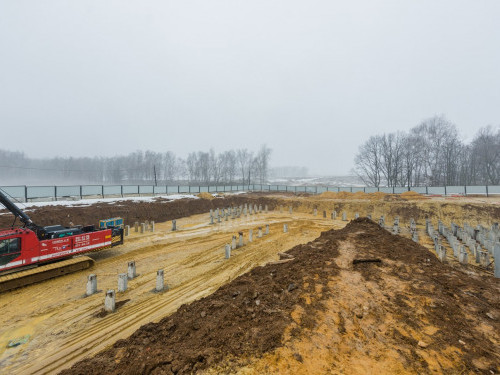

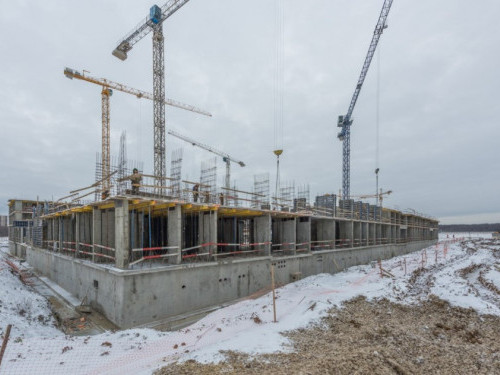

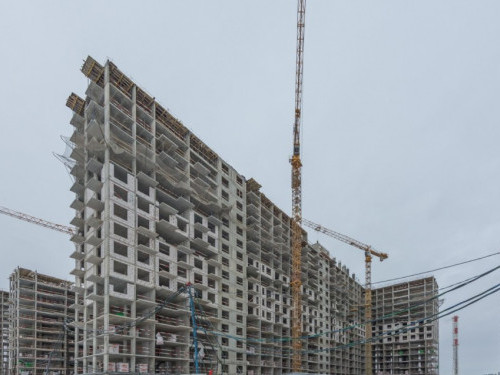

  • Корпус 8,9,20,21,22,23,24,2,28,29,30,31 – выполнена разработка котлована, ведутся работы по устройству фундаментной плиты.

Ноябрь

  • 7 корпус
  • Корпус 1,2,3,4,5,6,7,12,13,14 – завершаются работы по остеклению балконов и лоджий.
  • Корпус 8,9,20,21,22,23,24,2,28,29,30,31 – выполнена разработка котлована, ведутся работы по устройству фундаментной плиты.

Октябрь

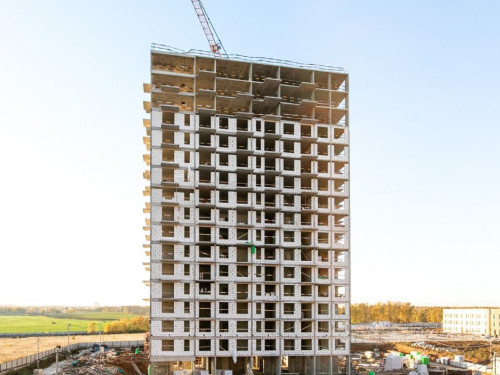

  • 7 корпус

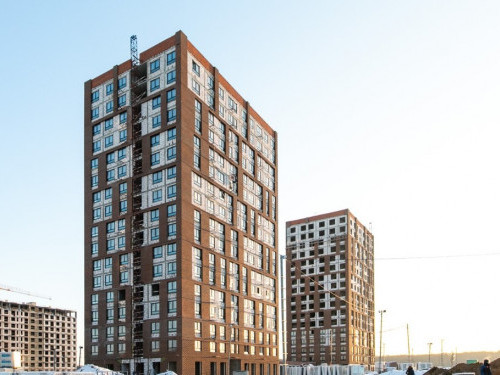

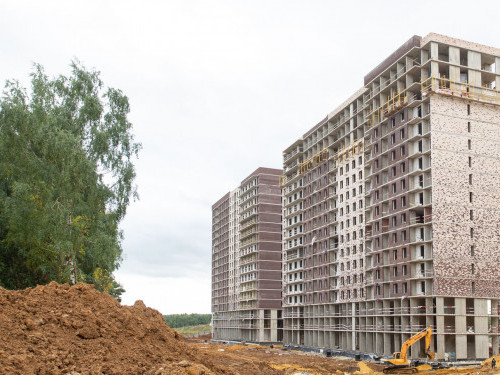

  • Корпус 1,2,3,4,5,6,7,12,13,14 – завершаются работы по остеклению балконов и лоджий, ведутся внутренние отделочные работы квартир и мест общего пользования.

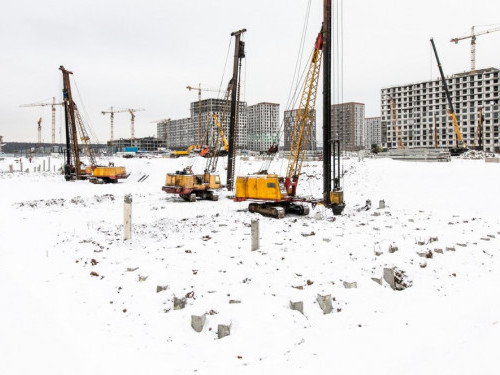

  • Корпус 8,9 - устройство свайного поля.
  • Корпус 20,21,24,25,26,28,29,30,31 - устройство фундаментной плиты.

Сентябрь

  • 7 корпус
  • Завершается остекление, ведутся внутренние отделочные работы.

Август

  • 7 корпус

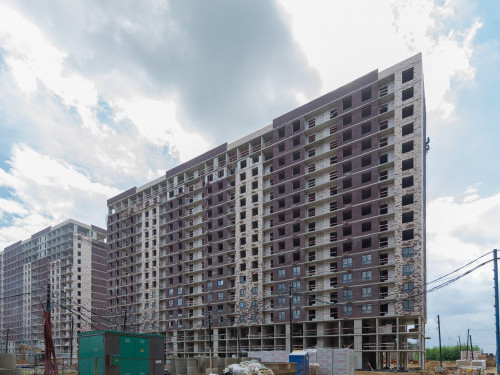

  • Ведутся внутренние отделочные работы квартир и мест общего пользования, работы по устройству внутренних инженерных коммуникаций.

Июль

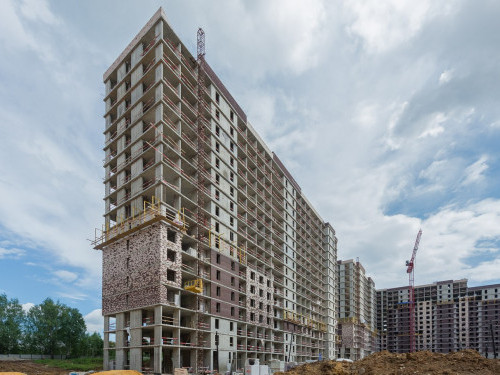

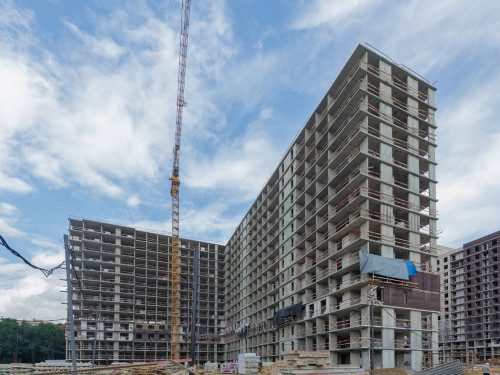

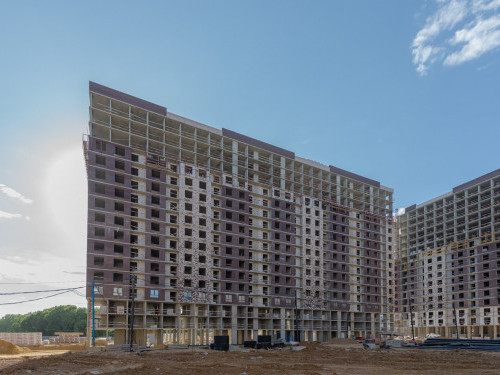

  • 7 корпус
  • Корпус 1,2,3,4,5 – завершаются работы по остеклению балконов и лоджий, ведутся внутренние отделочные работы, работы по устройству внутренних инженерных коммуникаций.

Июнь

  • 7 корпус
  • Корпус 1,2,3,4,5,6,7,12,13,14 - ведутся внутренние работы.

Май

  • 7 корпус
  • Корпус 1,2,3,4,5 – завершаются работы по остеклению балконов и лоджий. Ведутся внутренние работы.
  • Корпус 7,12,13,14 – продолжаются работы по остеклению балконов и лоджий. Ведутся внутренние работы.

Апрель

  • 7 корпус
  • Во всех корпусах завершаются работы по остеклению, ведутся внутренние работы.

a

a за м²

Комплекс Пригород Лесное
Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.75 м
Показать ещё
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах
