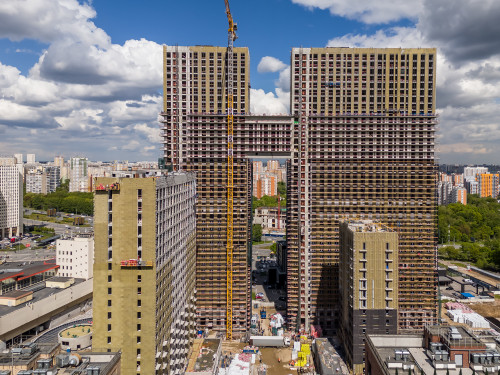

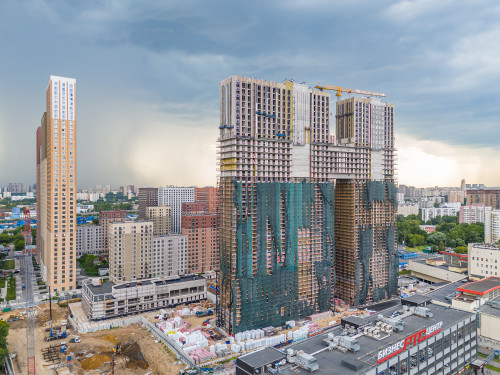

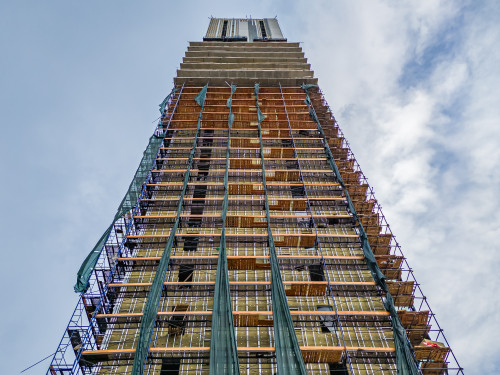

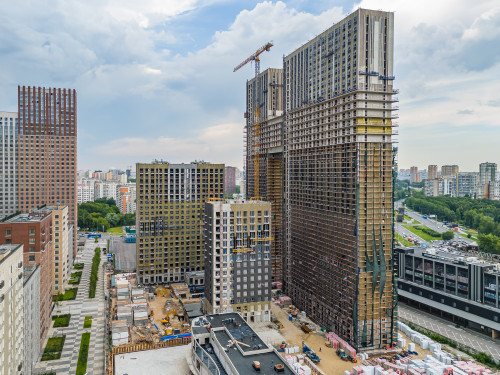

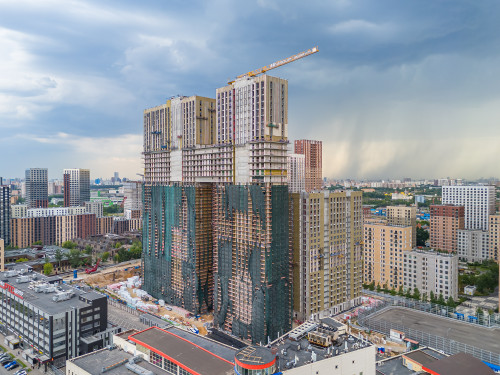

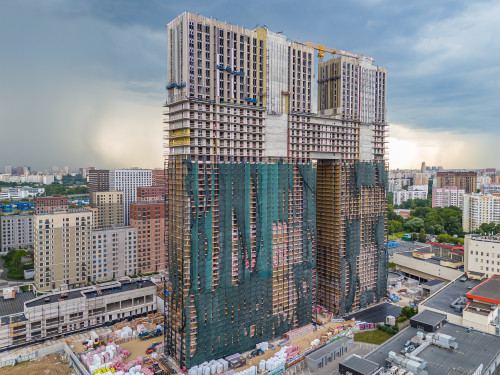

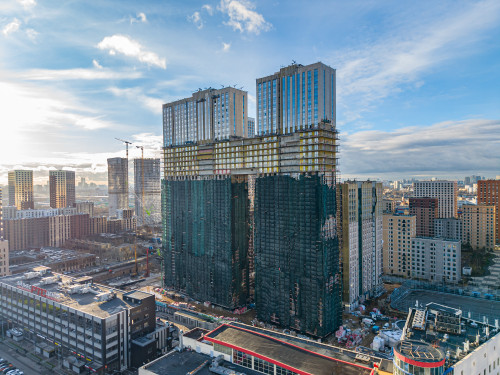

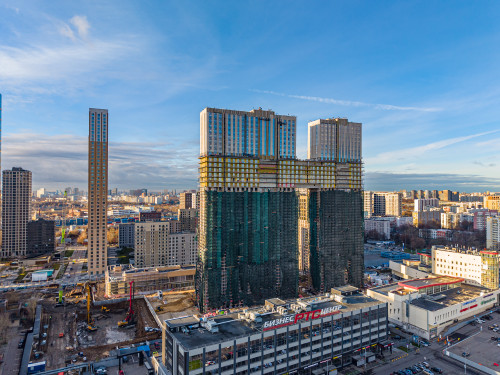

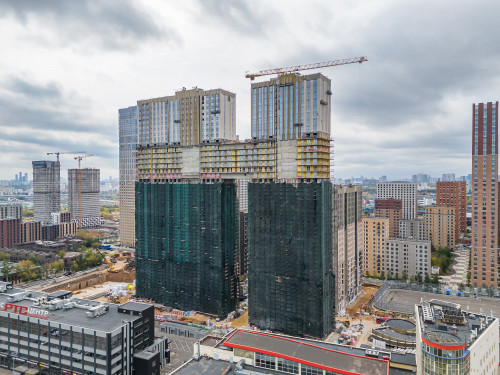

Сентябрь, 2018

Июль, 2018

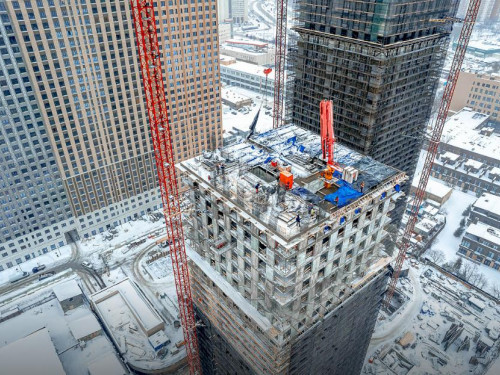

  • Корпус Рембрандт - фасадные работы, идет монтаж лифтового оборудования.

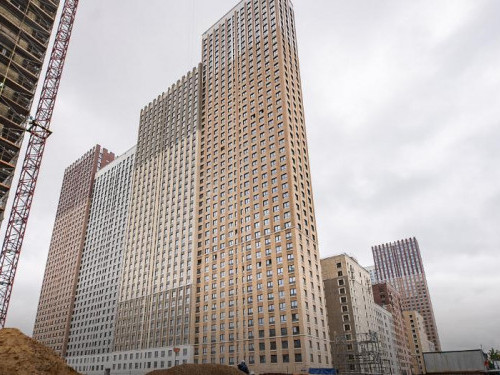

  • Корпус Баренц – наружная кладка 2-15 этажи; внутренняя – 2-15 этаж.

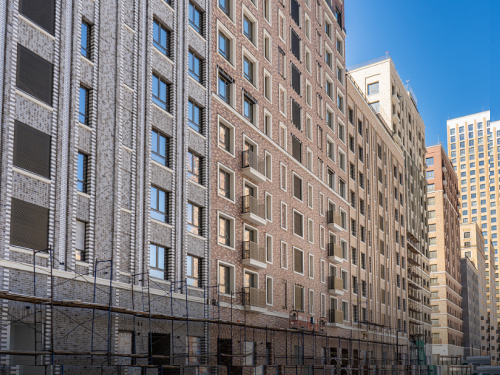

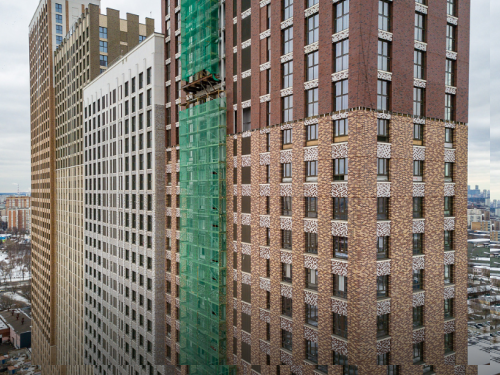

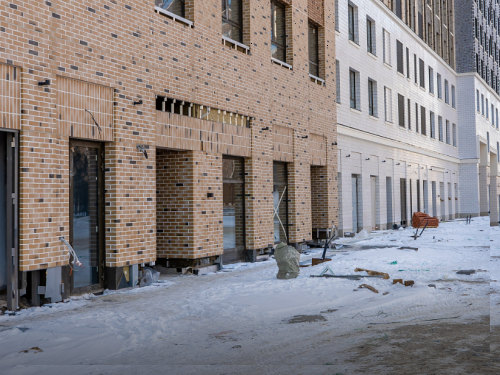

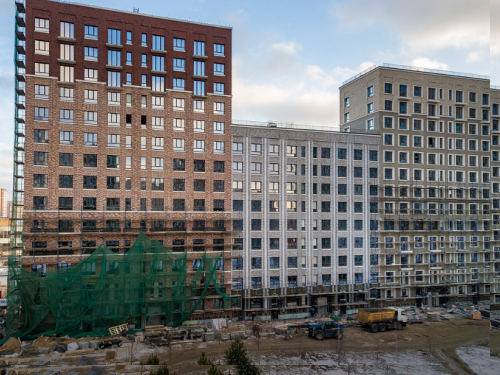

  • Корпус Рубенс - фасадные работы: установка кронштейнов, монтаж утеплителя, монтаж направляющих, монтаж остекления, облицовка фасадной плиткой.

Июнь, 2018

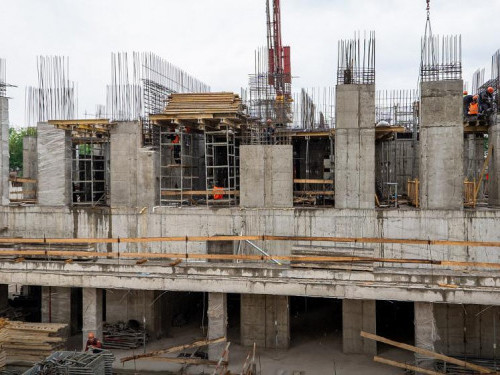

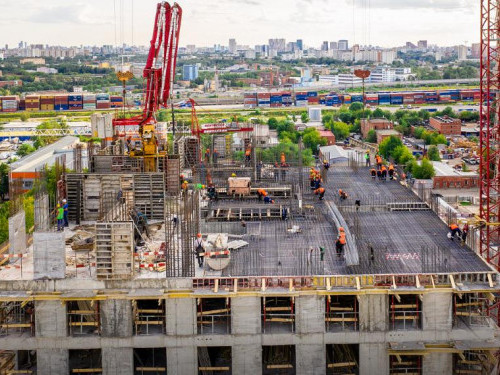

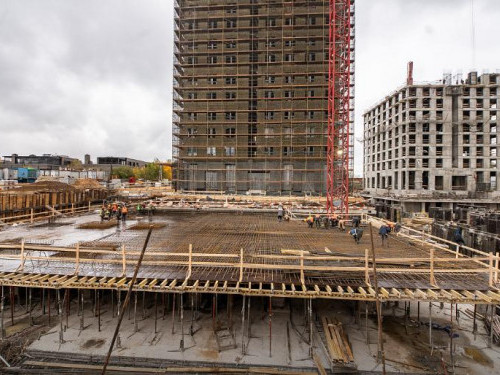

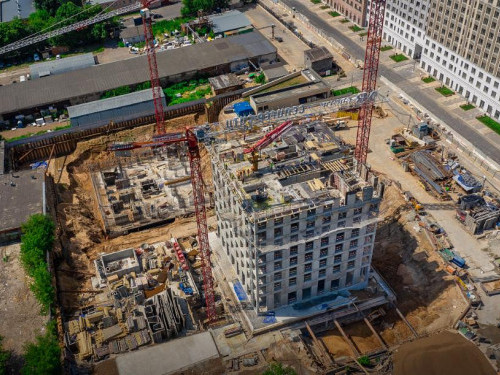

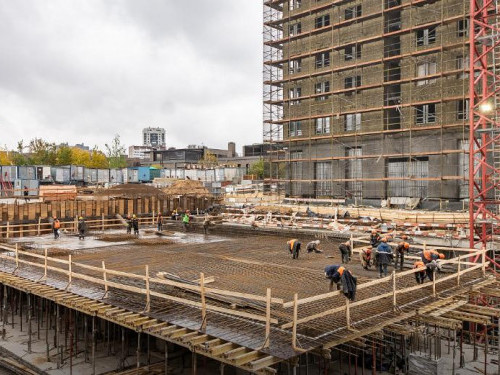

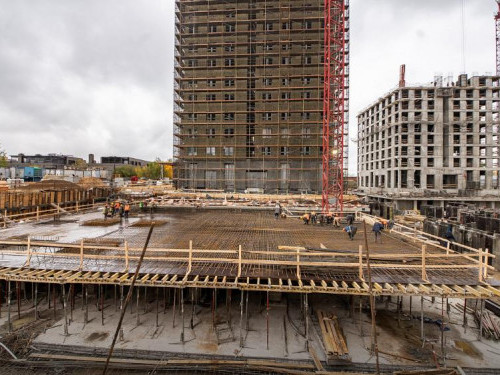

  • Монолитные работы завершены.
  • Во всех трёх корпусах (Рембрандт, Рубенс, Баренц) начались работы по монтажу фасадов и установке внутренних перекрытий.

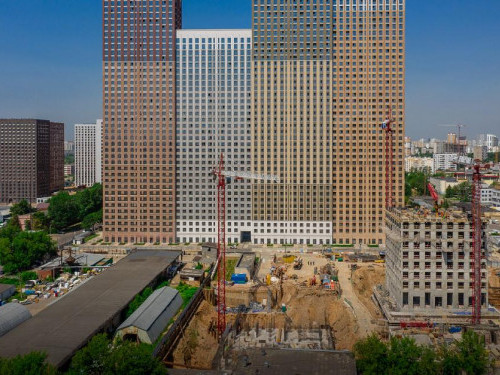

Май, 2018

  • Корпус Рембрандт - секция А1- монолитные работы завершены; секция А2, А3, А4- ведутся монолитные работы на уровне 34 этажа. Фасадные работы: установка кронштейнов, монтаж утеплителя, монтаж направляющих, облицовка фасадной плиткой. Остекление – установка алюминиевых оконных рам. Наружная кладка – 2-24 этаж; внутренняя – 2-18 этаж.
  • Корпус Баренц – секции В1 - ведутся монолитные работы парапета; секция В2, В3 – монолитные работы завершены. Наружная кладка 2-10 этажи; внутренняя – 3 этаж.
  • Корпус Рубенс- фасадные работы: установка кронштейнов, монтаж утеплителя, монтаж направляющих, облицовка фасадной плиткой.

Апрель, 2018

  • Корпус Рембрандт - секция А1- ведутся монолитные работы на уровне 28 этажа; секция А2, А3, А4- ведутся монолитные работы на уровне 29 этажа. Ведется кладка наружных и внутренних стен – 2-19 этажи; фасадные работы.
  • Корпус Баренц – секции В1 - ведутся монолитные работы на уровне 14 этажа; секция В2 – монолитные работы завершены; секция В 3- ведутся монолитные работы на уровне 13 этажа.

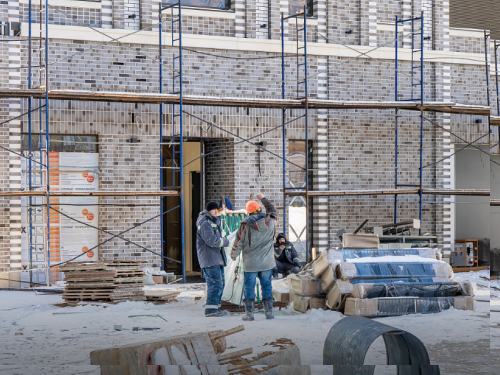

  • Корпус Рубенс - ведутся фасадные работы (монтаж утеплителя, монтаж кронштейнов). Завершается кладка наружных и внутренних стен.

Март, 2018

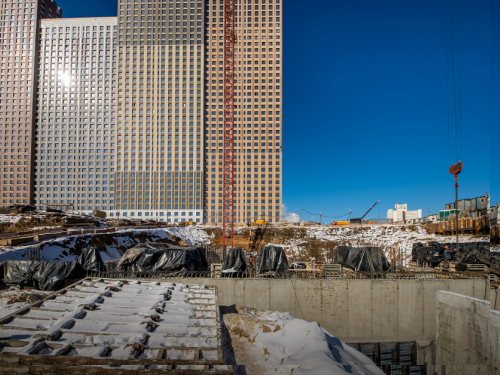

  • Корпус "Рембрандт" – ведутся монолитные работы на уровне с 15-го по 17-й этаж.
  • Корпус «Баренц» – ведутся монолитные работы на уровне 6-го этажа.
  • Корпус «Рубенс» – ведутся фасадные работы.

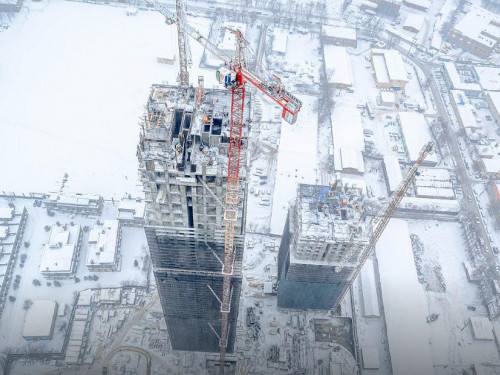

Февраль, 2018

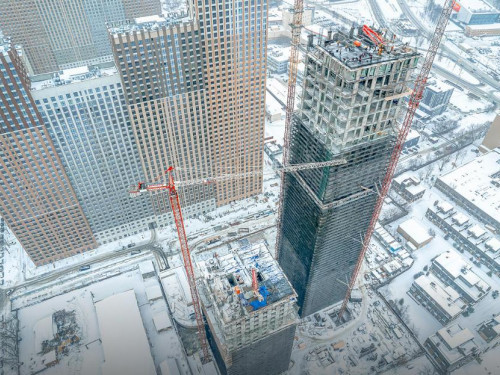

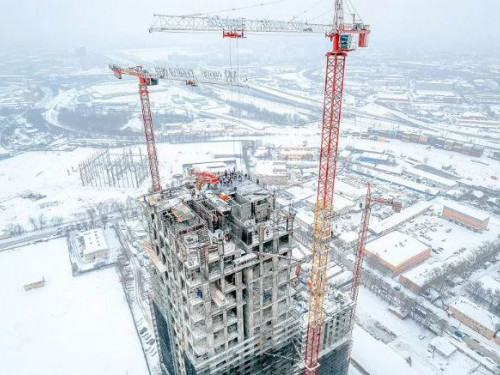

  • Корпус Рембрандт - секция А1- ведутся монолитные работы на уровне 15 этажа; секция А2 - ведутся работы монолитные работы на уровне 17 этажа; секция А3 - ведутся работы монолитные работы на уровне 17 этажа; секция А4 - ведутся монолитные работы на уровне 17 этажа.
  • Корпус Баренц – секции В1, В2, В3 ведутся монолитные работы на уровне 6 этажа.
  • Корпус Рубенс - ведутся фасадные работы.

Январь, 2018

  • Корпус Рембрандт секция А1- ведутся монолитные работы на уровне 11 этажа; секция А2 - ведутся работы монолитные работы на уровне 13 этажа; секция А3 - ведутся работы монолитные работы на уровне 14 этажа; секция А4 - ведутся монолитные работы на уровне 14 этажа.
  • Корпус Баренц – секции В1, В2, В3 ведутся монолитные работы на уровне 4 этажа.
  • Корпус Рубенс - приступили к выполнению фасадных работ.
2017

Декабрь

Ноябрь

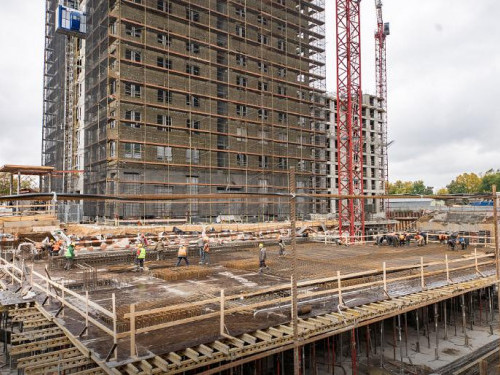

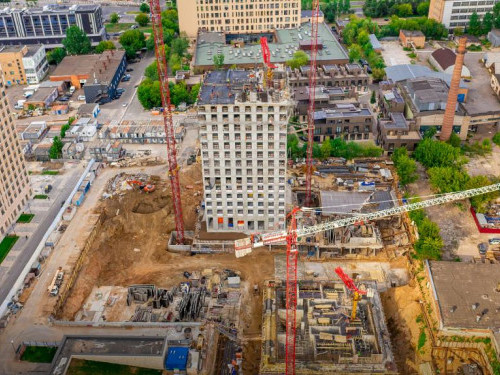

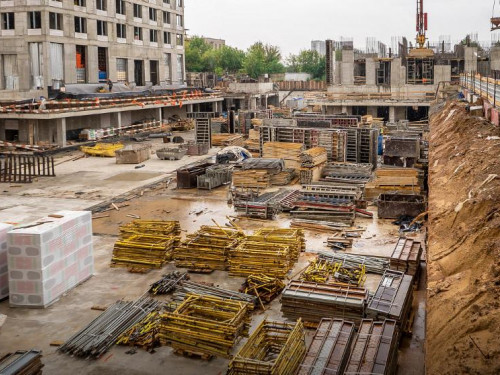

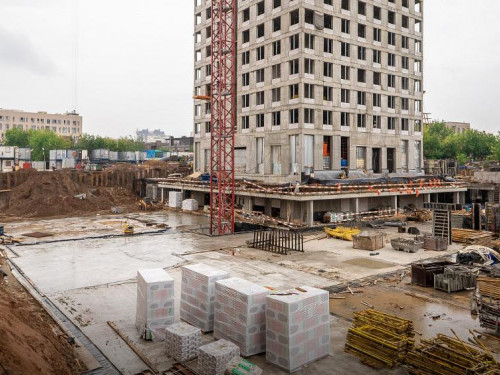

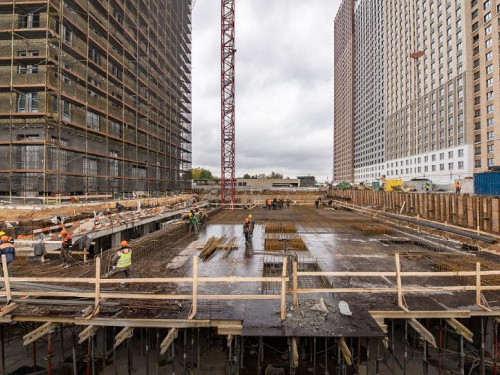

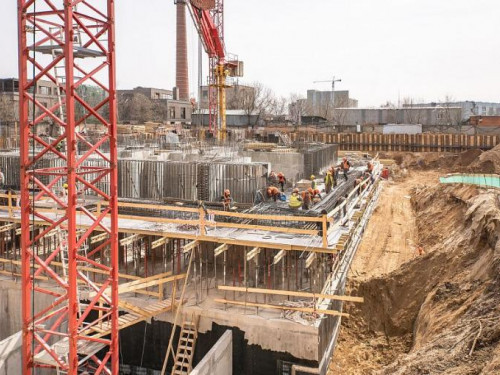

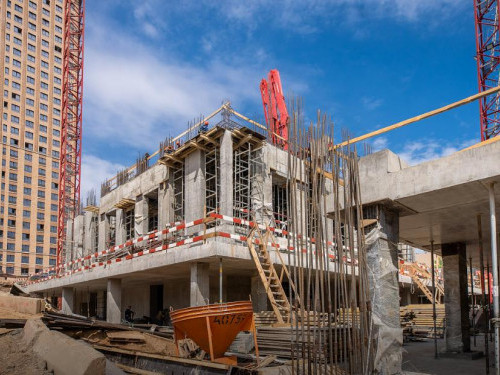

  • Ведутся работы по бетонной подготовке и гидроизоляции фундаментной плиты, монолитные работы фундаментной платы, подземной части, а так же наземной части на уровне 1-8-го этажей.

Октябрь

Сентябрь

Август

Июль

Июнь

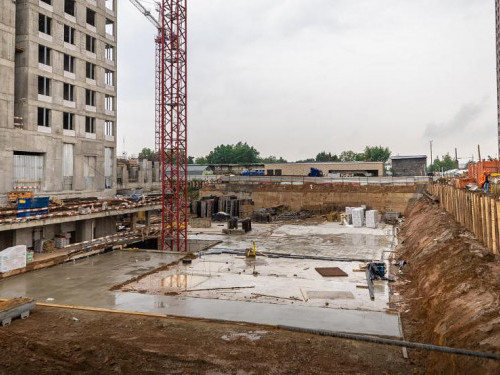

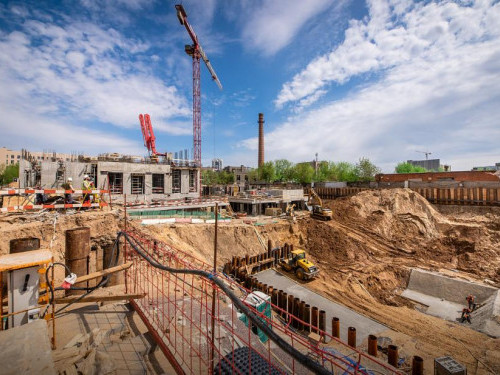

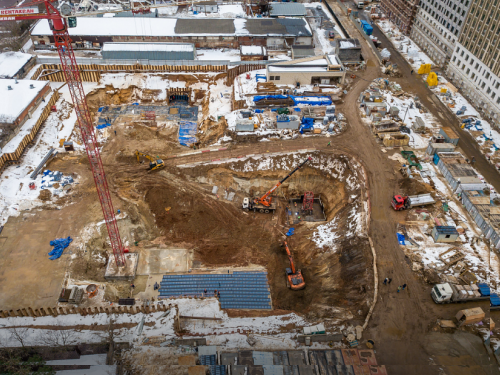

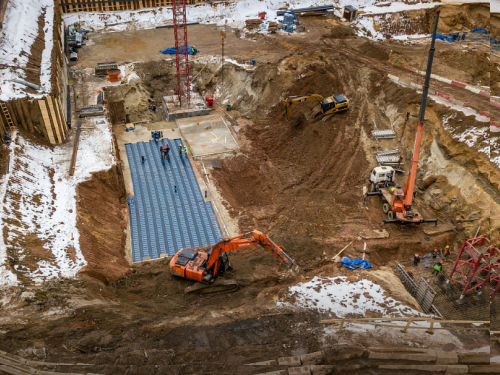

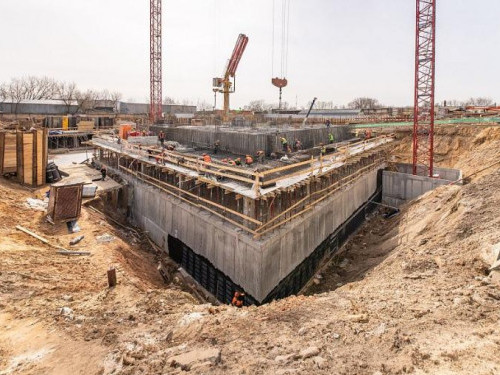

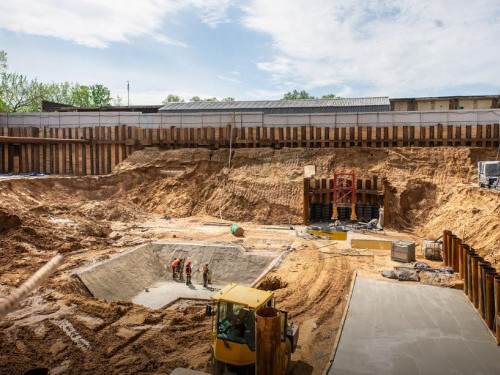

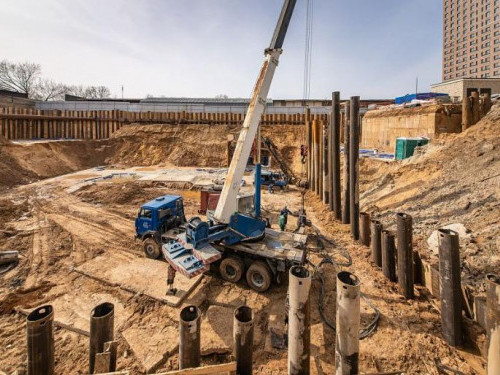

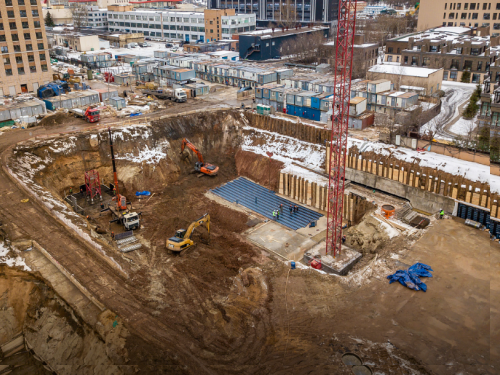

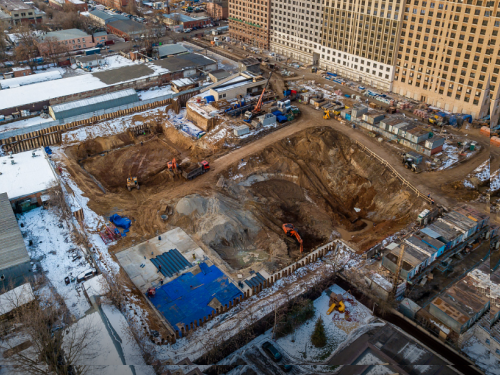

  • Завершено обустройство котлована.
  • Ведутся монолитные работы.
