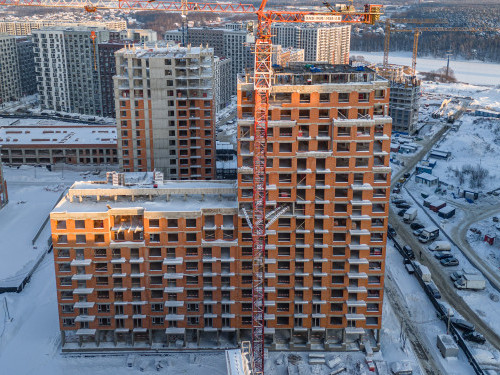

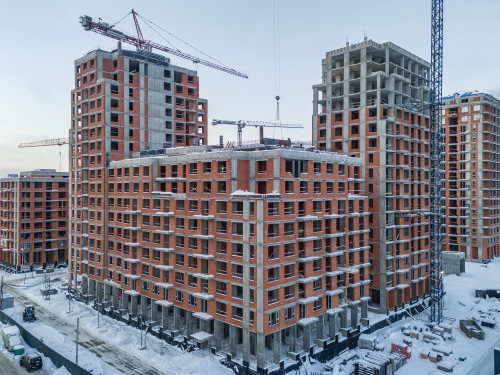

Ход строительства ЖК "Первый квартал"

Показать
  • Все
  • 1 дом
  • 2 дом
  • 3 дом

Апрель, 2019

  • 2 дом

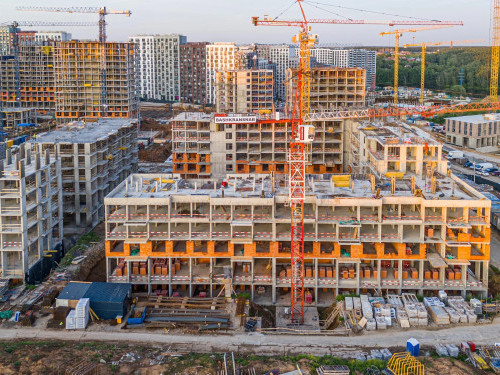

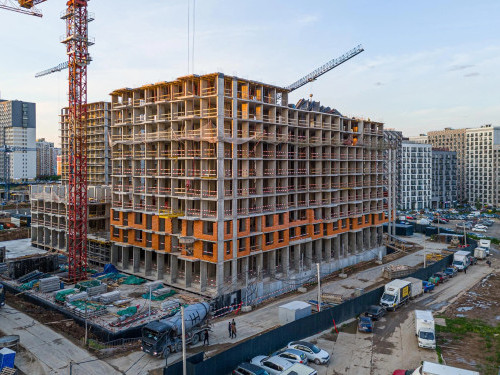

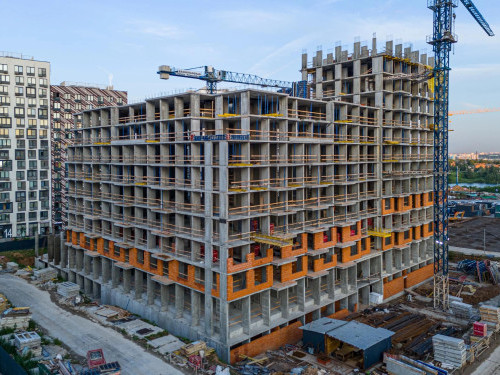

  • Монтаж кровли.
  • Фасадные работы.
  • 3 дом

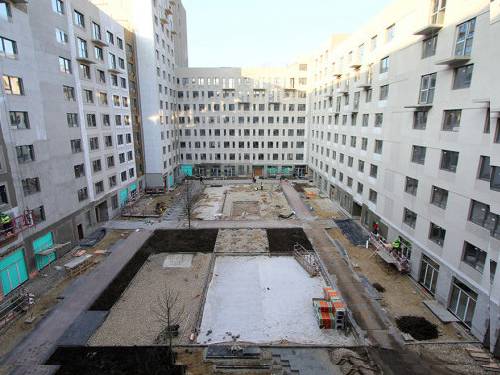

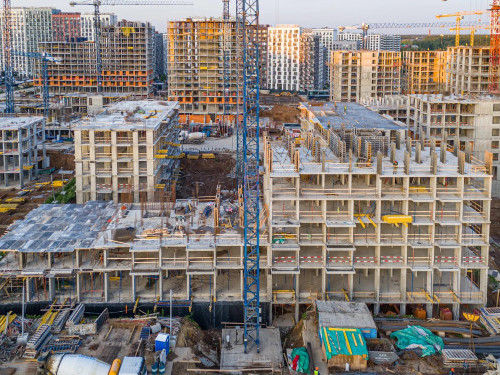

  • Устройство котлована.

Март, 2019

  • 2 дом

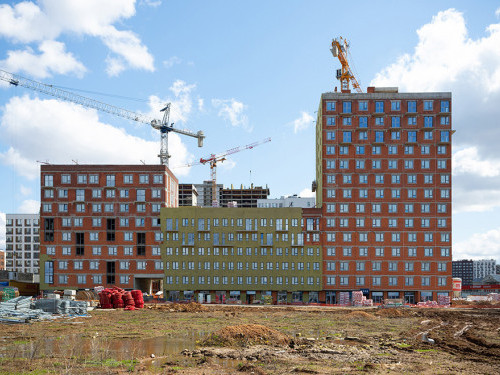

  • Готовность монолитного каркаса - 95%.
  • Готовность кирпичной кладки - 74%.
  • Готовность парапетов - 80%.

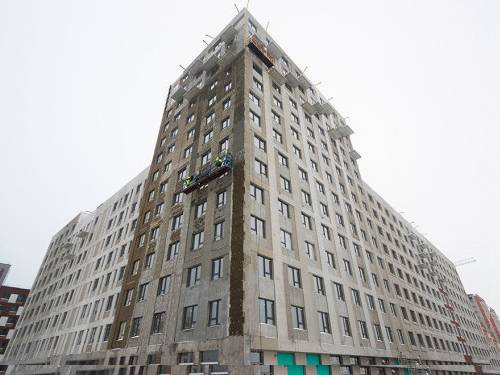

Февраль, 2019

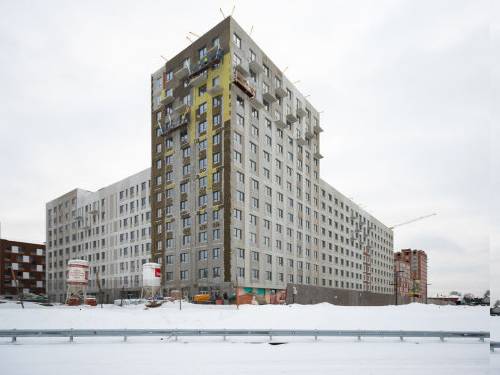

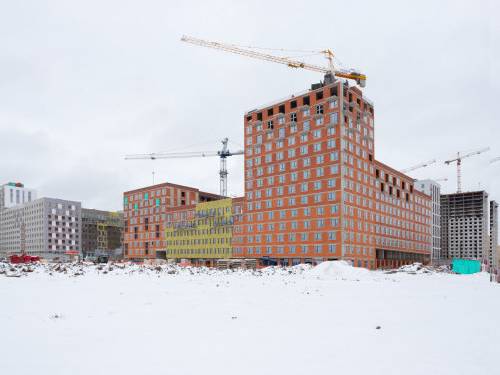

Январь, 2019

2018

Ноябрь

  • 1 дом
  • Ведётся монтаж освещения на фасадах и по периметру.
  • Работы по благоустройству территории.

Октябрь

  • 1 дом

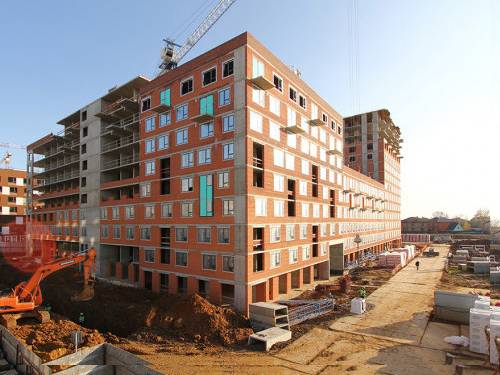

  • Дом 1 - завершены монолитные работы, готова кирпичная кладка, полностью установлены окна и кровля, заканчивается отделка фасадов, подключение инженерных сетей, внутренняя отделка.
  • Дом 2 - полностью завершены монолитные работы, идет укладка кирпичной кладки по секциям.

Май

  • 1 дом
  • Монолитные работы по секциям № 1, 2, 3, 4, 5, 6, 7, 8, 9, 10 – завершены полностью.
  • Готовность кирпичной кладки по секциям № 1, 2, 3, 4, 5, 6, 7, 8, 9, 10 – завершены полностью.
  • Готовность вентканалов по секциям 1-10 - 50%.
  • Монтаж кровли - готовность 75%.

Апрель

  • 1 дом
  • Секция № 1 — идут работы над вертикальными конструкциями 8 этажа - 40%
  • Секция № 2, 3, 4, 5, 6, 7, 9, 10 - завершены полностью.
  • Секция № 8 — идут работы над вертикальными конструкциями 9 этажа - 85%.

Февраль

2017

Декабрь

  • 1 дом
  • Секция № 1 — готова плита 5 этажа,
  • Секция № 3 — идут работы над стенами 9 этажа - 80%
  • Секция № 4, 5, 2 и 7 — завершены полностью.
  • Секция № 6 — ведутся работы по плите 8 этажа - 40%
  • Секция № 8 — готова плита 5 этажа .
  • Секция № 9 - ведутся работы по плите 5 этажа - 60%
  • Секция № 10 — идут работы над стенами 6 этажа - 60%

Ноябрь

  • 1 дом
  • Секция №1 и 10 - установлены пилоны 4 этажа.
  • Секция №2, 3, 4 и 5 - завершен 6 этаж.
  • Секция №6 — завершен 5 этаж.
  • Секция №7 - установлены пилоны 6 этажа.
  • Секция №8 - сделана плита перекрытия 4 этажа.
  • Секция №9 — сделана плита перекрытия 3 этажа.

Октябрь

  • 1 дом
  • В секциях № 1 и 10 - установлены пилоны 3 этажа.
  • В секциях № 2 и 3 - сделаны перекрытия 4 этажа.
  • В секциях № 4, 6 и 7 — установлены пилоны 5 этажа.
  • В секции № 5 — сделаны перекрытия 5 этажа.
  • В секции № 8 — залита плита 3 этажа.
  • В секции № 9 — залита плита 2 этажа.

Сентябрь

  • 1 дом
  • Секция 1 и 10 - установлены пилоны 2 этажа.
  • Секция 2 и 8 — пилоны 3 этажа.
  • Секция 3, 4, 5 и 7 - завершен 3 этаж, готовы пилоны и перекрытия.
  • Секция 6 - установлены пилоны 4 этажа.
  • Секция 9 - готовы пилоны и перекрытия 1 этажа.

Август

  • 1 дом
  • Залита плита перекрытия между 3 и 4 этажами в шестой секции.
  • Возведены пилоны 4 этажа и установлены пилоны 3 этажа в седьмой секции.
  • Залиты 1 и 2 этажи в секциях 1, 2 и 3.

Июль

  • 1 дом
  • Залили 3-й этаж в секции №6.

Июнь

Апрель
