Май, 2018

  • Обратная засыпка пазух котлована выполнена на 96%
  • Работы по устройству инженерных сетей подземных этажей "Nouveau" выполнены на 15%
  • Работы по устройству инженерных сетей надземных этажей "Nouveau" выполнены на 10%
  • Работы по устройству кирпичных перегородок подземных этажей "Nouveau" выполнены на 100%

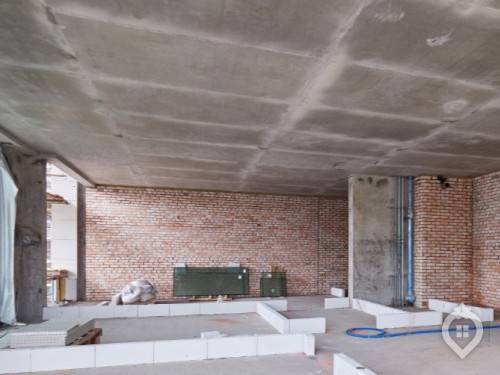

  • Работы по устройству кирпичных перегородок 2-9 этажей "Nouveau" выполнены на 45%.
  • Работы по монтажу кронштейнов навесной фасадной системы "Nouveau" выполнены на 20%.
  • Завершен комплекс бетонных работ "Heritage".
  • Работы по устройству кирпичных перегородок подземных этажей "Heritage" выполнены на 30%.
  • Работы по устройству кирпичных перегородок надземных этажей "Heritage" выполнены на 3%.

Апрель, 2018

  • Обратная засыпка пазух котлована выполнена на 95%
  • Завершен комплекс бетонных работ "Nouveau"
  • Работы по устройству инженерных сетей подземных этажей "Nouveau" выполнены на 10%
  • Работы по устройству кирпичных перегородок подземных этажей "Nouveau" выполнены на 95%
  • Работы по устройству кирпичных перегородок надземных этажей "Nouveau" выполнены на 15%
  • Работы по монтажу кронштейнов навесной фасадной системы "Nouveau" выполнены на 15%
  • Завершены работы по возведению стен, колонн, перекрытий и лестниц 3 и 4 этажей "Heritage"

Март, 2018

  • Обратная засыпка пазух котлована выполнена на 92%
  • Завершены работы по возведению стен и колонн, перекрытий 7 и 8 этажей "Nouveau"
  • Работы по возведению стен и колонн 9 этажа "Nouveau" выполнены на 100%
  • Работы по бетонированию перекрытия 9 этажа "Nouveau" выполнены на 62%
  • Работы по устройству лестниц с 6 до 8 этажа в "Nouveau" выполнены на 100%
  • Работы по устройству лестниц 9 этажа "Nouveau" выполнены на 60%
  • Завершены работы по устройству плиты 0 "Heritage"
  • Работы по возведению стен и колонн 1 этажа "Heritage" выполнены на 60%

Февраль, 2018

  • Обратная засыпка пазух котлована выполнена на 92%.
  • Завершены работы по возведению стен и колонн, перекрытий 7 и 8 этажей корпуса "Nouveau".
  • Работы по возведению стен и колонн 9 этажа корпуса "Nouveau" выполнены на 100%.
  • Работы по бетонированию перекрытия 9 этажа корпуса "Nouveau" выполнены на 62%.
  • Работы по устройству лестниц с 6 до 8 этажа в "Nouveau" выполнены на 100%.
  • Работы по устройству лестниц 9 этажа корпуса "Nouveau" выполнены на 60%.
  • Завершены работы по устройству плиты 0 корпуса "Heritage".
  • Работы по возведению стен и колонн 1 этажа корпуса "Heritage" выполнены на 60%.

Январь, 2018

  • Обратная засыпка пазух котлована выполнена на 90%
  • Завершены работы по возведению стен и колонн, перекрытий 5 и 6 этажей "Nouveau"
  • Работы по возведению стен и колонн 7 этажа "Nouveau" выполнены на 75%
  • Работы по бетонированию перекрытия 7 этажа "Nouveau" выполнены на 35%
  • Завершены работы по устройству лестниц с 1 по 6 этажи в "Nouveau"
  • Завершены работы по устройству фундаментной плиты "Heritage"
  • Завершены работы по возведению стен и колонн -1 этажа "Heritage"
2017

Декабрь

  • Обратная засыпка пазух котлована выполнена на 85%
  • Завершены работы по возведению стен и колонн 3 и 4 этажей "Nouveau"
  • Завершены работы по бетонированию перекрытий 3 и 4 этажей "Nouveau"
  • Работы по возведению стен и колонн 5 этажа "Nouveau" выполнены на 80%
  • Работы по бетонированию перекрытия 5 этажа "Nouveau" выполнены на 30%
  • Завершены работы по устройству лестниц выше 0 с 1 по 3 этажи в "Nouveau"
  • Гидроизоляция фундаментной плиты "Heritage" выполнена на 95%

Октябрь

  • Завершен демонтаж распорной системы и обвязочного пояса котлована
  • Начата обратная засыпка пазух котлована. Работы выполнены на 15%
  • Работы по возведению стен и колонн -1 этажа выполнены на 98%
  • Бетонирование перекрытия -1 этажа выполнено на 95%
  • Закончено бетонирование въездного пандуса
  • Выполнено устройство лестниц в подземном паркинге
  • Работы по возведению вертикальных конструкций (стен и колонн) 1 этажа «Nouveau» выполнены на 70%
  • Перекрытия 1 этажа «Nouveau» выполнены на 20%
  • Начаты работы по возведению стен и колонн 2 этажа «Nouveau»
  • Земляные работы по «Heritage» выполнены на 80%
  • Работы по бетонной подготовке «Heritage» выполены на 60%
  • Гидроизоляция фундамента «Heritage» выполнена на 20%

Сентябрь

  • Работы по возведению стен и колонн -2 этажа выполнены на 100%
  • Выполнена вертикальная гидроизоляция стен -2 этажа на 100%.
  • Бетонирование перекрытия -2 этажа выполнено на 100%.
  • Демонтаж распорной системы и обвязочного пояса котлована выполнен на 80%.
  • Работы по возведению стен и колонн -1 этажа выполнены на 55%
  • Бетонирование перекрытия -1 этажа выполнено на 26%
  • Начаты работы по возведению стен и колонн 1 этажа (армирование)

Август

  • Завершены земляные работы.
  • Устройство обвязочного пояса и монтаж распорной системы котлована выполнены на 100%.
  • Завершено бетонирование фундаментной плиты.
  • Выполнена гидроизоляция фундаментной плиты.
  • Работы по возведению стен и колонн -2 этажа выполнены на 44%.
  • Бетонирование перекрытия -2 этажа выполнено на 20%.
  • Демонтаж распорной системы и обвязочного пояса котлована выполнен на 27%.
  • Начаты работы по возведению стен и колонн -1 этажа. Выполнено на 3%.

Июль

  • Устройство обвязочного пояса котлована выполнено на 76%
  • Монтаж распорной системы выполнен на 85%
  • Разработка грунта котлована до отметки -9,2 м выполнена на 95%
  • Бетонирование фундаментной плиты -2 этажа выполнено на 27%
  • Устройство гидроизоляции фундаментной плиты выполнено на 61%

Июнь

  • Бетонирование фундаментной плиты на глубине -8,5 м выполнено на 27%
  • Монтаж обвязочного пояса и распорной системы выполнен на 74%
  • Разработка грунта котлована до отметки -2 этажа выполнена на 95%

Май

  • Завершена разработка грунта ядра котлована
  • Ведётся разработка котлована до проектной отметки
  • Выполняется бетонирование фундаментной плиты (выполнено на 14%)
  • Ведется монтаж обвязочного пояса и распорной системы

Апрель

  • Завершены работы по устройству обвязочного пояса котлована.
  • Завершены работы по устройству распорной системы котлована.
  • Ведётся разработка грунта котлована второго уровня (до отметки -9,2 м).
  • Начаты монолитные работы: залит первый куб бетона.
2016

Ноябрь

  • Завершен снос существующих строений.
  • Обратная засыпка котлована.
  • Начало работ по устройству шпунтового ограждения котлована.
  • Подготовительные работы по мобилизации генерального подрядчика.
