  • Корпус №1 - бетонирование парапета кровли.
  • Корпус №2 - армирование парапета кровли.
  • Корпус №3 - заканчивается бетонирование вертикальных конструкций 27 этажа.
  • Корпус №4 и паркинг - подготовка основания фундамента.
  • Корпус № 5 и паркинг - залита фундаментная плита в паркинге и забетонировано основание фундаментной плиты секции.

Февраль, 2018

Январь, 2018

2017

Декабрь

  • 1 очередь
  • Корпус №1 - бетонирование вертикальных конструкций 24 этажа.
  • Корпус №2 - бетонирование плиты перекрытия 22 этажа.
  • Корпус №3 - бетонирование плиты перекрытия 20 этажа.
  • Корпус №4 и №5 - продолжается массовая забивка свай. Идет армирование фундаментной плиты паркинга.

Ноябрь

  • 1 очередь
  • Корпус №1- завершены монолитные работы по возведению стен и вертикальных конструкций 17-го жилого этажа.
  • Корпус №2 - выполнено бетонирование вертикальных конструкций стен 16-го жилого этажа.
  • Корпус №3 - завершается армирование и бетонирование вертикальных конструкций стен 14-го жилого этажа.
  • Корпус №4 и №5 - заливка бетонной подготовки под устройство фундаментной плиты подземного паркинга.

Октябрь

  • 1 очередь
  • Корпус 1 - приступили к возведению 14 жилого этажа.
  • Корпус 2 - залита плита перекрытия 12 жилого этажа.
  • Корпус 3 - начались работы по армированию вертикальных конструкций 10-го жилого этажа.
  • Корпус №4 и №5 - забивка свай.

Сентябрь

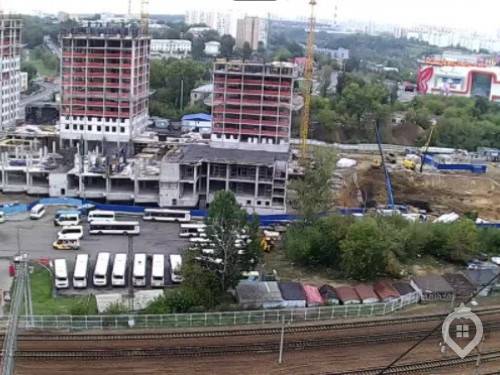

  • 1 очередь
  • Корпус №1 - установка опалубки для плиты перекрытия 12-го жилого этажа.
  • Корпусе №2 - бетонирование вертикальных конструкций 11-го жилого этажа.
  • Корпус №1 и №2 - монтаж систем вентиляции, водоснабжения, водоотведения, электроснабжения
  • Корпус №3 - установка опалубки для плиты перекрытия 8-го жилого этажа.
  • Корпус №4 и №5 - испытание пробных свай для грунта.

Август

  • 1 очередь
  • Корпус №1 - армирование вертикальных конструкций на уровне 10 этаж
  • Корпусе №2 и №3 - армирование плиты перекрытия 6 и 4 этажа.
  • Корпус №4 и №5 - работы по устройству шпунтового ограждения котлованов .

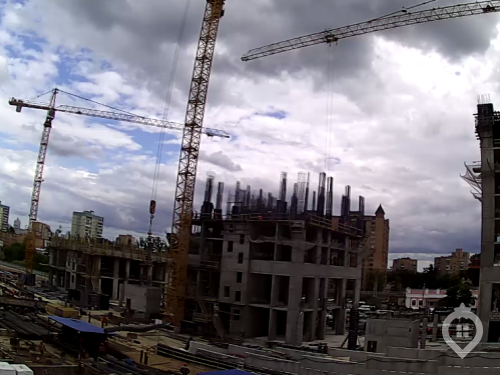

Июль

  • 1 очередь
  • Корпус №1 - залита плита перекрытия пятого жилого этажа, работы по устройству внутренних перегородок на уровне второго нежилого этажа здания.
  • Корпус №2 - завершены монолитные работы по возведению технического этажа, бетонирование плиты перекрытия первого жилого этажа корпуса.
  • Корпус №3 - ведутся работы по армированию и бетонированию монолитных вертикальных конструкций стен и колон технического этажа здания.

Июнь

  • 1 очередь
  • Корпус №1 - ведется армирование вертикальных конструкций стен и колон третьего жилого этажа.
  • Корпус №2 - завершено армирование плиты перекрытия второго этажа торговой части здания. Ведутся работы по устройству внутренних перегородок цокольного этажа корпуса.
  • Корпус №3 - залита плита перекрытия первого этажа торговой части корпуса. Выполняются армирование вертикальных конструкций второго нежилого этажа здания.
