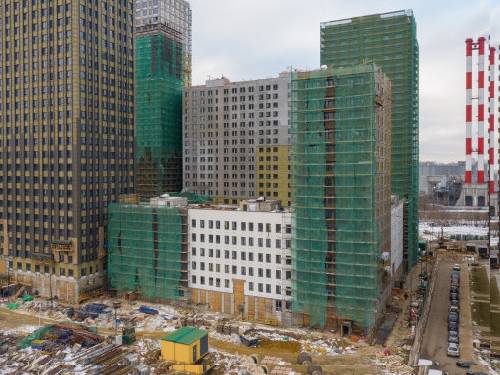

Ход строительства ЖК "Домашний"

Показать
  • Все
  • 1 оч 1 корпус
  • 1 оч 2 корпус
  • 2 оч 1 корпус
  • 2 оч 2 корпус
  • 2 оч 3 корпус

Октябрь, 2020

  • 2 оч 3 корпус
  • Работы по устройству каменной кладки наружных стен – 100 %.
  • Работы по устройству каменной кладки внутренних стен и перегородок – 96 %.
  • Работы по монтажу вентиляционных блоков – 100 %.
  • Работы по устройству кровли – 100%.
  • Работы по монтажу светопрозрачных конструкций – 90%.
  • Работы по монтажу внутренних инженерных систем – 25 %.

Сентябрь, 2020

  • 2 оч 3 корпус
  • Работы по устройству каменной кладки внутренних стен и перегородок – 96 %.
  • Работы по устройству кровли – 95%.
  • Работы по монтажу светопрозрачных конструкций – 90%.
  • Работы по монтажу внутренних инженерных систем – 20 %
  • Черновая отделка подвала – 97 %
  • Чистовая отделка подвала (полы из керамической плитки) – 70 %
  • Устройство стяжки в МОП – 30 %
  • Монтаж лесов для устройства фасадов-60%
  • Устройство кронштейнов НВФ-25%.
  • Начаты работы по монтажу утеплителя на фасаде.

Август, 2020

  • 2 оч 3 корпус
  • Работы по устройству кровли – 95%.
  • Работы по монтажу светопрозрачных конструкций – 90%.
  • Работы по монтажу внутренних инженерных систем – 13 %
  • Черновая отделка подвала – 97 %
  • Чистовая отделка подвала (полы из керамической плитки) – 70 %
  • Устройство стяжки в МОП – 25 %
  • Монтаж лесов для устройства фасадов-60%
  • Устройство кронштейнов НВФ-10%

Июль, 2020

  • 2 оч 3 корпус
  • Работы по устройству каменной кладки наружных стен – 100 %.
  • Работы по устройству каменной кладки внутренних стен и перегородок – 96 %.
  • Работы по монтажу вентиляционных блоков – 100 %.
  • Работы по устройству кровли на секциях 2-9 – 95%.
  • Работы по монтажу светопрозрачных конструкций – 75%.
  • Работы по монтажу внутренних инженерных систем – 12 %.

Июнь, 2020

  • 2 оч 2 корпус
  • Работы по монтажу светопрозрачных конструкций – 99%.
  • Работы по устройству фасадов – 98%.
  • Работы по устройству МОП – 98 %.

Май, 2020

  • 2 оч 2 корпус
  • Работы по монтажу светопрозрачных конструкций – 99%.
  • Работы по устройству фасадов – 96%.
  • Работы по устройству МОП – 97%.
  • 2 оч 3 корпус
  • Работы по устройству каменной кладки внутренних стен и перегородок – 95 %.
  • Работы по монтажу вентиляционных блоков – 100 %.
  • Работы по устройству кровли на секциях 2-9 – 95 %.
  • Работы по монтажу светопрозрачных конструкций – 65 %.

Апрель, 2020

  • 2 оч 2 корпус
  • Работы по монтажу светопрозрачных конструкций – 99%.
  • Работы по устройству фасадов – 96%.
  • Работы по устройству МОП – 97%.
  • 2 оч 3 корпус
  • Работы по устройству каменной кладки наружных стен – 100 %.
  • Работы по устройству каменной кладки внутренних стен и перегородок – 95 %.
  • Работы по монтажу вентиляционных блоков – 100 % .
  • Работы по устройству кровли на секциях 2-9 – 95 %.
  • Работы по монтажу светопрозрачных конструкций – 60 %.
  • Работы по монтажу внутренних инженерных систем – 10 %.
  • Черновая отделка подвала – 70 %.
  • Чистовая отделка подвала (полы из керамической плитки) – 70 %.

Март, 2020

  • 2 оч 2 корпус
  • Работы по монтажу светопрозрачных конструкций – 99%.
  • Работы по устройству фасадов – 95%.
  • Работы по устройству МОП – 95%.
  • 2 оч 3 корпус
  • Работы по устройству каменной кладки наружных стен – 100 %.
  • Работы по устройству каменной кладки внутренних стен и перегородок – 90 %.
  • Работы по монтажу вентиляционных блоков – 100 %.
  • Работы по устройству кровли на секциях 2-9 – 95%.
  • Работы по монтажу светопрозрачных конструкций – 60%.

Февраль, 2020

  • 2 оч 2 корпус
  • Работы по монтажу светопрозрачных конструкций – 99%.
  • Работы по устройству фасадов – 92%.
  • Работы по устройству МОП – 92 %.
  • 2 оч 3 корпус
  • Работы по устройству каменной кладки наружных стен – 98 %.
  • Работы по устройству каменной кладки внутренних стен и перегородок – 85 %.
  • Работы по монтажу вентиляционных блоков – 88 % .
  • Работы по устройству кровли на секциях 2-9 – 95%.
  • Работы по монтажу светопрозрачных конструкций – 50%.

Январь, 2020

  • 2 оч 2 корпус
  • Работы по монтажу светопрозрачных конструкций – 99%.
  • Работы по устройству фасадов – 92%.
  • Работы по устройству МОП – 92 %.
  • 2 оч 3 корпус
  • Работы по устройству каменной кладки наружных стен – 98 %.
  • Работы по устройству каменной кладки внутренних стен и перегородок – 85 %.
  • Работы по монтажу вентиляционных блоков – 88 % .
  • Работы по устройству кровли на секциях 2-9 – 95%.
  • Работы по монтажу светопрозрачных конструкций – 50%.
2019

Декабрь

  • 2 оч 1 корпус
  • Работы по монтажу светопрозрачных конструкций – 99%.
  • Работы по устройству фасадов – 95 %.
  • Работы по устройству МОП – 92 %.
  • Работы по благоустройству – 90%
  • Работы по монтажу внутренних инженерных систем – 90% .
  • Работы по отделке квартир – 62%
  • 2 оч 2 корпус
  • Работы по монтажу светопрозрачных конструкций – 99%.
  • Работы по устройству фасадов – 85%.
  • Работы по устройству МОП – 90 %.
  • Работы по монтажу внутренних инженерных систем – 85% .
  • Работы по благоустройству – 50%.
  • Работы по отделке квартир – 62%.
  • 2 оч 3 корпус
  • Работы по устройству каменной кладки наружных стен – 89 %.
  • Работы по устройству каменной кладки внутренних стен и перегородок – 65 %.
  • Работы по монтажу вентиляционных блоков – 88 %.
  • Работы по устройству кровли на секциях 2-9 – 95 %.
  • Работы по монтажу светопрозрачных конструкций – 35 %.

Октябрь

  • 2 оч 1 корпус
  • Работы по устройству каменной кладки наружных стен завершены.
  • Работы по оштукатуриванию поверхностей внутренних стен и перегородок в подземной части здания завершены.
  • 2 оч 2 корпус
  • Работы по устройству каменной кладки наружных стен закончены.
  • Работы по монтажу светопрозрачных конструкций – 99%.
  • Работы по устройству фасадов – 77%.
  • 2 оч 3 корпус
  • На секциях № 2,3,4,5,6,7,8,9 работы по устройству ж/б конструкций завершены.
  • На секции №1 работы по устройству ж/б конструкций – 31 эт.
  • Работы по устройству каменной кладки наружных стен – 70 %.

Сентябрь

  • 2 оч 1 корпус
  • Работы по устройству каменной кладки наружных стен завершены.
  • Работы по оштукатуриванию поверхностей внутренних стен и перегородок в подземной части здания завершены.
  • 2 оч 2 корпус
  • Работы по устройству каменной кладки наружных стен закончены.
  • Работы по монтажу светопрозрачных конструкций – 99%.
  • Работы по устройству фасадов – 75%.
  • 2 оч 3 корпус
  • На секциях № 2,3,4,5,6,7,8,9 работы по устройству ж/б конструкций завершены.
  • На секции №1 работы по устройству ж/б конструкций – 29 эт.
  • Работы по устройству каменной кладки наружных стен – 52 %.
  • Работы по монтажу вентиляционных блоков – 53 %.

Август

  • 2 оч 1 корпус
  • Работы по устройству каменной кладки наружных стен завершены.
  • Работы по оштукатуриванию поверхностей внутренних стен и перегородок в подземной части здания завершены.
  • 2 оч 2 корпус
  • Работы по устройству каменной кладки наружных стен закончены.
  • Работы по монтажу светопрозрачных конструкций – 99%.
  • Работы по устройству фасадов – 70%.
  • 2 оч 3 корпус
  • На секциях № 2,3,5,6,7,8 работы по устройству ж/б конструкций завершены.
  • На секции №1 работы по устройству ж/б конструкций – 23 эт.
  • На секции №4 работы по устройству ж/б конструкций – 24 эт.
  • На секции №9 работы по устройству ж/б конструкций – 24 эт.
  • Работы по устройству каменной кладки наружных стен – 47%.

Июль

  • 2 оч 1 корпус
  • Работы по устройству каменной кладки наружных стен завершены.
  • Работы по оштукатуриванию поверхностей внутренних стен и перегородок в подземной части здания завершены.
  • Ведутся работы по монтажу светопрозрачных конструкций.
  • 2 оч 2 корпус
  • Работы по устройству каменной кладки наружных стен закончены.
  • Ведутся работы по монтажу светопрозрачных конструкций.
  • Ведутся работы по устройству фасадов.
  • Работы по устройству каменной кладки внутренних стен и перегородок завершены.
  • 2 оч 3 корпус
  • На секциях № 1,4,9 ведутся работы по устройству ж/б конструкций на 19-21 этаже.
  • На секциях № 2,3,5,6,7,8 работы по устройству ж/б конструкций завершены.
  • Ведутся работы по устройству каменной кладки наружных стен.
  • Ведутся работы по монтажу вентиляционных блоков.

Июнь

  • 2 оч 1 корпус
  • Работы по устройству каменной кладки наружных стен закончены.
  • Работы по оштукатуриванию поверхностей внутренних стен и перегородок в подземной части здания закончены.
  • Ведутся работы по монтажу светопрозрачных конструкций.
  • Ведутся работы по устройству фасадов.
  • 2 оч 2 корпус
  • Работы по устройству каменной кладки наружных стен закончены.
  • Ведутся работы по монтажу светопрозрачных конструкций.
  • Ведутся работы по устройству фасадов.
  • Ведутся работы по устройству каменной кладки внутренних стен и перегородок.
  • 2 оч 3 корпус
  • На секциях № 1,2,3,4,9 ведутся работы по устройству ж/б конструкций на 17-18 этаже.
  • На секциях № 5,6,7,8 работы по устройству ж/б конструкций завершены.
  • Ведутся работы по устройству каменной кладки наружных стен.

Май

  • 2 оч 1 корпус
  • Работы по устройству каменной кладки наружных стен закончены.
  • Работы по оштукатуриванию поверхностей внутренних стен и перегородок в подземной части здания закончены.
  • Ведутся работы по монтажу светопрозрачных конструкций.
  • Ведутся работы по устройству фасадов.
  • 2 оч 2 корпус
  • Работы по устройству каменной кладки наружных стен закончены.
  • Ведутся работы по монтажу светопрозрачных конструкций.
  • Ведутся работы по устройству фасадов.
  • Ведутся работы по устройству каменной кладки внутренних стен и перегородок.
  • 2 оч 3 корпус
  • На секциях № 1,2,3,4,9 ведутся работы по устройству ж/б конструкций на 15-16 этаже.
  • На секциях № 5,6,7,8 работы по устройству ж/б конструкций закончены.
  • Ведутся работы по устройству каменной кладки наружных стен.
  • Ведутся работы по монтажу вентиляционных блоков.
  • Ведутся работы по устройству кровли.

Апрель

  • 2 оч 1 корпус
  • 1,2 секция - ведутся работы по оштукатуриванию поверхностей внутренних стен и перегородок, ведутся работы по монтажу внутренних инженерных систем.
  • 3,4,5 секция - ведутся отделочные работы инженерных помещений -1-го этажа, ведутся работы по устройству фасадов.
  • 6,7 секции - ведутся работы по монтажу светопрозрачных конструкций 1-го этажа, ведутся работы по устройству каменной кладки внутренних стен и перегородок 1-го этажа.
  • 8 секция - ведутся работы по устройству навесных вентилируемых фасадов.
  • 2 оч 2 корпус
  • 1 -2 секция - ведутся работы по оштукатуриванию поверхностей внутренних стен и перегородок.
  • 3 секция - ведутся работы по монтажу светопрозрачных конструкций 1-го этажа.
  • 4,5,6 секция - ведутся работы по устройству каменной кладки внутренних стен и перегородок 1-го этажа.
  • 7 секции - ведутся работы по монтажу лифтового оборудования.
  • 8 секция - ведутся работы по оштукатуриванию поверхностей внутренних стен и перегородок.
  • 2 оч 3 корпус
  • 1,2,3,4 секция - ведутся работы по армированию и бетонированию ж/б конструкций вертикальных конструкций 9-го этажа.
  • 5 секция - закончены работы по устройству монолитных ж/б плиты перекрытия 1-го этажа.
  • 6 секция - ведутся работы по армированию вертикальных конструкций 9-го этажа.
  • 7-8 секция - закончены работы по устройству монолитных ж/б вертикальных конструкций 2-го этажа.

Март

  • 2 оч 1 корпус
  • 1,2,4 секция - ведутся работы по монтажу лифтового оборудования, ведутся работы по оштукатуриванию поверхностей внутренних стен и перегородок, ведутся работы по устройству фасадов.
  • 3,5 секция - ведутся работы по монтажу светопрозрачных конструкций 1-го этажа, ведутся работы по устройству фасадов.
  • 6,7,8 секции - ведутся работы по устройству стяжек пола подземной и наземной частей здания, ведутся работы по монтажу внутренних инженерных систем.
  • 2 оч 2 корпус
  • 1,2,3 секция - ведутся работы по оштукатуриванию поверхностей внутренних стен и перегородок, ведутся работы по монтажу внутренних инженерных систем.
  • 4 секция - ведутся работы по монтажу светопрозрачных конструкций 1-го этажа.
  • 5 секция - ведутся работы по оштукатуриванию поверхностей внутренних стен и перегородок, ведутся работы по устройству стяжек пола подземной частей здания.
  • 6,7 секция - ведутся работы по монтажу лифтового оборудования.
  • 8 секция - ведутся работы по устройству стяжек пола подземной и наземной частей здания.
  • 2 оч 3 корпус
  • 1,2,3,4 секция - ведутся работы по армированию и бетонированию ж/б конструкций вертикальных конструкций 7-го этажа.
  • 5 секция - закончены работы по устройству монолитных ж/б плиты перекрытия 1-го этажа.
  • 6 секция - ведутся работы по армированию вертикальных конструкций 8-го этажа.
  • 7-8 секция - закончены работы по устройству монолитных ж/б вертикальных конструкций 3-го этажа.
  • 9 секция - работы по армированию и бетонированию ж/б конструкций вертикальных конструкций 7-го этажа.

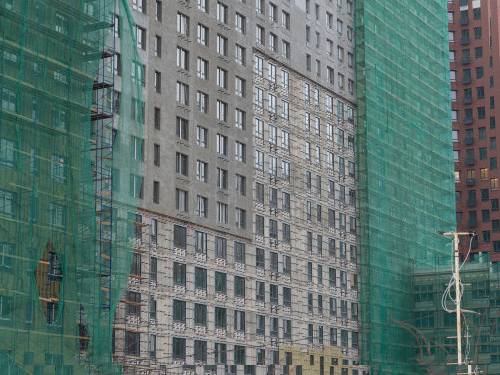

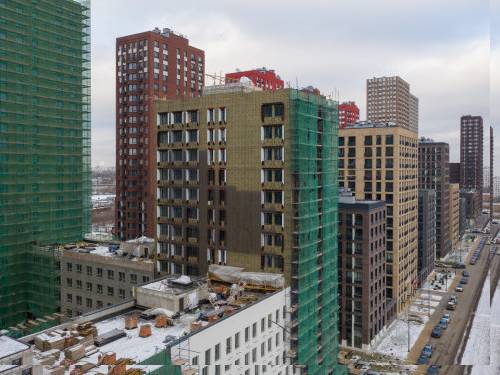

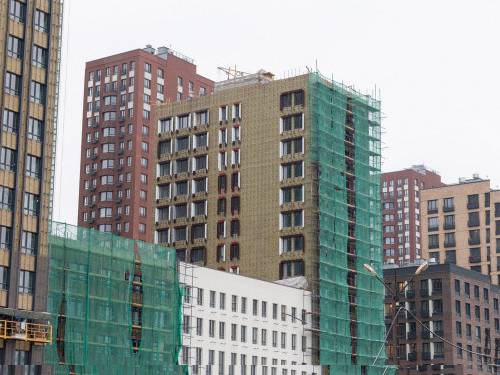

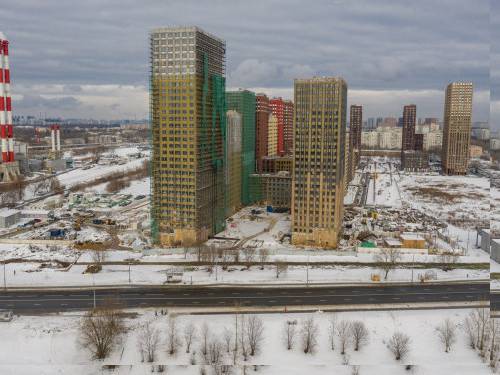

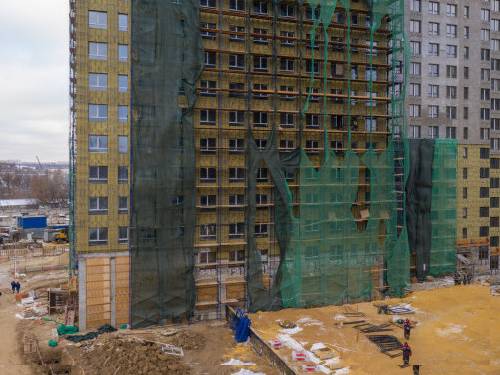

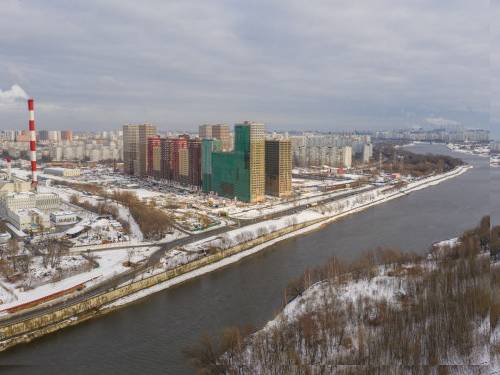

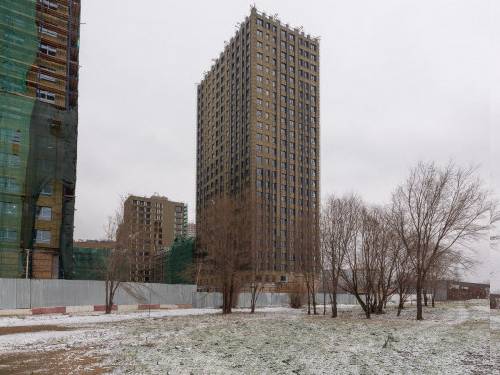

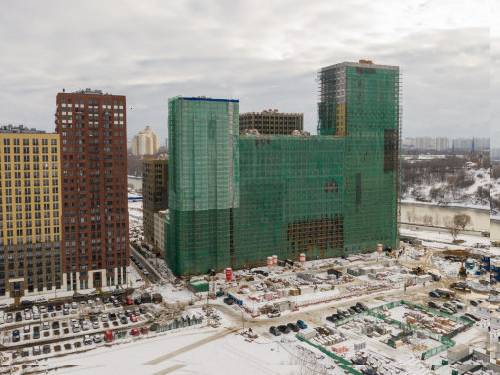

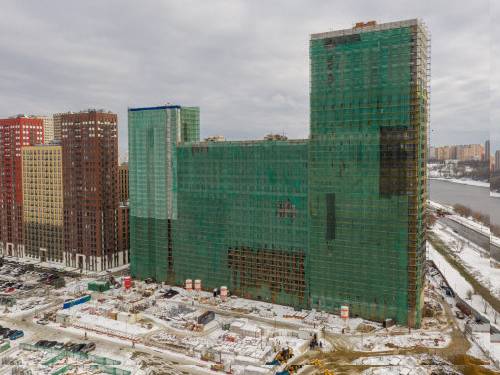

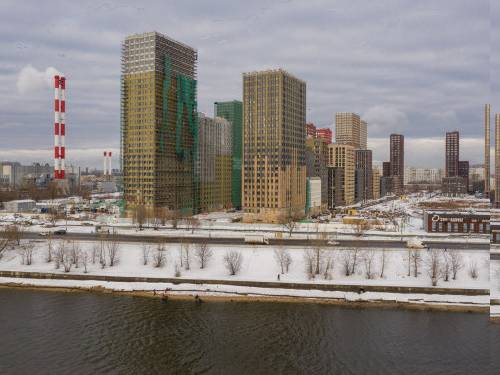

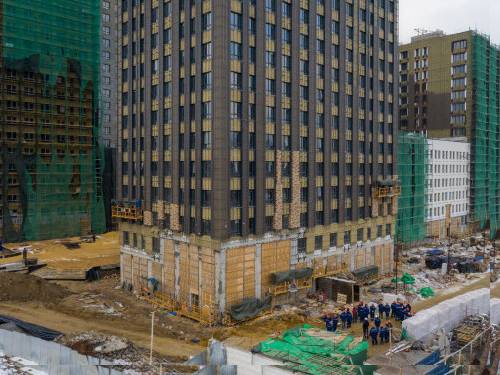

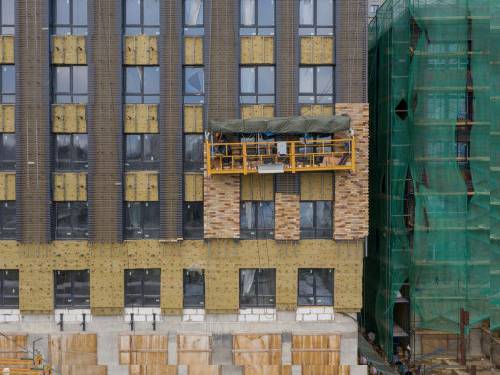

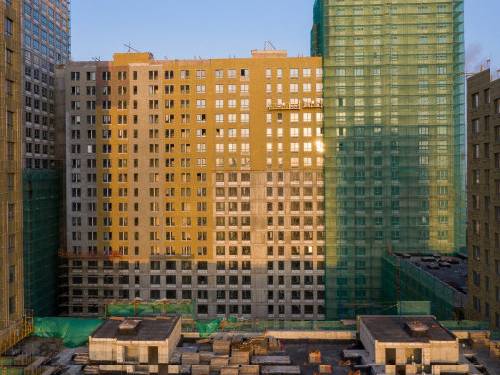

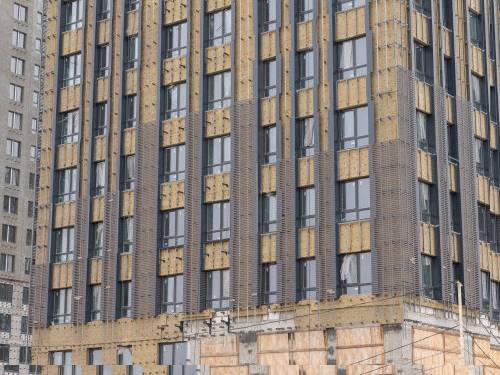

Февраль

  • 2 оч 1 корпус
  • 1,2 секция - ведутся работы по оштукатуриванию поверхностей внутренних стен и перегородок, по устройству стяжек пола подземной части здания, по монтажу внутренних инженерных систем, а также по устройству фасадов.
  • 3 секция - идет монтаж светопрозрачных конструкций 1-го этажа, внутренних инженерных систем, а также устройство фасадов.
  • 4,5,8 секция - ведутся отделочные работы инженерных помещений -1-го этажа.
  • 6 и 7 секции - ведутся работы по оштукатуриванию поверхностей внутренних стен и перегородок, по устройству стяжек пола подземной части здания.
  • 2 оч 2 корпус
  • 1 и 2 секции - ведутся работы по оштукатуриванию поверхностей внутренних стен и перегородок.
  • 3 секция - выполняется устройство стяжек пола подземной части здания.
  • 4,5 секция - идет монтаж светопрозрачных конструкций 1-го этажа, а также внутренних инженерных систем.
  • 6 секция - выполняется устройство вентилируемого и мокрого фасадов.
  • 7 секция - ведутся работы по устройству каменной кладки внутренних стен и перегородок 1-го этажа.
  • 8 секция - идет монтаж светопрозрачных конструкций 1-го этажа, а также внутренних инженерных систем.
  • 2 оч 3 корпус
  • 1 секция - ведутся работы по бетонированию ж/б конструкций плиты перекрытия 4-го этажа, а также по обратной засыпке.
  • 2 и 3 секции - выполняется устройство монолитных ж/б конструкций плиты перекрытия 4-го этажа.
  • 4,5,6,7,8 секция - ведутся работы по устройству монолитных ж/б вертикальных конструкций 5-го этажа.
  • Закончены работы по обратной засыпке.

Январь

  • 2 оч 1 корпус
  • 1,2 секция - ведутся работы по монтажу светопрозрачных конструкций 1-го этажа, ведутся работы по монтажу внутренних инженерных систем.
  • 3 секция - ведутся работы по монтажу внутренних инженерных систем, ведутся работы по устройству фасадов.
  • 4,5 секции - ведутся отделочные работы инженерных помещений -1-го этажа.
  • 7 секции - ведутся работы по оштукатуриванию поверхностей внутренних стен и перегородок, работ по устройству стяжек пола подземной частей здания.
  • 8 секция - ведутся работы по монтажу светопрозрачных конструкций 1-го этажа.
  • 2 оч 2 корпус
  • 1,7,8 секция - ведутся работы по устройству каменной кладки внутренних стен и перегородок 1-го этажа.
  • 2,3,4,5,6 секция - ведутся работы по оштукатуриванию поверхностей внутренних стен и перегородок, работ по устройству стяжек пола подземной частей здания.
  • 2 оч 3 корпус
  • 1,2,3,4,5,6,7,8,9 секция - работы по армированию монолитных ж/б вертикальных конструкций 4-го этажа.
2018

Ноябрь

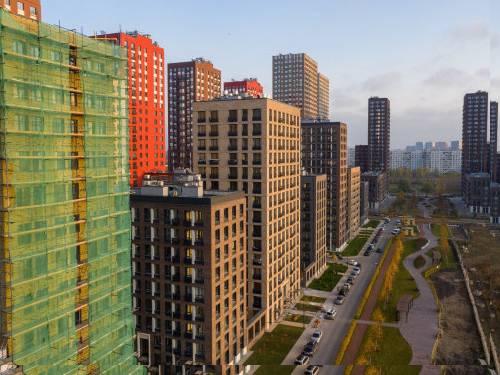

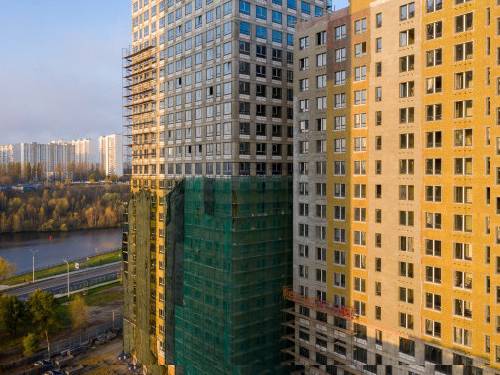

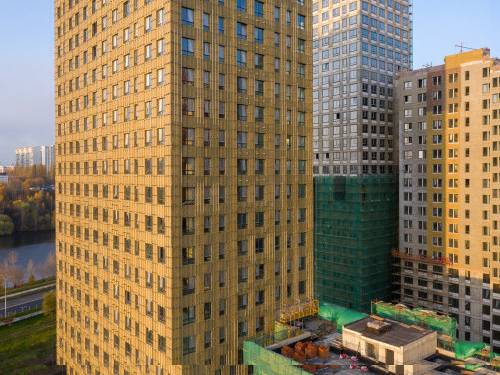

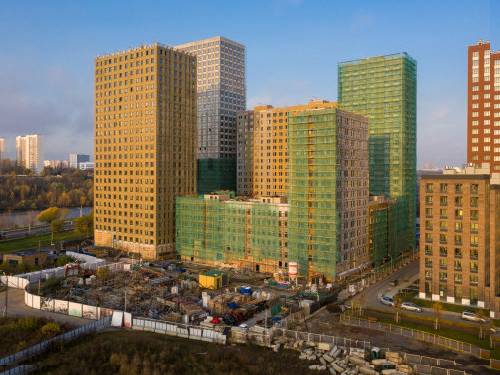

  • 1 оч 2 корпус

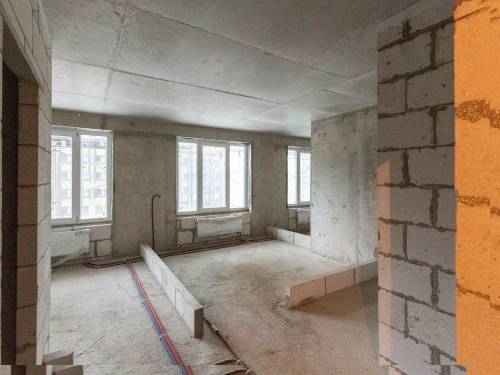

  • Корпус 1 - продолжаются пусконаладочные работы, внутренние отделочные работы в МОПах завершены, завершены работы по отделке Лобби 1-ых этажей.
  • Корпус 2 - продолжаются пусконаладочные работы по устройству: внутренних инженерных систем.
  • 1 оч 1 корпус
  • 1,2 секция - ведутся работы по монтажу внутренних инженерных систем.
  • 3 секция - ведутся работы по устройству каменной кладки внутренних стен и перегородок.
  • 4 – 5 секции - ведутся работы по монтажу внутренних инженерных систем.
  • 6 – 7 секции - ведутся работы по устройству вентилируемого фасада.
  • 8 секция - закончены работы по устройству кровли.
  • 2 оч 1 корпус
  • 1,2,3,4,5 секция - ведутся работы по устройству каменной кладки внутренних стен и перегородок, ведутся работы по монтажу светопрозрачных конструкций, ведутся работы по монтажу внутренних инженерных систем, закончены работы по устройству кровли, закончены работы по монтажу вентиляционных блоков.
  • 6 – 7 секции - ведутся работы по монтажу внутренних инженерных систем, ведутся работы по устройству каменной кладки внутренних стен и перегородок.
  • 8 секция - ведутся работы по устройству каменной кладки наружных стен, закончены работы по монтажу вентиляционных блоков.
  • 2 оч 2 корпус
  • 1,2 секции - ведутся работы по монтажу светопрозрачных конструкций.
  • 3,4,5 секция - ведутся работы по устройству кровли.
  • 6,7,8 секции - ведутся работы по монтажу внутренних инженерных систем.

Октябрь

  • 1 оч 2 корпус
  • Корпус 1,2 - продолжаются пусконаладочные работы по устройству: внутренних инженерных систем, окончены внутренние отделочные работы в МОПах и лобби.
  • 1 оч 1 корпус
  • 1 секция - ведутся работы по устройству каменной кладки.
  • 2 секция - ведутся работы по монтажу внутренних инженерных систем.
  • 3 секция - ведутся работы по устройству каменной кладки.
  • 4 секция - ведутся работы по устройству кровли.
  • 5 секция - ведутся работы по устройству каменной кладки.
  • 6,7,8 секции - ведутся работы по монтажу внутренних инженерных систем.
  • 2 оч 1 корпус
  • 1,2 секции- ведутся работы по устройству фасадов.
  • 3 секция - ведутся работы по устройству кровли.
  • 4, 5 секции - ведутся работы по монтажу вентиляционных блоков и внутренних инженерных систем.
  • 6,7 секции - ведутся работы по устройству фасадов.
  • 8 секция - ведутся работы по монтажу внутренних инженерных систем.
  • 2 оч 2 корпус
  • 1 секция - ведутся работы по армированию ж/б распределительной плиты.
  • 2, 3, 9 секции - ведутся работы по армированию ж/б фундаментных плит.
  • 4, 7, 8 секции - ведутся работы по устройству монолитных ж/б вертикальных конструкций подземной части.
  • 5 секция - ведутся работы по устройству монолитной ж/б плиты перекрытия подземной части.
  • 6 секция - ведутся работы по устройству монолитных ж/б вертикальных конструкций надземной части.

Сентябрь

  • 1 оч 2 корпус
  • Корпус 1,2 - ведутся работы по устройству: внутренних инженерных сетей.
  • 1 оч 1 корпус
  • Работы по устройству фасадов.
  • 2 оч 1 корпус
  • 1 секция - ведутся работы по устройству каменной кладки внутренних стен.
  • 2 секция - ведутся работы по устройству фасадов.
  • 3 секция - ведутся работы по монтажу ПВХ окон.
  • 4 секция - ведутся работы по монтажу светопрозрачных конструкций.
  • 5 секция - ведутся работы по устройству кровли.
  • 6,7 секции - ведутся работы по устройству фасадов.
  • 8 секция - ведутся работы по устройству каменной кладки внутренних стен.
  • 2 оч 2 корпус
  • 1,2,3,9 секции - ведутся работы по устройству свайного поля.
  • 5,6,7,8 секции - ведутся работы по устройству монолитных распределительных плит.
  • 6 секция - ведутся работы по армированию ж/б фундаментной плиты.

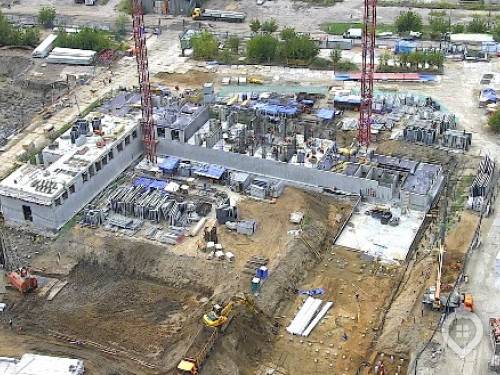

Август

  • 1 оч 2 корпус
  • Корпус 1 - ведутся работы по устройству: внутренних инженерных сетей.
  • Корпус 2 - ведутся работы по устройству фасадов по всем секциям.
  • 1 оч 1 корпус
  • Корпус 1 - работы по устройству монолитных конструкций надземной части закончены.
  • 2 оч 1 корпус
  • 2 секция - ведутся работы по каменной кладке.
  • 3,4 секции - продолжаются работы по устройству монолитных конструкций надземной части на 18 этаже.
  • 5 секция - продолжаются работы по устройству монолитных конструкций надземной части на 15 этаже.
  • 6,7 секции - ведутся работы по устройству кровли.
  • 8 секция - работы по устройству монолитных конструкций надземной части закончены.

Июль

  • 1 оч 2 корпус
  • Корпус 1 - продолжаются работы по устройству внутренних инженерных сетей.
  • Корпус 2 - ведутся работы по устройству фасадов по всем секциям.
  • 1 оч 1 корпус
  • Корпус 1, 1 – 4 секции - ведутся работы по каменной кладке.
  • Корпус 1, 5 секция - работы по устройству монолитных конструкций надземной части закончены.
  • Корпус 1, 6-8 секции - ведутся работы по устройству кровли, ведутся работы по каменной кладке.
  • 2 оч 1 корпус
  • Корпус 2 1,2 секции - ведутся работы по устройству парапетов, выходов на кровлю и машинных отделений.
  • Корпус 2 3,4 секции - работы по устройству монолитных конструкций надземной части на 15 этаже.
  • Корпус 2 5 секция - работы по устройству монолитных конструкций надземной части на 12 этаже.
  • Корпус 2 6,7 секции - ведутся работы по каменной кладке.
  • Корпус 2 8 секция - ведутся работы по устройству парапетов, выходов на кровлю и машинных отделений.

Июнь

  • 1 оч 2 корпус
  • 1 корпус - ведутся работы по устройству внутренних инженерных сетей.
  • 2 корпус - ведутся работы по устройству фасадов по всем секциям.
  • 1 оч 1 корпус
  • Корпус 1 - ведутся работы по армированию и бетонированию вертикальных конструкций, плит перекрытий и лестничных маршей.
  • 2 оч 1 корпус
  • Корпус 2 3,4 секции - продолжаются работы по устройству монолитных конструкций надземной части на 11 этаже.
  • Корпус 2 5 секция - продолжаются работы по устройству монолитных конструкций надземной части на 12 этаже.
  • Корпус 2 6,7 секции - работы по устройству монолитных конструкций надземной части закончены. Ведутся работы по устройству кровли.
  • Корпус 2 8 секция - продолжаются работы по устройству монолитных конструкций надземной части на 13 этаже.

Май

  • 1 оч 2 корпус
  • 1 корпус 1, 2 и 3 секции - продолжаются пусконаладочные работы, внутренние отделочные работы в МОПах – устранение замечаний, ведется работа по отделке Лобби 1-ых этажей.
  • 1 корпус 4, 5, 6 и 7 секции - продолжаются пусконаладочные работы, внутренние отделочные работы в МОПах.
  • 2 корпус 1-7 секции - ведутся работы по устройству фасадов по всем секциям, продолжаются работы по устройству: внутренних и наружных инженерных сетей, внутренние отделочные работы в МОПах.
  • 1 оч 1 корпус
  • 2-я очередь 1 корпус 1 секция - продолжаются работы по устройству монолитных конструкций надземной части на 14 этаже.
  • 2-я очередь 1 корпус 2 секция - работы по устройству монолитных конструкций надземной части закончены, ведутся работы по каменной кладке.
  • 2-я очередь 1 корпус 3 секция - продолжаются работы по устройству монолитных конструкций надземной части на 21 этаже, ведутся работы по каменной кладке.
  • 2-я очередь 1 корпус 4 секция - работы по устройству монолитных конструкций надземной части закончены.
  • 2-я очередь 1 корпус 5 секция - продолжаются работы по устройству монолитных конструкций надземной части на 20 этаже.
  • 2-я очередь 1 корпус 6,7 секции - работы по устройству монолитных конструкций надземной части закончены. Ведутся работы по устройству кровли, ведутся работы по каменной кладке.
  • 2-я очередь 1 корпус 8 секция - работы по устройству монолитных конструкций надземной части закончены.
  • 2-я очередь 2 корпус 1,3,4,5,6,7,8 секции - продолжаются работы по устройству монолитных конструкций надземной части на 9 этаже.
  • 2-я очередь 2 корпус 2 секция - продолжаются работы по устройству монолитных конструкций надземной части на 8 этаже.

Апрель

  • 1 оч 2 корпус
  • 1 корпус 1, 2 и 3 секции - ведутся работы по устройству: внутренних инженерных сетей – работы завершены, продолжаются пусконаладочные работы.
  • 1 корпус 4, 5, 6 и 7 секции - продолжаются работы по устройству: внутренних инженерных сетей- работы завершены, продолжаются пусконаладочные работы, внутренние отделочные работы в МОПах.
  • Корпус 2 1-7 секции - ведутся работы по устройству фасадов по всем секциям. Продолжаются работы по устройству: внутренних и наружных инженерных сетей, внутренние отделочные работы в МОПах.
  • 1 оч 1 корпус
  • Корпус 1 - ведутся работы по армированию и бетонированию вертикальных конструкций, плит перекрытий и лестничных маршей.
  • Корпус 2 1,2,3 секции - продолжаются работы по устройству монолитных конструкций надземной части на 4 этаже.
  • Корпус 2 4,5 секции - продолжаются работы по устройству монолитных конструкций надземной части на 5 этаже.
  • Корпус 2 6,7,8 секции - продолжаются работы по устройству монолитных конструкций надземной части на 4 этаже.

Март

  • 1 оч 2 корпус
  • Корпус 1 - завершаются работы по устройству фасада.
  • Корпус 2 - продолжаются работы по устройству: внутренних и наружных инженерных сетей, внутренние отделочные работы в МОПах.
  • 1 оч 1 корпус
  • Корпус 1 - закончены работы по устройству вертикальной гидроизоляции.
  • Корпус 2 - закончены работы по устройству монолитных фундаментных плит.

Февраль

  • 1 оч 2 корпус
  • 1 корпус - продолжаются работы по устройству: внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • 2 корпус - ведутся работы по устройству фасадов по всем секциям.
  • 1 оч 1 корпус
  • Корпус 1 - ведутся работы по армированию и бетонированию вертикальных конструкций.
  • Корпус 2 - продолжаются работы по устройству монолитных конструкций надземной части.

Январь

  • 1 оч 2 корпус
  • Корпус 1 - ведутся работы по устройству внутренних инженерных сетей, внутренние отделочные работы в МОПах, продолжаются работы по устройству фасадов.
  • Корпус 2 - ведутся работы по устройству фасадов по всем секциям, продолжаются работы по устройству: внутренних и наружных инженерных сетей, внутренние отделочные работы в МОПах.
  • 1 оч 1 корпус
  • Корпус 1, 1-8 секции - закончены работы по устройству вертикальной гидроизоляции.
  • Корпус 1, 2-8 секции - закончены работы по обратной засыпки.
  • Корпус 2, 1-7 секции - закончены работы по устройству монолитных фундаментных плит.
  • Корпус 2, 5-6 секции - закончены работы по устройству вертикальной гидроизоляции.
2017

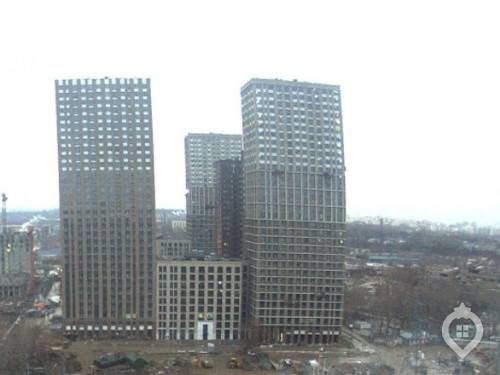

Декабрь

  • 1 оч 2 корпус
  • 1, 2 и 3 секции - ведутся работы по устройству: внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • 4, 5, 6 и 7 секции - ведутся работы по устройству: внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • Продолжаются работы по устройству фасадов.
  • 1 оч 1 корпус
  • 1-7 секции - закончены работы по устройству гидроизоляции фундаментных плит, по устройству бетонных подготовок.
  • 8 секция - ведутся работы по устройству фундаментальной плиты.
  • Ведутся работы по армированию и бетонированию вертикальных конструкций.
  • Продолжаются работы по устройству монолитных конструкций надземной части – 10 этаж.

Ноябрь

  • 1 оч 2 корпус
  • 1, 2 и 3 секции - ведутся работы по устройству: внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • 4, 5, 6 и 7 секции - ведутся работы по устройству: внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • 1 оч 1 корпус
  • 1-7 секция - закончены работы по устройству гидроизоляции фундаментных плит, по устройству бетонных подготовок.
  • 8 секция - ведутся работы по устройству фундаментальной плиты на секции 8.

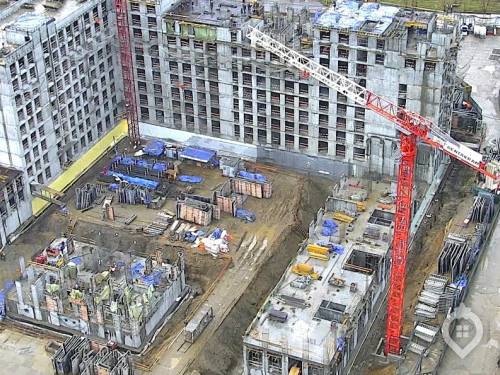

Октябрь

  • 1 оч 2 корпус
  • 1, 2 и 3 секции - ведутся работы по устройству: внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • 4, 5, 6 и 7 секции - ведутся работы по устройству: внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • Корпус 2 1-7 секции - ведутся работы по устройству фасадов по всем секциям.
  • 1 оч 1 корпус
  • Закончена забивка свай по всем секциям.
  • Продолжаются работы по устройству монолитных конструкций надземной части – 5 этаж.
  • Ведутся работы по армированию и бетонированию вертикальных конструкций.
  • Выполняются работы по устройству гидроизоляции фундаментной плиты.

Сентябрь

  • 1 оч 2 корпус
  • 1, 2 и 3 секции - ведутся работы по устройству:
  • внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • 4, 5, 6 и 7 секции - ведутся работы по устройству:
  • внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • Продолжаются работы по устройству фасадов.
  • 1 оч 1 корпус
  • Закончены работы по устройству котлована.
  • Продолжается забивка свай на секции 8
  • Продолжаются работы по устройству бетонной подготовки.
  • Выполняются работы по устройству гидроизоляции фундаментной плиты.
  • Ведутся работы по армированию и бетонированию конструкций вертикальных конструкций.

Август

  • 1 оч 2 корпус
  • 1 корпус - ведутся работы по устройству:
  • внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • 2 корпус - ведутся работы по устройству фасадов по всем секциям, ведутся работы по устройству: внутренних и наружных инженерных сетей, внутренние отделочные работы в МОПах.
  • 1 оч 1 корпус
  • Ведутся работы по устройству котлована, продолжается забивка свай.
  • Продолжаются работы по устройству бетонной подготовки.
  • Выполняются работы по устройству гидроизоляции фундаментной плиты.
  • Ведутся работы по армированию и бетонированию конструкций вертикальных конструкций.

Июль

  • 1 оч 2 корпус
  • 1, 2 и 3 секции ведутся работы по устройству:
  • внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • 4, 5, 6 и 7 секции - ведутся работы по устройству:внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • 1 оч 1 корпус
  • 1-7 секции - ведутся работы по устройству фасадов во всех секциях.
  • Ведутся работы по устройству: внутренних инженерных сетей, внутренние отделочные работы в МОПах.

Июнь

  • 1 оч 2 корпус
  • 1, 2 и 3 секции - ведутся работы по устройству: внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • 4, 5, 6 и 7 секции - ведутся работы по устройству: внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • 1 оч 1 корпус
  • Закончены монолитные работы в полном объеме
  • 1-7 секции - ведутся работы по устройству:
  • внутренних инженерных сетей, внутренние отделочные работы в МОПах.
  • Ведутся работы по устройству фасадов.

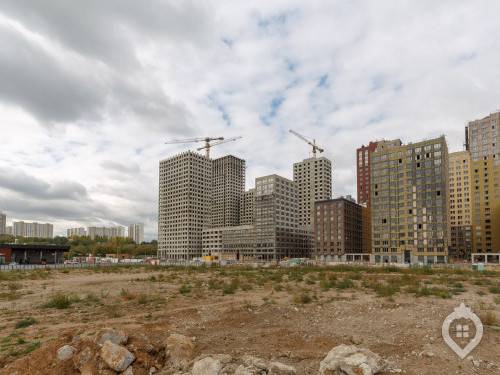

Май

  • 1 оч 2 корпус
  • Секции 1-7. Продолжаются работы по устройству внутренних инженерных сетей.
  • Секции 4, 5, 6 и 7. Продолжаются фасадные работы.
  • 1 оч 1 корпус
  • Секции 1-5 и 7. Монтируются кронштейны на фасадах. Ведутся кладочные работы.
  • Секция 4. Ведутся работы по устройству монолитных конструкций 25 этажа.
  • Секции 5. Ведутся работы по устройству монолитных конструкций 28 этажа.
  • Секция 6. Ведутся работы по устройству кровельного парапета.
  • Секция 7. Ведутся работы по устройству монолитных конструкций 28 этажа.

Апрель

  • 1 оч 1 корпус
  • Секции 1, 2 и 3. Монтируются кронштейны на фасадах.
  • Секция 4. Ведутся работы по устройству монолитных конструкций 23 этажа.
  • Секции 5. Ведутся работы по устройству монолитных конструкций 26 этажа.
  • Секция 6. Ведутся работы по устройству кровельного парапета.
  • Секция 7. Ведутся работы по устройству монолитных конструкций 26 этажа.
  • Секции 4, 5 и 7. Продолжаются работы по устройству внутренних перегородок.

Март

  • 1 оч 2 корпус
  • Секции 1, 2 и 3. Закончены работы по устройству фасадов. Монтируется внутренние инженерные системы.
  • Секция 4. Заканчиваются работы по устройству фасадов на низкоэтажной секции. Монтируются внутренние инженерные системы.
  • Секция 5. Закончены монолитные работы 32 этажей в полном объеме. Продолжаются работу по устройству фасадов. Монтируется внутренние инженерные системы.
  • Секция 6. Продолжается устройство наружной и внутренней кладки.
  • Секция 7. Закончены монолитные работы 32 этажей в полном объеме. Армирование и бетонирование парапетов на кровле, устройство каменной кладки наружных стен 29-го этажа.

Январь

2015

Декабрь

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.80 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Мы узнаем в 15 банках на каких условиях вам готовы выдать ипотеку и поможем получить одобрение. Это бесплатно, быстро, никуда ходить не надо.
