Ход строительства ЖК "Первый Московский. Город парк"

Показать
  • Все
  • 2 очередь
  • 3 очередь
  • 4 очередь
  • 5 очередь
  • 6 очередь
  • 7 очередь

Февраль, 2019

Январь, 2019

2018

Декабрь

Ноябрь

Октябрь

Сентябрь

  • 5 очередь

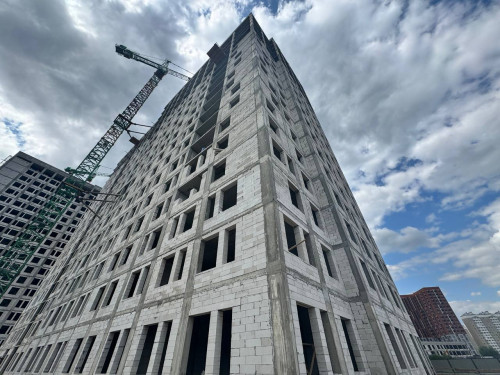

  • 28 корпус - завершаются работы по кладке наружных стен. ⠀
  • 29 корпус - завершаются работы по кладке наружных стен, приступили к устройству кровли и внутренней черновой отделке.
  • 30 корпус - приступили к внутренней черновой отделке.

Август

  • 5 очередь
  • 28 корпус - ведутся работы по устройству фасада, установке оконных блоков, внутренних перегородок и межквартирных стен, монтажу внутренних инженерных систем.
  • 29 корпус - ведутся работы по устройству фасада, установке оконных блоков, внутренних перегородок и межквартирных стен, монтажу внутренних инженерных систем.
  • 30 корпус - ведутся работы по кладке наружных стен, установке оконных блоков, внутренних перегородок и межквартирных стен, монтажу внутренних инженерных систем.

Июль

  • 5 очередь
  • 28 корпус - ведутся работы по армированию и бетонированию стен 24 этажа.
  • 29 корпус - ведутся работы по бетонированию плиты перекрытия 23 этажа.
  • 30 корпусе - ведутся работы по армированию и бетонированию стен 20 этажа.

Июнь

  • 5 очередь
  • 28 корпус - ведутся работы по бетонированию плиты перекрытия 19 этажа.
  • 29 корпус - ведутся работы по бетонированию стен 19 этажа и установки опалубки перекрытия 19 этажа.
  • 30 корпус - ведутся работы по бетонированию стен 15 этажа и установки опалубки перекрытия 15 этажа.

Май

  • 5 очередь
  • 28 корпус - ведутся работы по армированию и бетонированию стен 17 этажа.
  • 29 корпус - ведутся работы по армированию и бетонированию стен 17 этажа.
  • 30 корпусе - ведутся работы по перекрытию 12 этажа.

Апрель

  • 5 очередь
  • Корпус 28 - ведутся работы по армированию стен 12 этажа.
  • Корпус 29 - ведутся работы по армированию стен 11 этажа.
  • Корпус 30 - ведутся работы по бетонированию перекрытия 6 этажа.

Март

  • 5 очередь
  • Корпус 28 - ведутся работы по армированию стен 9 этажа.
  • Корпус 29 - ведутся работы по армированию стен 8 этажа.
  • Корпус 30 - ведутся работы по бетонированию перекрытия 3 этажа.

Февраль

  • 5 очередь
  • Корпус 28 - ведутся работы по армированию стен 9 этажа.
  • Корпус 29 - ведутся работы по армированию и бетонированию стен 8 этажа.
  • Корпус 30 - ведутся работы по бетонированию перекрытия 3 этажа.

Январь

  • Корпус 19,25,27,31 - идет приемная комиссия.
  • Корпус 28 - возведение стен 4 этажа.
  • Корпус 30 - устройство тех.этажа.
2017

Декабрь

  • 4 очередь
  • Проводится испытание инженерных систем.
  • Устройство ограждений входных групп.
  • 5 очередь
  • Возведение стен 4 этажа.

Ноябрь

Октябрь

Сентябрь

Август

Июль

Июнь

  • Корпус 27 - монтаж технического этажа и устройство кровли в разных секциях.
  • Корпус 26 - устройство кровли.

Май

  • Корпус 26 - монтаж технического этажа и кровли в разных секциях.
  • Корпус 27 - монтаж технического этажа и устройство кровли в разных секциях.
  • Корпус 31 - строителные работы завершены, монтаж инженерных систем.

Апрель

Март

2016

Сентябрь

Август

Июнь

Апрель

Март

Февраль

Январь

ЖК "Первый Московский. Город парк"

S общая м²
S жилая м²
S кухни м²
Санузел
Балкон
Дата сдачи

a

a/м²

БЕСПЛАТНАЯ КОНСУЛЬТАЦИЯ
