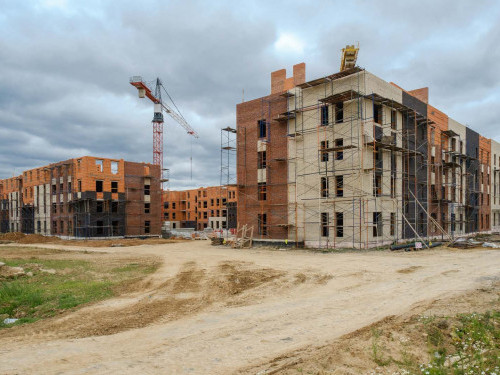

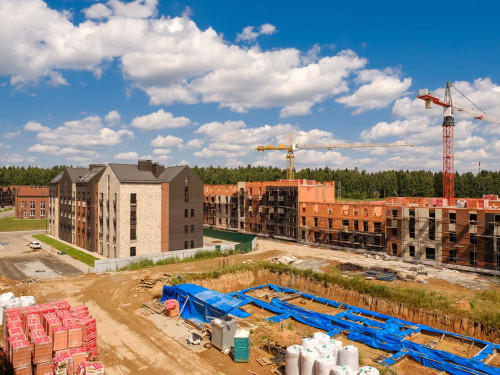

Ход строительства ЖК "Парк Апрель"

Сентябрь, 2018

  • Участок 5 - работы по перекрытию цоколя.
  • Участок 6 - устройство цоколя.
  • Участок 12 - устройство монолитных участков перекрытия цоколя.
  • Участок 13 - кладка стен мансарды.
  • Участок 17 - завершены работы по возведению стен мансарды.

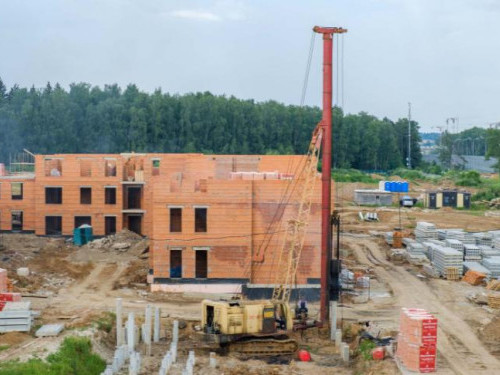

  • Участок 31 - произведена забивка свай для испытания.
  • Участок 32 - проводится устройство цоколя в секциях с 1-й по 6-у.
  • Участок 33 - ведется возведение стен, установка оконных блоков, устройство кровли в 1-й и 2-й секциях.
  • Участок 34 - проходит монтаж лифта в 1-й секции.

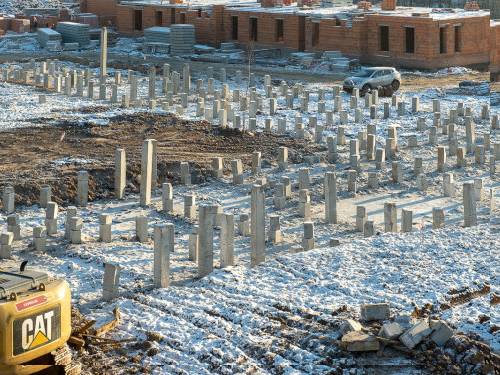

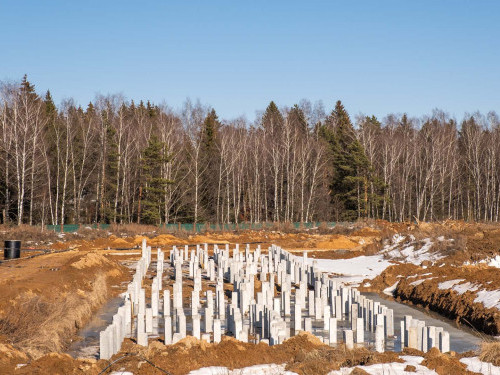

  • Участок 35 - срезка свай.

Июль, 2018

  • Устройство фундамента выполняется на участках № 5, 12 и 13.
  • Перекрытие стен первого этажа ведется на 17 участке.
  • Массовая забивка свай и устройство фундамента проводится на 32 участке.

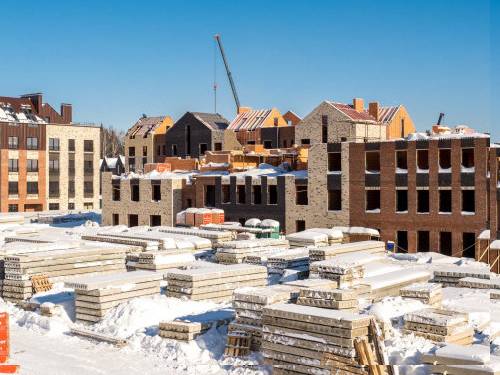

Апрель, 2018

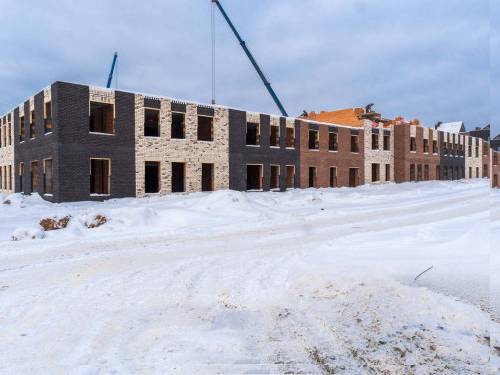

Январь, 2018

2017

Декабрь

Ноябрь

Октябрь

  • Ведутся работы по обустройству центральной аллеи жилого комплекса Корпусе № 34 - выполняется перекрытие стен третьего этажа.
  • Выполняется остекление участков № 4, 27 и 28.
  • Устройство фундамента осуществляется на участке № 25, 26 и 27.

Сентябрь

  • Работы по обустройству.
  • Устройство отмостки выполняется на участках № 2, 3 и 29.
  • Кладка стен второго этажа проводится на 34 участке.
  • На 3 участке производится установка декоративных металлических элементов.
  • Выполняется остекление участков № 4, 27 и 28.
  • Устройство фундамента осуществляется на участке № 25, 26 и 27.

Август

  • Работы по монтажу кровли и облицовке стен здания закончены на участках № 3, 4 и 28.
  • Устройство фундамента осуществляется на 24, 25, 26 и 34 участках.
  • Облицовка стен первого этажа выполняется на 27 участке.
  • Производится остекление 29 участка.

Июль

  • 2 корпус - производятся работы по монтажу окон ПВХ.
  • Участок 3,4,28,29 - ведутся работы по облицовке стен и устройству кровли на участка.
  • Участок 26,34 - устройство фундамента.
  • Участок 27 - монтаж кровли.

Июнь

  • На участке №1 производится декорирование.
  • Облицовочные работы проводятся на участке №2.
  • На участка №4 и 27 производится кладка стен 2-го этажа.
  • На участках №25 и 26 производятся работы по устройству фундамента.
  • На 29-м участке производится устройство кровли.

Апрель

  • Ведется устройство кровли на участках № 1 и 2.
  • Кладка стен второго этажа выполняется на 3 участке.
  • На участках № 4 и 27 осуществляется устройство фундамента.
  • На 28 участке идет кладка стен первого этажа.
  • Облицовка стен первого этажа проходит на участке № 29.
