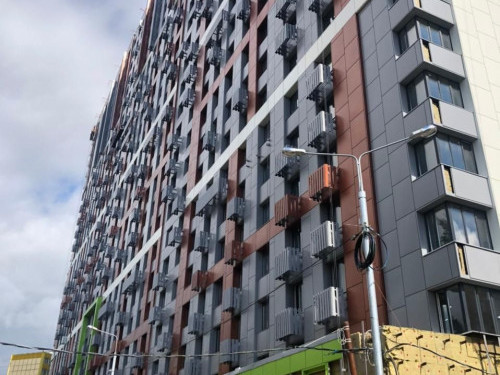

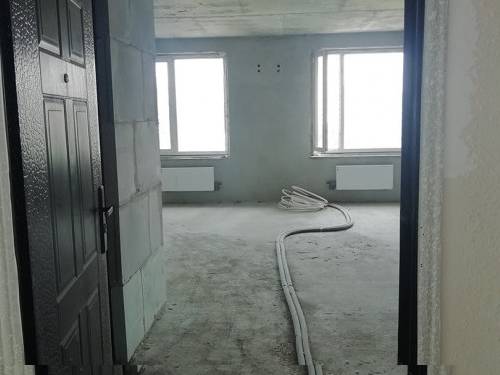

Ход строительства ЖК "Сердце Одинцово"

Показать
  • Все
  • Корпус А

Январь, 2020

2019

Июнь

Апрель

  • Корпус А
  • Идут монолитные работы по устройству конструкций здания

Март

Февраль

  • Корпус А
  • Секция 1 - монолитные работы ведутся на уровне 12 этажа.
  • Секция 2 - монолитные работы ведутся на уровне 11 этажа.
  • Секция 3 - монолитные работы ведутся на уровне 9 этажа.

Январь

  • Корпус А
  • Секция 1 - монолитные работы ведутся на уровне 11 этажа.
  • Секция 2 - монолитные работы ведутся на уровне 10-11 этажа.
  • Секция 3 - монолитные работы ведутся на уровне 8 этажа.
2018

Ноябрь

  • Корпус А
  • Секции 1 - монолитные работы ведутся на уровне 9 этажа.
  • Секции 2 - монолитные работы ведутся на уровне 8-9 этажа.
  • Секции 3 - монолитные работы ведутся на уровне 6 этажа.

Сентябрь

Август

Июль

Май

Апрель

Март

Февраль

Январь

  • Корпус А
  • Ведется армирование фундаментной плиты в осях 1-10/А-Е.
  • Ведется армирование перекрытия 3-го этажа в осях 14-25/А-Е.
  • Ведется армирование перекрытия 4-го этажа в осях 26-38/А-Е.
2017

Ноябрь

Октябрь

Сентябрь

Август

  • Корпус А
  • Завершен перенос коммуникаций за пределы строительной площадки
  • Ведутся земляные работы по устройству котлована для строительства 3-й секции
  • Выполнена заливка фундаментной плиты жилого дома в осях 10-38/А-Д
  • Выполняется заливка стен подземной части в осях 10-38/А-Д

Июль

  • Корпус А
  • Ведется армирование плиты перекрытия 3-го этажа в осях 33-38/А-Д
  • Выполнена заливка плиты перекрытия 2-го этажа в осях 18-25/А-Д
  • Ведется заливка вертикальных конструкций 3-го этажа в осях 18-25/А-Д
  • Планируется заливка фундаментной плиты жилого дома в осях 10-38/А-Д
  • Ведутся работы по выносу кабельных сетей из пятна застройки.
  • Ведутся работы по выносу из пятна застройки наружных сетей водопровода и наружных сетей хозяйственно-бытовой канализации.

Июнь

  • Корпус А
  • Выполнена заливка вертикальных конструкций 2-го этажа в осях 18-38/А-Д
  • Выполнена заливка перекрытия 1-го этажа в осях 18-26/А-Д
  • Выполнена заливка перекрытия 2-го этажа в осях 26-38/А-Д
  • Планируется заливка плиты перекрытия 2-го этажа в осях 18-25/А-Д
  • Ведется заливка вертикальных конструкций 3-го этажа в осях 26-38/А-Д
  • Ведется армирование фундаментной плиты жилого дома в осях 10-38/А-Д
  • Ведутся работы по выносу кабельных сетей из пятна застройки.
  • Ведутся работы по выносу из пятна застройки наружных сетей водопровода и наружных сетей хозяйственно-бытовой канализации.
  • Ведутся работы по обустройству строительной площадки.

Май

  • Корпус А
  • Ведется заливка вертикальных конструкций 1 этажа в осях 18-25/А-Д
  • Ведется армирование плиты перекрытия подземной части здания в осях 33-38/АД
  • Ведутся работы по выносу кабельных сетей из пятна застройки
  • Ведутся работы по выносу из пятна застройки наружных сетей водопровода и наружных сетей хозяйственно-бытовой канализации
  • Ведутся работы по обустройству строительной площадки
  • Приступили к армированию фундаментной плиты башенного крана №1

Апрель

  • Корпус А
  • Идет подготовка выноса наружных сетей водопровода и канализации из пятна застройки.
  • Отлиты стены подземной части здания в осях 29-33.
  • Выставлена опалубка перекрытий подземной части здания в осях 33-38.

Март

a

a за м²

Комплекс Сердце Одинцово
Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.84 м
Показать ещё
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах
