Ход строительства ЖК "Дом у реки"
- Описание
- Ход строительства
- Инфраструктура
- Отзывы
- Плюсы и минусы
2018
Ноябрь
Октябрь





- Секция 1 - выполняются фасадные работы: утепление наружных стен, штукатурные работы.
- Секция 2 - выполняется подготовка к кровельным работам.
- Секция 3 - выполнены штукатурные работы стен МОП до 6 этажа.
- Секция 4 - выполняется подготовка к кровельным работам.
- Секция 5-6 - выполняется наружное утепление цоколя, обратная засыпка под благоустройство.
- Секция 7—8 - выполняется наружное утепление цоколя.
Сентябрь




- Секция 1 - выполняются фасадные работы: утепление наружных стен.
- Секция 2 - выполнены штукатурные работы стен МОП 9 этажа.
- Секция 3 - выполнены штукатурные работы стен МОП 1 этажа.
- Секция 4 - выполняются фасадные работы: утепление наружных стен балконов с 1 по 5 этаж.
- Секция 5,6 - выполнена разводка стояков труб отопления в МОП до 8 этажа.
- Секция 7,8 - выполняется разводка стояков труб отопления в МОП.
Август
Июль








- Кровельные работы выполняются на 1 секции.
- Отделочные работы МОП мест общего пользования выполняются на 2, 3, 4 этажах 1 секции.
- Кладка наружных ограждающих конструкций на 4, 5, 6 секциях.
- Завоз грунта на прилегающую территорию в районе 7, 8 секций.
- Обустройство фасадов: выполняется завоз утеплителя на 1 секцию.
- Внутренние инженерные системы: ведутся работы по разводке электроосвещения МОП в 1,2,3 секциях, монтаж магистралей электроснабжения в техподполье в 1-8 секциях, разводящих магистралей центрального отопления жилой части и нежилых помещений в техподполье в 1-8 секциях.
Июнь
Апрель
Февраль









- 1-4 секции - выполняется планировка площадей внутридворовой территории, ведется остекление, начаты работы по обустройству фасадов: проведены натурные испытания фасадных анкеров «на вырыв» из несущего основания, подготавливается площадка под установку лесов.
- 5-6 секции - выполняется устройство опалубки вертикальных конструкций парапета и машинного отделения, кладка внутренних стен.
- 7-8 секции - выполняется устройство опалубки вертикальных конструкций парапета и машинного отделения, кладка наружных ограждающих конструкций.
2017
Ноябрь












- 1 секция - завершается остекление восточного фасада и северного торца секции.
- 5-6 секция - выполняется бетонирование лестничных маршей и плит перекрытия 7 этажа.
- 7-8 секция - выполняется бетонирование лестничных маршей и вертикальных конструкций стен 8 этажа, выполняется кладка наружных ограждающих конструкций 2, 3, 4, 5, 6 этажей
Октябрь







- 1 секция - выполнена кладка сантехкабин на всех этажах, выполнена заделка поэтажных технологических проёмов, выполнено обустройство фундамента под газовую котельную на крыше.
- 2-3 секция - выполняется кладка сантехкабин, выполняется подготовка кровли под устройство пароизоляции.
- 4 секция - выполняется кладка сантехкабин.
- 5-6 секция - выполняется армирование и бетонирование вертикальных конструкций стен 6 этажа
- 7-8 секция - выполняется армирование и бетонирование плит перекрытия 7 этажа.

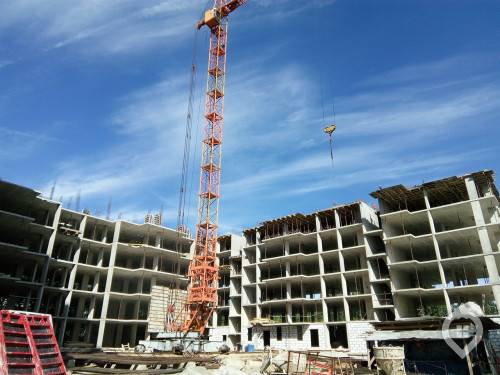

Август







- 1 секция - выполняется кладка наружных стен восточного фасада – заделка поэтажных технологических проёмов, выполняется остекление южного и северного торцов секции.
- 2-3 секции - выполняется кладка стен парапетов машинного отделения.
- 5-6 секции - выполняется армирование и бетонирование плиты перекрытия 6 этажа.
- 7-8 секции - выполняется армирование и бетонирование вертикальных конструкций стен 7 этажа.
Июль






- В 1 секции выполняется кладка стен санузлов 5 этажа, выполнено остекление лицевого фасада, выполняется остекление южного торца секции.
- Во 2-3 секциях выполняется кладка стен санузлов 1, 2, 5 этажей.
- В 5—6 секции выполнено бетонирование вертикальных конструкций стен 4 этажа.
- В 7—8 секции выполняется армирование и бетонирование плиты перекрытия 4 этажа.
Май








- В 1 секции продолжает выполняться кладка внутренних стен 9 этажа. Монолит полностью выполнен.
- Во 2-3 секциях продолжает выполняться кладка внутренних стен 7, 8, 9 этажей. Монолит полностью выполнен.
- В 4 секции выполняется кладка внутренних стен 9 этажа.. Монолит полностью выполнен.
- В 5 секции выполняется бетонирование вертикальных конструкций стен 2 этажа.
- В 6 секции выполняется бетонирование плиты перекрытия 2 этажа.
- В 7 секции выполняется бетонирование вертикальных конструкций стен 3 этажа.
- В 8 секции выполняется бетонирование плиты перекрытия 3 этажа.
Апрель




- В 1 секции выполняется кладка внутренних стен 9 этажа.
- Во 2-3 секциях выполняется кладка внутренних стен 7, 8, 9 этажей.
- В 4 секции выполняется кладка внутренних стен и наружных ограждающих конструкций 9 этажа.
- В 5-6 секциях выполняется бетонирование плиты перекрытия цокольного этажа и вертикальных конструкций стен 1 этажа.
- В 7-8 секциях выполняется бетонирование плиты перекрытия 2 этажа и вертикальных конструкций стен 2 и 3 этажей.

a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 3.00 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
