Ход строительства ЖК "Андреевка"

2019

Декабрь

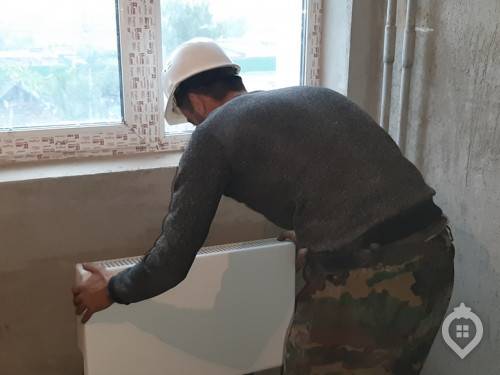

Октябрь

  • Внутренние и фасадные работы
  • Монтаж дверей в подъездные группы и коммерческие помещения
  • Монтаж ливневой канализации

Сентябрь

  • Монтаж холодного остекления
  • Монтаж фасада

Август

  • Завершение фасадных работ
  • Монтаж оборудования котельной
  • Смонтированы входные квартирные двери
  • Выполнена разводка систем отопления
  • Смонтировано лифтовое оборудование

Июль

  • Завершение фасадных работ.
  • Монтаж остекления балконов и лоджий.
  • Монтаж электрических сетей в местах общего пользования.
  • Оштукатуривание стен в местах общего пользования.
  • Монтаж радиаторов на лестнице.
  • Завершен монтаж котельной.
  • Завершена установка лифтового оборудования.
  • Монтаж входных дверей подъезда.
  • Монтаж противопожарных дверей в местах общего пользования.
  • Установка входных пластиковых дверей.
  • Подключение газаснабжения к котельней.
  • Монтаж насосной станции в подземной части дома.

Июнь

  • Завершение фасадных работ.
  • Монтаж остекления балконов и лоджий.
  • Монтаж электрических сетей в местах общего пользования.
  • Оштукатуривание стен в местах общего пользования.

Май

  • Завершение фасадных работ

Апрель

  • Завершение фасадных работ
  • Монтаж слаботочных сетей
  • Монтаж сетей горячего и холодного водоснабжения
  • Монтаж керамического гранита в местах общего пользования

Март

  • Секции 1,2,3,4: монтаж вентилируемого фасада и подшивка балконов 1-го этажа

Февраль

  • Секции 1,2,3,4 - монтаж электрических сетей.
  • В комплексе заканчивается монтаж квартирной вентиляции, идет устройство внутреннего водоснабжения, разводки, отопления и ливневой канализации.
  • Монтаж остекления балконов завершен на 40%, а вентилируемых фасадов на 95%.

Январь

  • Секция 1 - наладка лифтового оборудования.
  • Секция 4 - монтаж холодного остекления балконов.
  • Монтаж электро сетей в местах общего пользования.
2018

Ноябрь

  • Ведется внутренняя отделка (завершено 40%), производится монтаж инженерных сетей (завершено 30%), а также внутриплощадочных инженерных сетей (завершено 20%) и магистральных сетей (завершено 20%).

Октябрь

  • Ведутся работы по газоснабжению, производится монтаж крышной котельной.

Сентябрь

  • Секция 1,2 - завершен монтаж рам остекления балконов и лоджий, монтаж утеплителя на фасад.
  • Секция 3,4 - монтаж коробов под кондиционеры.

Август

  • Фасадные работы, монтаж остекления.
  • Ведутся работы по газоснабжению.

Июль

  • Фасадные работы.

Июнь

  • Секция 1 - фасадные работы, монтаж рам остекления балконов и лоджий.
  • Секции 2 - монтаж утеплителя на балконах и лоджиях, монтаж остекления.
  • Секция 3 - монтаж лифтового оборудования.
  • Секция 4 - фасадные работы.

Май

  • Полностью закончена кладка наружных стен, кладка внутренних стен выполнена на 85%.
  • Идут работы по установке оконных блоков и витражей.
  • Выполнена штукатурка внутренних стен мест общественного пользования, подходят к завершению работы по монтажу систем вентиляции, отопления и водоснабжения.

Апрель

  • Секция 1 - установка фасада с внешней стороны.
  • Секция 2 - установка утеплителя с внешней стороны.
  • Секция 3,4 - подготовка лифтовых шахт.

Февраль

  • Секция 1 - монтаж утеплителя и вентилируемого фасада.
  • Секции 1,2 - монтаж стеклопакетов на балконах и лоджиях.
  • Секции 3,4 - завершается монтаж рам остекления балконов и лоджий, монтаж утеплителя.
  • Секция 4 - монтаж вентилируемого фасада.

Январь

  • Секция 1 - фасадные работы.
  • Секция 2 - монтаж стеклопакетов.
  • Секция 3 - монтаж рам остекления балконов и лоджий.
  • Секция 4 - монтаж вентилируемого фасада.
2017

Декабрь

  • Секции 1 и 2 - монтаж стеклопакетов.
  • Секция 3,4 - монтаж вентилируемого фасада, монтаж рам остекления балконов и лоджий.

Ноябрь

  • Секции 1 и 2 - монтаж стеклопакетов.
  • Секция 3 - монтаж вентилируемого фасада.
  • Секция 4 - завершение монтажа вентилируемого фасада.

Октябрь

  • Секция 1 - установка стеклопакетов на уровне 16-го этажа.
  • Секция 3 - монтаж утеплителя.
  • Секция 4 - монтаж вентилируемого фасада.

Сентябрь

  • Секция 1 - завершение монтажа стеклопакетов.
  • Секция 2 - завершение монтажа технического этажа.
  • Секция 4 - монтаж вентилируемого фасада.

Август

  • Секция 1: завершение монолитных работ.
  • Секции 3 и 4: монтаж остекления на уровне 17-го этажа.
  • Секция 4 - завершение монтажа стеклопакетов, монтаж вентилируемого фасада.

Июль

  • Секции 1 и 2: монтаж кровли.
  • Секции 3 и 4: завершение монолитных работ.
  • Секция 4: монтаж вентилируемого фасада.

Июнь

  • Секция 1,2 - монтаж оконных блоков на уровне 6-го этажа
  • Секции 1,2,3 - оштукатуривание стен на уровне 6-го этажа.
  • Секции 1, 2, 3, 4 - набор межквартирных перегородок на уровне 15-го этажа.
  • Секция 4 - монтаж рам остекления балконов и лоджий на уровне 15-го этажа

Май

  • Секция 1: набор межквартирных перегородок 15-го этажа.
  • Секции 1,2: монтаж перекрытия 17-го этажа.
  • Секция 2: набор межквартирных перегородок на уровне 15-го этажа.
  • Секции 3,4: монтаж вертикальных несущих конструкций 17-го этажа.
  • Секция 3: монтаж стеклопакетов на уровне 10-го этажа.

Апрель

  • Секция 1: монтаж опалубки перекрытия 17 этажа.
  • Секция 3: подготовка к установке стеклопакетов 3 этажа.
  • Секция 4: монтаж опалубки несущих конструкций 16 этажа.
  • Секция 4: монтаж стеклопакетов на уровне 13 этажа.

Март

  • Секция 1: монтаж опалубки 17 этажа под дальнейшую заливку бетоном.
  • Секции 3, 4: монтаж перекрытия 16 этажа.

Февраль

2015

Ноябрь

Октябрь

Сентябрь

Август

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.70 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах
