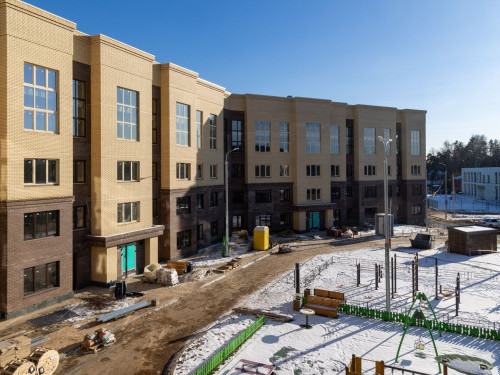

2019
Август


















































- 14 корпус
- В 1 секции монтаж кровельного «пирога», монтаж вертикальных стояков отопления. Во 2 секции - монтаж вертикальных стояков отопления, устройство внутренних перегородок ПГП, штукатурка МОП, бетонирование лифтовых шахт, монтаж кровельного «пирога», устройство входных групп, стяжки МОП. В 3 секции кладка внутренних перегородок ПГП, монтаж окон, штукатурка МОП, устройство смотровых прямиков, устройство входных групп. 4 секция. Монтаж несущего каркаса кровли, монтаж магистральных труб в подвале, штукатурка МОП.
- 16 корпус
- В 1, 2, 3, 4 и 5 секциях идут работы по монтажу несущего каркаса кровли. Отделка МОП, гидроизоляция полов техподполья, поквартирная разводка инженерных сетей. В корпусе 17/18 в 1-3,5,5,8 секциях кирпичная кладка внутренних стен 4 этажа. 4,7 секция – кирпичная кладка внутренних стен 3 этажа – 90%. Ведется монтаж магистральных трубопроводов техподполья. Монтаж оконных блоков 1-3 этажи.
- 20 корпус
- Кирпичная кладка 1-2 -го этажа.
- 13 корпус
- В 1-3 секции ведется штукатурка МОП и устройство входных групп. Монтаж несущего каркаса кровли. Бетонирование лифтовых шахт и монтаж лестничных маршей. Поквартирный монтаж стояков отопления, канализации, водопровода. В 4 секции стяжка полов МОП, устройство внутренних перегородок ПГП, монтаж лестничных маршей. подготовка и анкеровка траверсов в подвале под отопления и водопровод, штукатурка МОП. В секции 5 проводятся работы по устройству кладки внутренних стен 4 этажа, устройство внутренних перегородок ПГП, монтаж лестничных маршей. Секции 1-5, устройство магистральных трубопроводов инженерных сетей.
- 19 корпус
- Кирпичная кладка 1-2 -го этажа.
- 21 корпус
- Кирпичная кладка 1-2 -го этажа.
- 15 корпус
- 1-5 секция – монтаж кровельного «пирога», устройство внутренних перегородок. Поквартирная разводка инженерных сетей, стяжка МОП, устройство входных групп и наружных приямков.
- 29/30 корпус
- В 1 секции устройство входной группы, завершение монтажа металлочерепицы кровли, Окраска стен МОП. Во 2 секции - монтаж металлочерепицы кровли, монтаж водостоков, откосов, подшивка софитом, покраска стен МОП, разводка электрокабеля, отделка ИТП, устройство гидроизоляции полов техподполья. В 3 секции – покраска стен МОП, устройство гидроизоляции полов техподполья.
Май



































- 14 корпус
- Монтаж кровли, устройство внутренних перегородок ПГП 2 и 3 этажей, монтаж окон и вертикальных стояков отопления, штукатурка МОП – 80%
- Во 2 секции - монтаж вертикальных стояков отопления, устройство внутренних перегородок ПГП и окон 2 этажа, штукатурка МОП, армирование лифтовых, монтаж кровли, отделка специальных помещений в подвале – 50% (на уровне 4 этажа)
- В 3 секции на уровне 3 этажа идут работы по устройству кладки внутренних стен (4 этаж), кладка внутренних перегородок ПГП, монтаж окон, штукатурка МОП, устройство смотровых прямиков – 5%.
- 4 секция находится в состоянии проведения работ по монтажу труб в подвале, штукатурки МОП, отделке специальных помещений и устройству фасадов – 55% (на уровне 2 этажа).
- 16 корпус
- В 1, 2, 3, 4 и 5 секциях начаты работы по кирпичной кладке наружных и внутренних стен 4 этажа.
- 20 корпус
- Работы по разработке котлована и устройству фундамента
- 17/18 корпус
- В 1 и 2 секциях кирпичная кладка наружных и внутренних стен 3 этажа – 90%
- В 3 секции - кирпичная кладка наружных и внутренних стен 3 этажа – 40%
- В 4 секции – кирпичная кладка наружных стен 3 этажа – 10%
- В 5 секции начата кирпичная кладка наружных стен 3 этажа
- В 6 секции заканчивается монтаж плит перекрытия 2 этажа – 95%
- В 7 и 8 секциях также заканчивается кирпичная кладка внутренних и наружных стен 1 этажа – 70 и 80% соответственно.
- 13 корпус
- Работы по устройству кладки внутренних стен 4 этажа
- Штукатурка МОП и гидроизоляция наружных стен цоколя – 30, 70, 70 (на уровне 3 этажа) и 60% (на уровне 3 этажа) соответственно
- В 5 секции ведется устройство кладки внутренних стен 3-го этажа и гидроизоляция наружных стен цоколя - 50% (на уровне 2 этажа).
- 19 корпус
- Работы по разработке котлована и устройству фундамента
- 21 корпус
- Работы по разработке котлована и устройству фундамента
Апрель





























- 14 корпус
- В 1 секции - устройство кладки внутренних стен 4 этажа, устройство внутренних перегородок ПГП 1 этажа, монтаж оконных блоков, труб в подвале, а также бурение отверстий под стояки отопления – 80%.
- В секции 2 идет монтаж магистральных трубопроводов в подвале, устройство внутренних перегородок ПГП 2 этажа, монтаж окон 1 этажа, армирование стен лифтовых шахт – 50%.
- В секции 3 ведутся работы по устройству кладки наружных стен 4-го этажа, устройство внутренних перегородок ПГП 1-го этажа, монтажу окон 1-го этажа, армированию стен лифтовых шахт и трубопроводов в подвале, устройству гидроизоляции наружных стен – 5%.
- Секция 4 - устройство кладки наружных стен 4-го этажа, армирование лифтовой и монтаж трубопроводов в подвале – 55%.
- 16 корпус
- В 1 секции идут работы по армированию стен лифтовой шахты 2 этажа и кирпичной кладке стен ЛЛУ – 90%
- Во 2 секции – монтаж опалубки стен лифтовой шахты (90%)
- В секции 3 – монтаж плит перекрытий 2 этажа и кирпичная кладка стен ЛЛУ (90%)
- В 4 секции завершается бетонирование стен лифтовой шахты 2 этажа – 93%, а в 5 – кирпичная кладка входной группы (99%)
- В 6 секции началась кирпичная кладка наружных стен 3 этажа – 5%.
- 20 корпус
- Завершаются работы по разработке котлована и устройству фундаментов.
- 17/18 корпус
- В 1, 2, 3 и 4 секциях идут работы по кирпичной кладке наружных стен 2 этажа – 70, 70, 50 и 50% соответственно
- В 5 и 6 секциях ведутся работы по монтажу плит перекрытий 1 этажа – 90%
- В 7 секции - кирпичная кладка стен техподполья и устройство армированного пояса (87%)
- В секции 8 – армирование монолитного пояса – 20%.
- 13 корпус
- В 1, 2 и 3 секциях идут работы по устройству кладки внутренних стен 3 этажа – 70%.
- В 4 секции идут работы по устройству кладки наружных стен 3 этажа – 60%
- В 5 секции ведется устройство кладки наружных и внутренних стен 2-го этажа - 50%.
- 19 корпус
- Завершаются работы по разработке котлована и устройству фундаментов.
Март
































- 14 корпус
- В 14 корпусе в 1 секции происходит устройство кладки внутренних стен 4 этажа, устройство внутренних перегородок ПГП 1 этажа, монтаж оконных блоков и инженерных сетей техподполья, а также бурение отверстий под стояки отопления – 40%. В секции 2 идет монтаж инженерных стен техподполья, устройство внутренних перегородок ПГП 2 этажа, подготовка металлоконструкций кровли, армирование лифтовой шахты и устройство гидроизоляции стен цоколя – 50%.В секциях 3 и 4 ведутся работы по устройству кладки внутренних стен 3 этажа, армирование лифтовых шахт 2 этажа и устройство внутренних перегородок ПГП 1 этажа – 60 и 50% соответственно.
- 20 корпус
- Идут работы по разработке котлована
- 17/18 корпус
- В корпусе 17/18 в 1, 2, 3, 4 и 5 секциях идут работы по кирпичной кладке наружных стен 1 этажа – 80, 80, 75, 50 и 45% соответственно. В 6 секции ведутся работы по монтажу плит перекрытия техподполя – 90%, а в 7 секции – монтаж блоков ФБС стен подвала (25%).
- 13 корпус
- В 13 корпусе в 1, 2 и 3 секциях идут работы по устройству кладки наружных стен 3 этажа – 10, 20 и 20% соответственно. В 4 секции идут работы по устройству кладки наружных стен 2 этажа – 25%, а в 5 секции ведется устройство кладки наружных стен 1-го этажа - 80%.
- 19 корпус
- Идут работы по разработке котлована
- 21 корпус
- Идут работы по разработке котлована
Февраль









- 16 корпус
- Состояние проведения работ по кирпичной кладке наружных стен 1 этажа во всех секциях – 20%, 20%, 30%, 50%, 80% и 80% соответственно секции.
- 20 корпус
- Работы по разработке котлована.
- 17/18 корпус
- В 1, 2 и 3 секциях идут работы по кирпичной кладке наружных стен – 30, 30 и 40% соответственно.
- В 4 секции происходит монтаж плит перекрытия техподполья – 80%, в 5 секции происходит кирпичная кладка стен техподполья - 70%.
- В 6 и 7 секциях - монтаж блоков ФБС стен подвала – 40 и 15%.
- 13 корпус
- В 1, 2 и 3 секциях идут работы по устройству кладки наружных стен 2 этажа – 85%.
- В 4 секции идут работы по устройству кладки наружных стен 2 этажа – 5%, а в 5 секции ведется устройство кладки наружных стен 1-го этажа - 40%.
- 19 корпус
- Идут работы по разработке котлована.

a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.80 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
