Ход строительства ЖК "Лобня Сити"

Микрорайон "Лобня Сити"
Показать

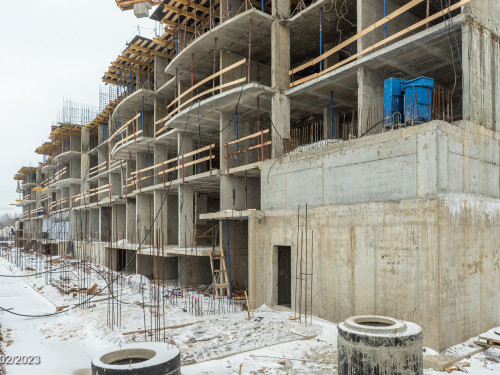

  • Все
  • 1 корпус
  • 3 корпус
  • 4 корпус
  • 5 корпус
  • 6 корпус
  • 7 корпус

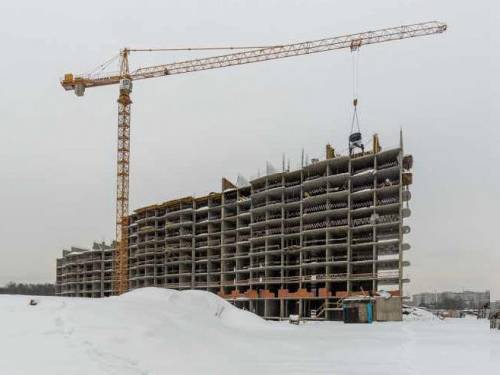

Март, 2020

Февраль, 2020

Январь, 2020

2019

Октябрь

  • 3 корпус
  • Выполнен монтаж опалубки и армирование плиты перекрытия подвала на секции №2, выполняется монтаж опалубки и бетонирование стен 1-ого этажа секции №1.
  • 4 корпус

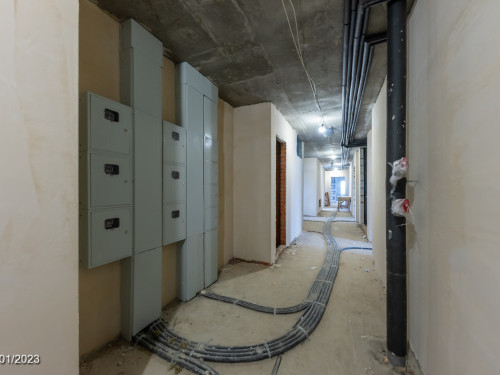

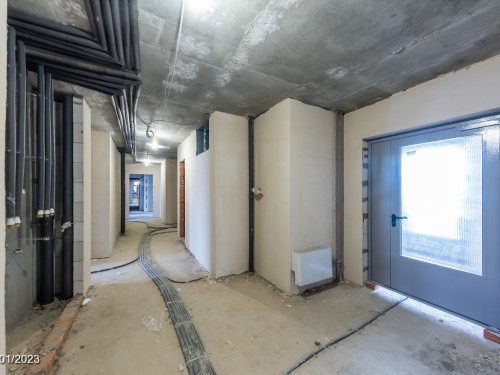

  • Полностью смонтировано все инженерное оборудование и системы, завершаются финишные отделочные работы, все стены в коридорах МОП окрашены.
  • 5 корпус

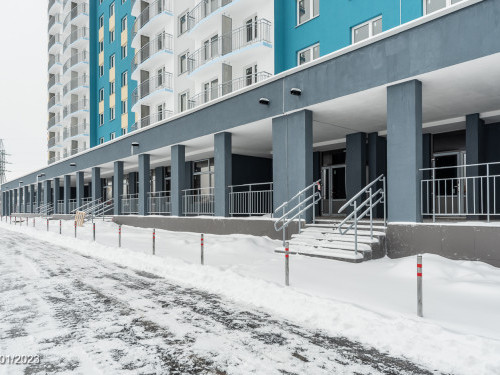

  • Выполняется монтаж ограждений квартирных балконов на второй захватке секции №1 на западной стороне дома, ведутся работы по устройству кровли из наплавляемой гидроизоляции на секции 2 и установка металлических отливов на окнах.

Сентябрь

  • 3 корпус
  • Монтаж опалубки стен подвала на секции №2, шлифовка поверхности ранее выполненных бетонных конструкций.
  • 4 корпус
  • Продолжается отделка мест общего пользования: штукатурка откосов после монтажа дверей, укладка напольной плитки в местах примыкания к лифтам.

Август

  • 3 корпус

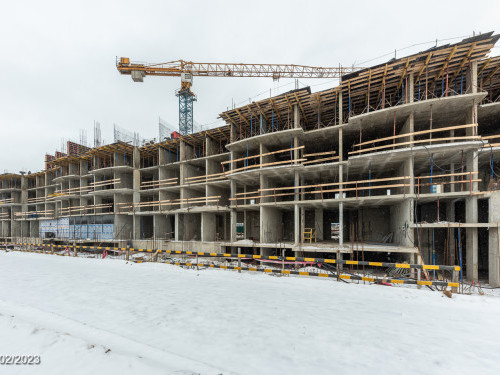

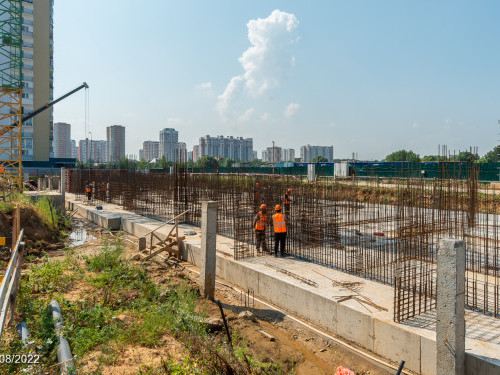

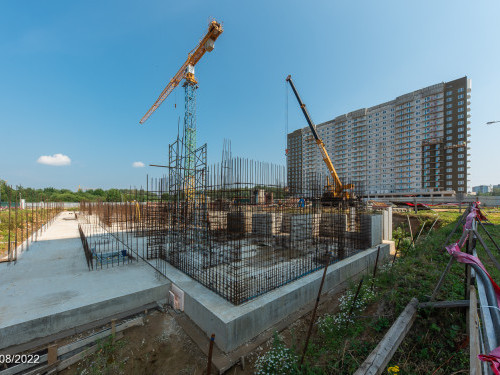

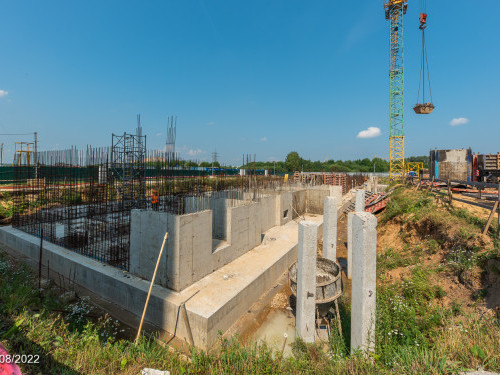

  • Продолжается монтаж опалубки под бетонирование стен и колонн подвала на секции №3.
  • 4 корпус
  • Завершен монтаж оборудования электрощитовых, выполнена установка светильников в коридорах МОП и лестницах.
  • Выполнен монтаж контура заземления по периметру здания.
  • 5 корпус
  • Завершается монтаж системы квартирной вентиляции, смонтированы воздуховоды-спутники с 17 до 3 этажа.

Июль

  • 3 корпус

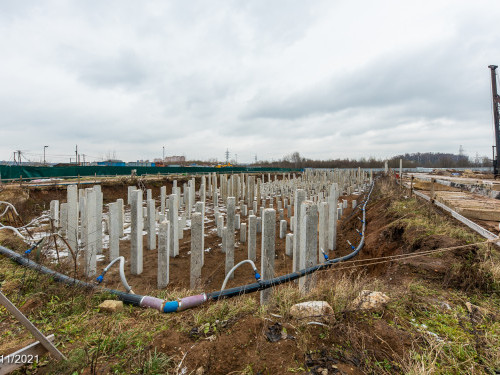

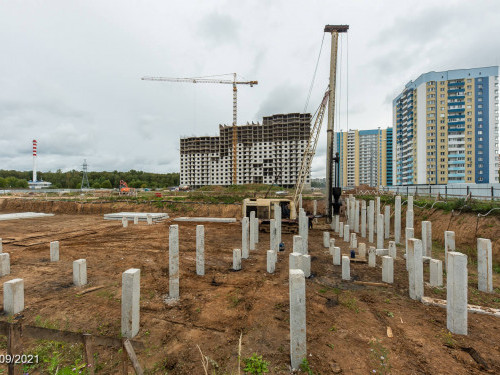

  • Выполняется армирование выпусков стен и колонн на фундаментной плите секции №3.
  • Выполняется бетонирование стен и колонн подвала на секции №1.
  • 4 корпус
  • Начат монтаж систем холодного и горячего водоснабжения.
  • Продолжается установка лифтового оборудования.
  • 5 корпус

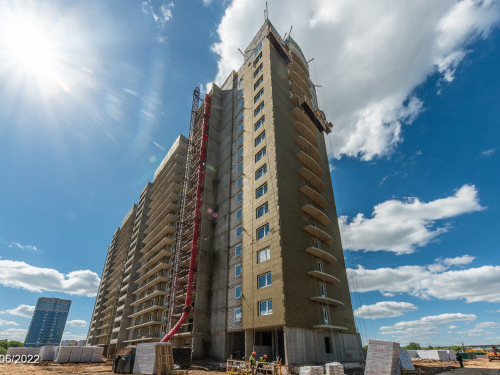

  • Продолжаются фасадные работы.

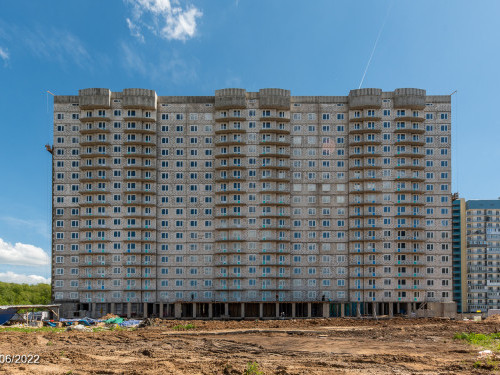

Июнь

  • 3 корпус
  • Выполнено армирование фундаментной плиты 2 секции и армирование стен подвала и колонн 1 секции.
  • 4 корпус
  • Рабочие выполняют укладку напольной плитки в местах общего пользования на 4, 5, 6,15 и 17 этажах.
  • 5 корпус

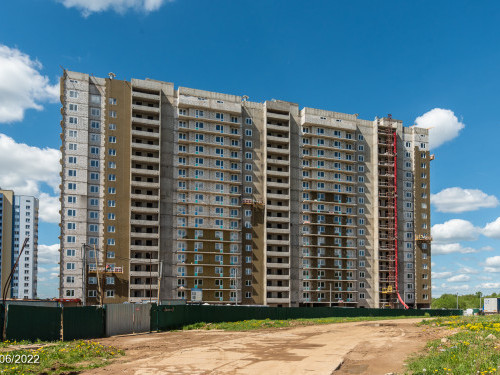

  • Продолжаются фасадные работы.

Май

  • 3 корпус
  • Выполнена бетонная подготовка фундамента дома для 1 и 2 секции.
  • 4 корпус
  • Идет прокладка магистральных внутридомовых сетей (стояков) телевидения, телефонии, радио и домофонии.
  • 5 корпус
  • Идут фасадные работы.

Апрель

  • 4 корпус
  • Идут фасадные работы на первом этаже с южной и восточной стороны дома.
  • 5 корпус
  • Продолжаются фасадные работы.

Февраль

Январь

2018

Декабрь

Ноябрь

Октябрь

Сентябрь

  • 4 корпус
  • Корпус 4 - идут работы по утеплению фасада дома минеральной ватой и нанесению базового слоя штукатурки.
  • Корпус 5 - идут работы по устройству входных групп.

Август

  • 3 корпус

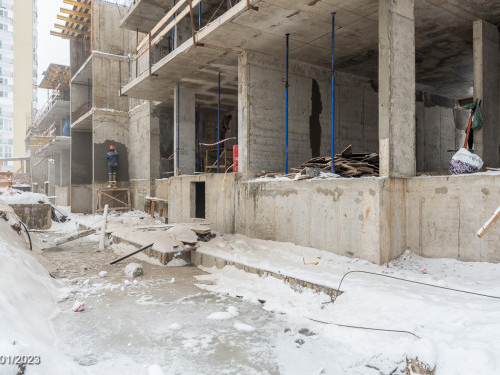

  • Корпус 3 - выполняется постоянное водопонижение при помощи установленных иглофильтров.
  • 4 корпус
  • Корпус 4 - нанесение декоративного слоя штукатурки по фасаду дома, монтаж металлических ограждений балконов и установка листового ограждения.
  • Корпус 5 - продолжается устройство стяжек пола на балконах.

Июль

  • 3 корпус

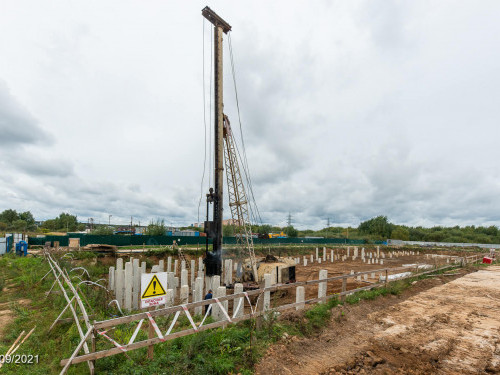

  • Корпус 3 - проведено испытание пробных свай.
  • 4 корпус
  • Корпус 4 - продолжается нанесение базового слоя штукатурки с армированием сеткой ( выполнено 35 %), утепление фасада минеральной ватой ( выполнено 65 %), нанесение декоративного слоя штукатурки – выполнено 20 %.
  • Корпус 5 - продолжается кладка наружных стен 1 этажа, кладка вентиляционных шахт на кровле дома (выполнено на 20%) и на техническом этаже (завершено на 80 %).

Июнь

  • 1 корпус
  • Корпус 2 - монтаж теплоизоляции на трубопроводах ИТП.
  • 3 корпус
  • Корпус 3 - разработка котлована.
  • 4 корпус
  • Корпус 4 - продолжается утепление фасада.
  • Корпус 5 - выполняется кладка наружных стен технического этажа.

Апрель

Март

2017

Декабрь

Ноябрь

Октябрь

Сентябрь

  • 1 корпус
  • 1 корпус - идет установка радиаторов в квартирах, также продолжаются электромонтажные работы на первом этаже и отделочные работы на переходных балконах второй секции.
  • 2 корпус - завершается укладка напольной керамической плитки на 5 этаже.
  • 3 корпус
  • 4 корпус - продолжается уборка строительного мусора, опалубки и прочего строительного инвентаря на техническом этаже дома после завершения монолитных работ.
  • 5 корпус - строители завершили бетонирование технического этажа и парапета здания.

Август

  • 1 корпус
  • Корпус 1 и 2 - продолжаются работы по прокладке внутриплощадочной сети канализации и сети водопровода.
  • 3 корпус
  • Корпус 4 - завершаются монолитные работы, строителям приступили к бетонированию парапета выхода на кровлю дома.
  • Корпус 5 - выполнено бетонирование парапета кровли во второй секции.

Июль

  • 1 корпус
  • 1 корпус - выполняется кладка инженерных ниш после прохода вентиляции в квартирах на 12-14 этажах.
  • 2 корпус - установка алюминиевых ограждений балконов секции №1.
  • 3 корпус
  • 4 корпус - завершается возведение монолитного железобетонного парапета кровли и выходов на кровлю.
  • 5 корпус - подготовлена к бетонированию плита перекрытия последнего технического этажа дома.

Июнь

  • 1 корпус
  • Корпус 1 - завершаются работы по устройству межквартирных перегородок на балконах.
  • Корпус 2 - завершается кладка инженерных ниш после проведения коммуникаций в доме.
  • 3 корпус
  • Корпус 4 - завершается кладка внешних стен первого этажа. Параллельно рабочие выполняют армирование перекрытие 17 этажа.
  • Корпус 5 - завершается кладка внутренних и внешних стен на 13 этаже, а также бетонирование вертикальных конструкций последнего технического этажа в 3-й секции дома .

Апрель

Январь

2014

Декабрь

Октябрь

a

a за м²

Комплекс Лобня Сити
Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.64 м
Показать ещё
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах
