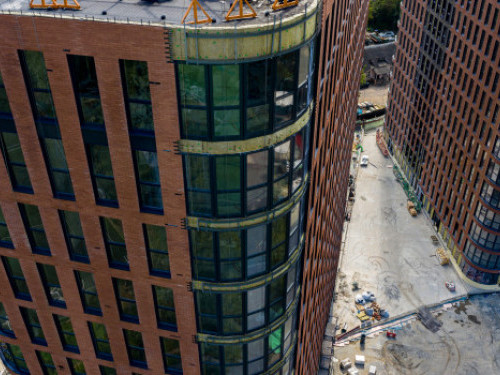

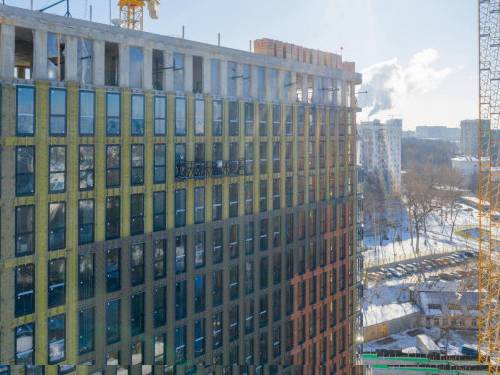

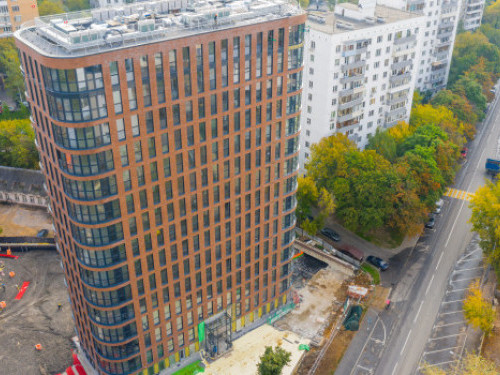

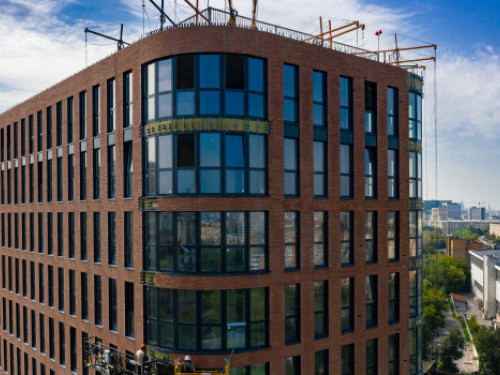

Октябрь, 2019

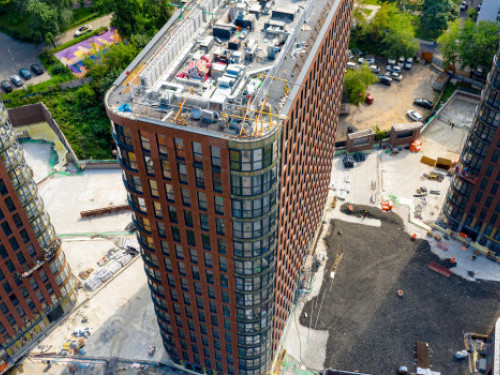

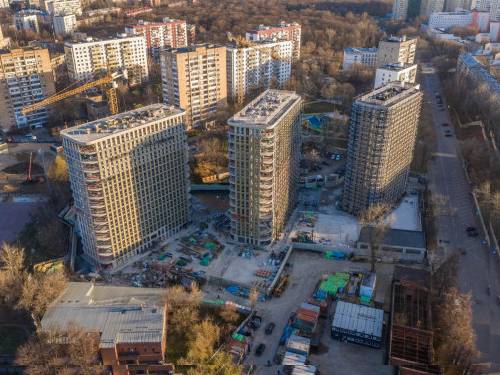

  • Корпус 1 - возводятся перекрытия 1 этажа.

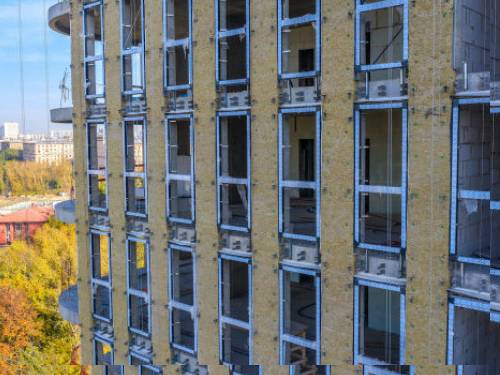

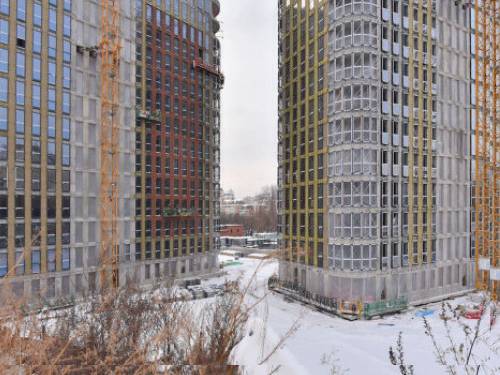

  • Корпус 2 - ведутся работы на уровне 1 этажа.
  • Корпус 3 – ведутся работы на уровнена 7 этажа.

Сентябрь, 2019

  • Корпус 1 - продолжается возведение монолитных конструкций подземной части и фундаментной плиты стилобата, а также разработка грунта с устройством распорной системы.
  • Корпус 2 - выполнены вертикальные конструкции подземной части.

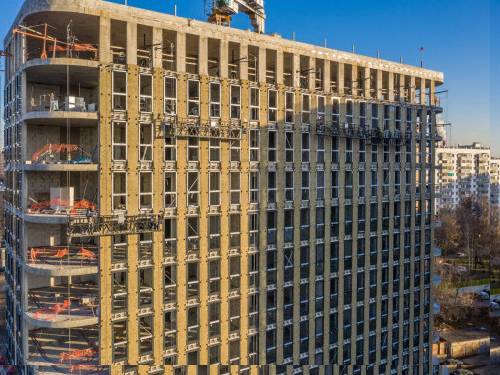

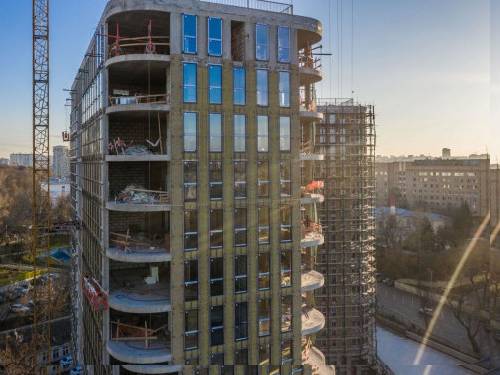

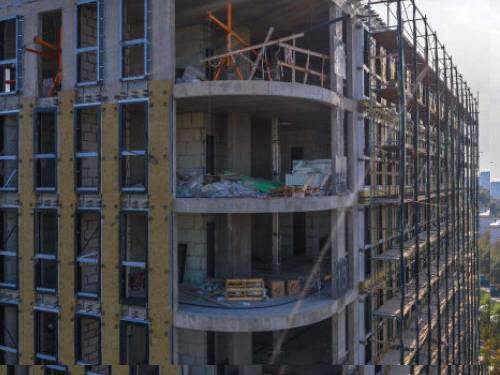

  • Корпус 3 - завершились монолитные работы подземной части и выполнены конструкции 1 этажа.

Август, 2019

  • Завершены работы по прокладке теплотрассы для жилого комплекса.

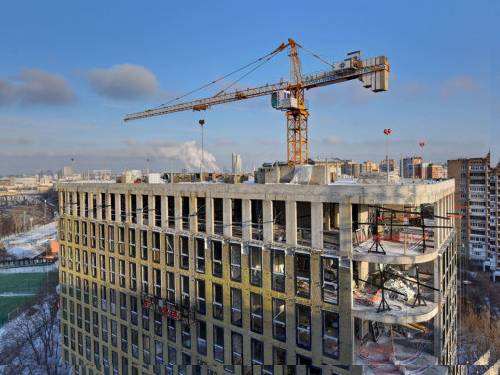

  • Корпус 3 - завершены монолитные работы и на 70% выполнены работы по фундаментной плите.
  • Корпус 2 - приступили к работам по устройству фундаментной плиты корпуса и стилобата.
  • Корпус 1 - продолжаются работы по устройству фундаментной плиты стилобата и возведению монолитных конструкций подземной части.

Июль, 2019

  • Продолжаются работы по устройству вертикальных конструкций корпуса №3.
  • В корпусах №1 и 2 продолжаются работы по устройству гидроизоляции стилобата и фундаментной плиты.

Июнь, 2019

  • Завершились работы по устройству ограждения котлована и основанию фундамента.
  • Земляные работы по устройству котлована первого корпуса.
  • Усиление стен котлована первого корпуса.
  • Устройство фундаментной плиты третьего корпуса.
  • Работы по гидроизоляции стилобата.

Май, 2019

  • Завершены работы по устройству шпунтового ограждения котлована и испытания тестовых свай.
  • Продолжаются земляные работы по устройству котлована, устройству подпорной стены и буронабивных свай на первом и втором корпусах.
  • В третьем корпусе стартовало устройство фундаментной плиты.

Апрель, 2019

  • 1 корпус
  • Устройство буронабивных свай на втором корпусе и ведется подготовка основания под фундамент третьего корпуса.

Март, 2019

Январь, 2019

2018

Ноябрь

  • 1 корпус
  • Строители приступили к бурению скважин под шпунт, подготовке труб, осуществлен завоз строительных материалов.
  • Завершены работы по демонтажу существующих строений.
  • Продолжаются работы по устройству тестовых свай.

Октябрь

  • Планировка
  • На других этажах

S общая
S жилая
S кухни
Потолки2.93 м
Отделка
Дата сдачи
Ипотека a в месяц на 15 лет при взносе 20%
Стоимость a a/м² при 100% оплате
Проверить наличие

Мы отправим запрос напрямую застройщику и он свяжется с вами
