Ход строительства ЖК "Бригантина"

Показать
  • Все
  • 11 корпус
  • 12 корпус
  • 13 корпус
  • 14.1 корпус
  • 14.2 корпус
  • 15 корпус
2019

Август

  • 14.1 корпус
  • 1-я секция на уровне 15 этажа – вертикальные конструкции – 30 % ;2-я секция на уровне кровли – армирование парапета и надстройки выхода на кровлю – 20%, 3-я секция на уровне кровли – армирование парапета и надстройки выхода на кровлю – 10%. Кладка наружных стен и внутренних перегородок -секции 1,2 и 3 на уровне 13 этажа. Выполняются работы по монтажу транзитных участков внутренних инженерных систем в техническом подполье; выполняется монтаж стояков систем отопления и водоснабжения, хозяйственно-бытовой и ливневой канализации; монтаж системы вентиляции; ведутся электромонтажные работы. Ведутся работ по устройству фасадных конструкций. Выполняются работы по устройству наружных инженерных сетей ливневой и бытовой канализации.
  • 14.2 корпус
  • Закончены работы по устройству монолитных конструкций сек.3. Кладка наружных стен и внутренних перегородок -секции 1, 2 и 3 на уровне 19 этажа. Выполняются работы по монтажу всех внутренних инженерных систем, устройству конструкций вентилируемого фасада. Ведутся работы по заполнению оконных проемов и светопрозрачных конструкций. Ведутся подготовительные работы перед началом монтажа лифтового оборудования. Проводятся земляные и монтажные работы по устройству наружных инженерных коммуникаций – ливневой и хозяйственно-бытовой канализации.
  • 15 корпус
  • На 1-й секции – бетонирование перекрытия 17-го этажа, на 2-й секции – армирование вертикальных конструкций 18-го этажа, 3-я, 4-я секция армирование вертикальных конструкций 16-го этажа. Кладка наружных стен и внутренних перегородок всех секций на уровне 5-6 этажей. Выполняются работы по монтажу транзитных участков внутренних инженерных систем в техническом подполье.
  • 12 корпус
  • 1-я секция выполнено бетонирование плиты перекрытия 7-го этажа, 2-я секция – бетонирование перекрытия 7-го этажа. Ведется кладка наружных стен и внутренних перегородок 2-го этажа сек.1-2.
  • 13 корпус
  • 1-я секция –бетонирование вертикальных конструкций 13-го этажа, 2-я секция – армирование вертикальных конструкций 13-го этажа. Выполняются работы по кладке наружных стен и внутренних перегородок 2-го этажа.

Май

  • 14.1 корпус
  • 1-я секция на уровне 12 этажа – устройство вертикальных контракций – 60%
  • 2-я секция на уровне 17 этажа – бетонирование плиты перекрытия – 100%
  • 3-я секция на уровне 18-го этажа – устройство вертикальных конструкций – 50%.
  • Во всех трех секциях идут кладочные работы со 2-го по 8-й этаж – 90%.
  • 14.2 корпус
  • Секция 3 - армирование перекрытия на уровне 20-го этажа
  • Секция 2 – устройство вертикальных конструкций на уровне 20-го этажа
  • Секция 1 – армирование плиты покрытия на уровне 19-го этажа.
  • Во всех трех секциях идут кладочные работы с 1-го по 14-й этаж – 95%.
  • 15 корпус
  • 1-я секция – устройство перекрытие 2-го этажа
  • 2-я секция – армирование вертикальных конструкций 3-го этажа – 75%
  • Выполнена гидроизоляция и обратная засыпка корпуса.
  • 12 корпус
  • 2-я секция – устройство перекрытия 1-го этажа – 50 %.
  • Выполняется гидроизоляция и обратная засыпка корпуса – 25%.

Апрель

  • 14.1 корпус

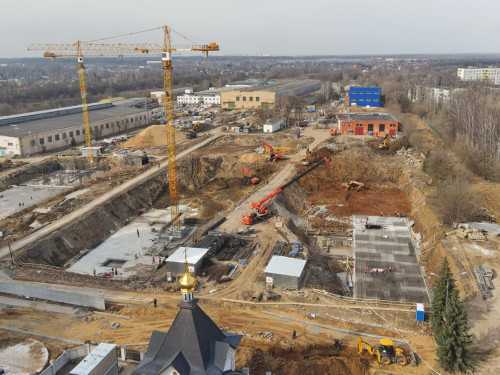

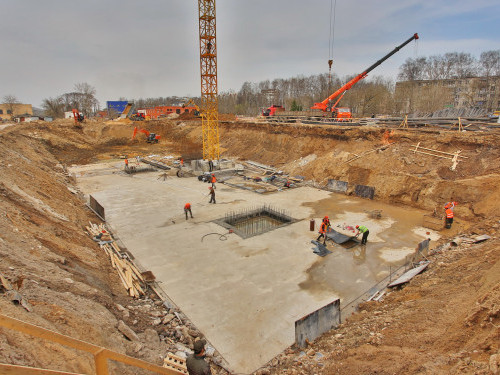

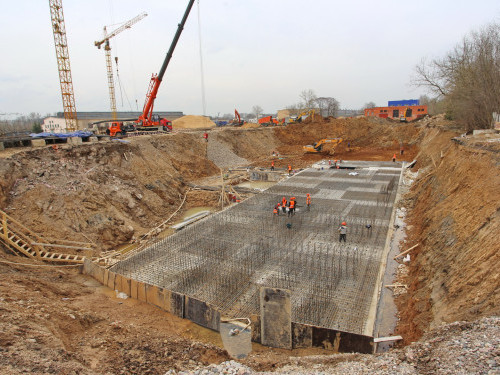

  • Котлован раскопан на 100%
  • Выполнены работы по устройству фундаментной плиты на всех секциях.
  • 1-я секция на уровне 10 этажа – бетонирование перекрытия – 100%
  • 2-я секция на уровне 13 этажа – бетонирование плиты перекрытия – 100%
  • 3-я секция на уровне 14-го этажа – армирование вертикальных конструкций – 80%.
  • Кирпичная кладка на уровне 2,3,4, 5,6 этажа секции 3– 95%. , секции 1 и 2 – 5-й этаж – 10%
  • 14.2 корпус
  • Котлован раскопан на 100%.
  • Выполнены работы по устройству фундаментной плиты на всех секциях. Секция 3 - выполнено бетонирование перекрытия на уровне 15-го этажа
  • 2-я секция – выполнено бетонирование перекрытия на уровне 15-го этажа
  • 1-я секция – выполнено бетонирование перекрытия на уровне 15-го этажа.
  • Во всех трех секциях идут кладочные работы со 2-го по 9-й этаж – 95%.
  • 15 корпус
  • Выполнено бетонирование цокольного этажа ДОУ (100%) и всех 4-х секций (100%).
  • 1-я секция – бетонирование вертикальных конструкций 6-го этажа, 2-й и 3-й секции армирование перекрытия 6-го этажа, 4-й секций бетонирование вертикальных конструкций 6-го этажа.
  • Работы по гидроизоляции, обратной засыпке пазух котлована.
  • 12 корпус
  • 1-я секция – выполнено бетонирование фундаментной плиты
  • 2-я секция – армирование вертикальных конструкций цокольного этажа
  • 13 корпус
  • Выполнены работы по устройству фундаментных плит
  • 1-я секция - выполнено перекрытие цокольного этажа
  • 2-я секция – армирование вертикальных конструкций цокольного этажа – 95%.

Март

  • 14.1 корпус

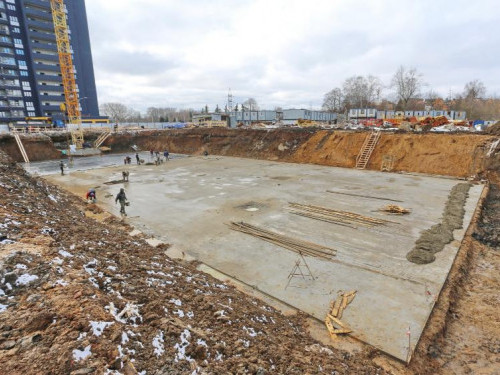

  • Котлован раскопан на 100%.
  • Выполнены работы по устройству фундаментной плиты на всех секциях.
  • Ведутся бетонные работы: 1-я секция на уровне 9 этажа – армирование вертикальных конструкций – 100%, 2-я секция на уровне 10 этажа – армирование вертикальных конструкций – 75%, 3-я секция на уровне 10-го этажа – армирование плиты перекрытия – 80%.
  • Кирпичная кладка на уровне 2,3,4, 5 этажа секции 3– 95%. , секции 1 и 2 – этажи со 2-го по 4-й – 80%
  • 14.2 корпус
  • Котлован раскопан на 100%
  • Выполнены работы по устройству фундаментной плиты на всех секциях.
  • Ж/б стены и перекрытия ниже нуля выполнены на 100%.
  • Dедутся бетонные работы: секция 3 - армирование перекрытия на уровне 14-го, 2-я секция – армирование вертикальных конструкций 13-го этажа, 1-я секция – армирование плиты перекрытия 12-го этажа.
  • Во всех трех секциях идут кладочные работы со 2-го по 8-й этаж – 95%.
  • 15 корпус
  • Выполнено бетонирование цокольного этажа ДОУ (100%) и всех 4-х секций (100%).
  • 1-я секция – бетонирование вертикальных конструкций 3-го этажа, 2-й и 3-й секции армирование перекрытия 3-го этажа, 4-й секций бетонирование вертикальных конструкций 3-го этажа.
  • Ведутся работы по гидроизоляции, обратной засыпке пазух котлована.

Февраль

  • 14.1 корпус
  • Ведутся бетонные работы: 1-я секция на уровне 9 этажа – армирование вертикальных конструкций – 100%, 2-я секция на уровне 10 этажа – армирование вертикальных конструкций – 5%, 3-я секция на уровне 9 этажа – армирование вертикальных конструкций – 50%.
  • 14.2 корпус
  • Ведутся бетонные работы: все секции – армирование вертикальных конструкций на уровне 11 этажа.
  • 15 корпус
  • Идут работы на уровне первого этажа 50%.
2018

Ноябрь

Октябрь

Сентябрь

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.80 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах
