Ход строительства ЖК "Южное Бунино"

Показать
  • Все
  • 1 корпус
  • 2 корпус
  • 3 корпус
  • 4 корпус
  • 5 корпус
  • 6 корпус
  • 7 корпус
  • 8 корпус
  • 9 корпус

Апрель, 2019

  • 1 корпус
  • Монтаж ограждения лоджий, устройство кровли.
  • Монтаж внутренних инженерных сетей
  • Работы по устройству навесного фасада
  • 4 корпус
  • Работы по устройству фасада
  • Монтаж внутренних перегородок и инженерных систем
  • 2 корпус
  • Кладочные работы фасада здания
  • 3 корпус
  • Кладочные работы фасада
  • Кровельные работы
  • Монтаж окон на уровне 12-14 этажей
  • Монтаж внутренних инженерных систем
  • 5 корпус
  • Работы по устройству фасада
  • Монтаж внутренних перегородок и инженерных систем
  • 6 корпус
  • Работы по устройству кровли
  • Монтаж внутренних перегородок и инженерных систем
  • 8 корпус
  • Устройство конструкций подземной части здания
  • 9 корпус
  • Устройство конструкций подземной части здания

Март, 2019

  • 1 корпус
  • Монтаж ограждения лоджий
  • Устройство кровли
  • Монтаж внутренних инженерных систем
  • Монтаж кронштейнов навесного фасада
  • 4 корпус
  • Работы по обустройству вентилируемого фасада
  • Монтаж внутренних инженерных систем и перегородок
  • 3 корпус
  • Кладочные работы фасада
  • Устройство кровли
  • Монтаж окон и внутренних инженерных систем
  • 5 корпус
  • Обустройство вентилируемого фасада
  • Монтаж внутренних перегородок и инженерных систем
  • 6 корпус
  • Устройство кровли
  • Монтаж внутренних перегородок и инженерных систем
  • 7 корпус
  • Устройство кровли
  • Монтаж внутренних перегородок и инженерных систем

Февраль, 2019

  • Корпус 1 -работы по устройству кровли, монтаж окон.
  • Корпус 2 - монолитные работы на уровне 12 этажа.
  • Корпус 3 - кладочные работы фасада здания.
  • Корпус 4,5,6,7 - устройство фасадов, монтаж внутренних перегородок.
  • Корпус 8 - устройство ж/б конструкций подземной части здания.
  • Корпус 9 - устройство фундаментной плиты.

Январь, 2019

  • Корпус 1,3 - устройство кровли, монтаж окон.
  • Корпус 2 - монолитные работы на уровне 11-12 этажа.
  • Корпус 4,5,6,7 - устройство внутренних перегородок, монтаж окон и инженерных сетей.
  • Корпус 8 - устройство ж/б конструкций подземной части здания.
  • Корпус 9 - устройство фундаментной плиты.
2018

Ноябрь

  • 1 корпус
  • Корпус 1 - монолитные работы на уровне 14 этажа.
  • Корпус 2 - монолитные работы на уровне 9-12 этажей.
  • Корпус 3 - монолитные работы на уровне 12-13 этажей.
  • Корпус 4 - ведется установка окон.
  • Корпус 5 - ведется установка окон с 2 по 12 этажи.
  • Корпус 6 - монолитные работы на уровне 14 этажа.
  • Корпус 7 - монолитные работы в завершающей стадии.

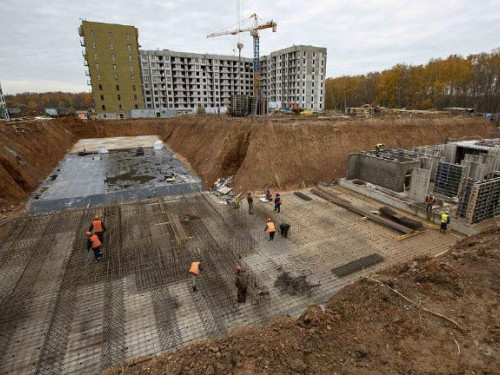

  • Корпус 8,9 - разработка котлована.

Октябрь

  • 1 корпус
  • Корпус 1 - монолитные работы на уровне 13 этажа, фасадные работы на уровне 8 этажа.
  • Корпус 2 - монолитные работы на уровне 9-10 этажей здания, фасадные работы на уровне 1-3 этажей.
  • Корпус 3 - монолитные работы на уровне 10-12 этажей, фасадные работы на уровне 7 этажа.
  • Корпус 4,5 - монолитные работы завершены, кладочные работы в завершающей стадии.
  • Корпус 6,7 - монолитные работы на уровне 12 этажа.

Сентябрь

  • 1 корпус
  • Корпус 1 - монолитные работы на уровне 10 этажа.
  • Корпус 2 - монолитные работы на уровне 5-6 этажей.
  • Корпус 3 - монолитные работы на уровне 7 этажа.
  • Корпус 4 - монолитные работы на уровне 4-8 этажей.
  • Корпус 5 - монолитные работы на уровне 12-13 этажей.
  • Корпус 6 - монолитные работы на уровне 6-8 этажей.
  • Корпус 7 - монолитные работы на уровне 7 этажа.

Июль

  • 1 корпус
  • Корпус 1 - монолитные работы на уровне 4-5 этажей.
  • Корпус 3 - монолитные работы на уровне 4 этажа.
  • Корпус 4 - монолитные работы на уровне 2-5 этажей.
  • Корпус 5 - монолитные работы на уровне 11 этажей.
  • Корпус 6 - монолитные работы на уровне 2-5 этажей.
  • Корпус 7 - монолитные работы на уровне 2-4 этажей.

Июнь

  • 1 корпус
  • Корпус 1 - монолитные работы на уровне 4 этажа.
  • Корпус 2 - монолитные работы на уровне 1 этажа.
  • Корпус 3 - монолитные работы на уровне 2 этажа.
  • Корпус 4 - монолитные работы на уровне 7 этажа.
  • Корпус 5 - монолитные работы на уровне 9 этажа.
  • Корпус 6 - монолитные работы на уровне 2 этажа.
  • Корпус 7 - монтаж наземной части здания.

Май

  • 1 корпус
  • Корпус 2,6,7,9 - устройство технического подполья.
  • Корпус 4 - монолитные работы на уровне 5 этажа.
  • Корпус 5 - монолитные работы на уровне 6-7 этажа.

Апрель

  • 1 корпус
  • Корпус 1,3, 6, 7 - устройство фундаментной плиты.
  • Корпус 4, 5 - устройство надземной части здания.

Март

  • 1 корпус
  • Корпус 4 - работы по устройству плиты 2 этажа.
  • Корпус 5 - работы по устройству плиты 1 этажа.
  • Корпус 6 - устройство котлована.

Февраль

  • 1 корпус
  • Корпус 4 - работы по устройству плиты 1 этажа.
  • Корпус 5 - работы по устройству фундаментной плиты.

Январь

  • 1 корпус
  • Корпус 5 - гидроизоляция фундаментной плиты.
  • Корпус 6,7 - ведутся подготовительные работы.
2017

Декабрь

Ноябрь

  • 1 корпус
  • Корпус 4 - армирование фундаментной плиты.

Октябрь

  • 1 корпус
  • Корпус 4 Секция 4 - разработка котлована.
  • Корпус 4 Секция 5 - разработка котлована.

Сентябрь

  • 1 корпус
  • Подготовка площадки под строительство.
