2019

Октябрь

Май

  • Секция 5
  • На 90% выполнены витражные конструкции
  • Утепление стен лоджий с последующей декоративной штукатуркой - 90%
  • Готовность системы вентиляции — 87%
  • Полностью выполнена кровля
  • Монтаж четырех лифтов — на 40%.
  • Секция 6
  • Кладка внутренних стен - 85%
  • Утепление наружных стен с последующей декоративной штукатуркой - 85%
  • Устройство вентилируемого фасада - 50%
  • Работы по монтажу витражных конструкций - 60%
  • Монтаж лифтового оборудования - 25%
  • Штукатурка стен (10%), устройство кровли (15%)
  • Система вентиляции - 20%.

Февраль

  • Секция 5 - начаты работы по устройству внутренних инженерных коммуникаций, готовность системы вентиляции — 15%.
  • Секция 6 - работы по кладке блоков наружных стен ведутся на уровне 24-го этажа, утепление наружных стен выполнено на 15%.

Январь

  • Секция 5 - продолжается устройство вентилируемого фасада, установка окон, кладка межквартирных и межкомнатные перегородок.
  • Секция 6 - завершены монолитные работы, ведется кладка блоков наружных стен на уровне 21-го этажа.
2018

Декабрь

Ноябрь

  • Секция 5 - продолжается устройство вентилируемого фасада, устройство межквартирных и межкомнатных перегородок.
  • Секция 6 - монолитные работы ведутся на уровне технического, 26-го, этажа, выполняется кладка блоков наружных стен.

Октябрь

  • Секция 5 - выполнена на 100% кладка наружных стен, продолжается устройство вентилируемого фасада и ведутся работы по облицовке фиброцементными плитами.
  • Секция 6 - монолитные работы ведутся на уровне 24-го этажа, продолжается кладка блоков наружных стен, устройство ограждений переходных балконов.

Сентябрь

  • Секция 5 - кладка блоков наружных стен выполнена до 23 этажа, устройство вентилируемого фасада на 80%.
  • Секция 6 - монолитные работы на уровне 19-21-го этажа, продолжается кладка блоков наружных стен.

Июль

  • Секция 5 - полностью завершено возведение монолитных конструкций, кладка блоков наружных стен выполнена до 22 этажа.
  • Секция 6 - монолитные работы ведутся на уровне 17-го этажа, кладка блоков наружных стен выполнена до 11 этажа.

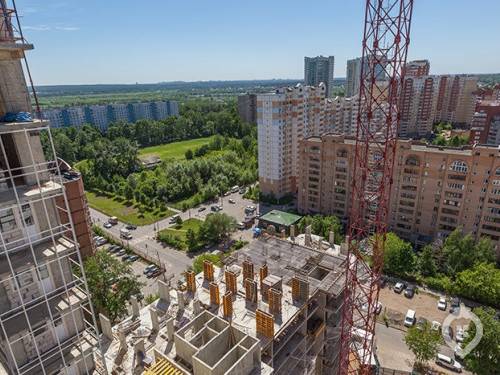

Июнь

  • Монолитные работы ведутся в 5-й секции на отметке 21 этажа, в 6-й секции на отметке 10 этажа.
  • Кладочные работы наружных стен ведутся в 5-й секции на отметке 18 этажа, в 6-й секции на отметке 6 этажа.
  • Утепление фасадов ведутся в 5-й секции на отметке 17 этажа.
  • Остекление квартир ведется в 5-й секции на отметке 17 этажа.
  • В обеих секциях ведутся кладочные работы внутренних стен.

Апрель

Март

Февраль

Январь

2017

Декабрь

Ноябрь

Октябрь

Август

Июль

Июнь

2016

Сентябрь

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.80 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Мы узнаем в 15 банках на каких условиях вам готовы выдать ипотеку и поможем получить одобрение. Это бесплатно, быстро, никуда ходить не надо.
