Ход строительства ЖК "АККОРД. Smart-квартал" (АККОРД. Смарт-квартал)

Октябрь, 2018

Сентябрь, 2018

Август, 2018

Июнь, 2018

  • Продолжаются работы по остеклению и установке балконных профилей на всех корпусах домов 1-й очереди;
  • Завершён монтаж тепломеханического оборудования котельной в корпусах 1А и 1Б;
  • Ведётся монтаж теплотехнического оборудования ИТП в корпусах 2А и 2Б;
  • Завершены работы по монтажу входных дверей дом 1А и 1Б;
  • Продолжаются работы по обшивке торцов плит жестью;
  • Ведутся работы по монтажу декоративного карниза кровли на всех корпусах 1-й очереди;
  • Продолжаются работы по монтажу радиаторов;
  • Проводится монтаж коллекторов;

Май, 2018

  • Продолжаются фасадные работы на всех корпусах 1-й очереди.
  • Продолжается засыпка грунта для территории будущего парка в районе реки «Незнайка»
  • Ведутся работы по подготовке перил к покраске на лестничных пролётах во всех корпусах 1-й очереди
  • Установлены противопожарные двери в помещения ИТП во всех корпусах 1-й очереди
  • Ведутся работы по обвязке котлов в котельной.
  • Завершаются работы по внутри дворовым коммуникациям

Апрель, 2018

  • Ведутся работы по установке перил на лестничных пролётах во всех корпусах 1-й очереди
  • Завершены подготовительные работы технических помещений (ИТП, насосная) во всех корпусах 1-й очереди.
  • Ведутся работы по выемке грунта под дом №3 2-й очереди проекта.
  • Начаты работы по подготовке котлована под фундамент дома №3 2-й очереди
  • Ведутся работы по обвязке котлов в котельной.
  • Завершаются работы по внутри дворовым коммуникациям
  • Продолжаются работы по остеклению и установке балконных профилей на всех корпусах домов 1-й очереди.

Март, 2018

  • Ведутся работы по установке перил на лестничных пролётах во всех корпусах 1-й очереди
  • Завершены подготовительные работы технических помещений (ИТП, насосная) во всех корпусах 1-й очереди.
  • Ведутся работы по выемке грунта под дом №3 2-й очереди проекта.
  • Начаты работы по подготовке котлована под фундамент дома №3 2-й очереди
  • Ведутся работы по обвязке котлов в котельной.
  • Завершаются работы по внутри дворовым коммуникациям
  • Продолжаются работы по остеклению и установке балконных профилей на всех корпусах домов 1-й очереди.

Февраль, 2018

  • Начинается подключение высоковольтного кабеля к трансформаторным подстанциям.
  • Ведутся работы по выемке грунта под дом №3 2-й очереди проекта.
  • Произведен вывод газовой трубы к котельной для дальнейшего подключения.
  • Ведутся работы по обвязке котлов в котельной.
  • Продолжаются работы по внутри дворовым коммуникациям
  • Продолжаются работы по остеклению и установке балконных профилей на всех корпусах домов 1-й очереди.
  • Заканчивается проектирование горизонтально направленного бурения (ГНБ)

Январь, 2018

  • Завершена подводка сетей к корпусам 1А, 1Б, 2А и 2Б во дворах
  • Завершается подводка сетей к котельной
  • Завершается установка окон в корпусе 2А
  • Установлена дымовая труба в котельной
  • Начинаются отделочные работы котельной и обвязка котлов.
  • Ведется 1-й этап электроработ в корпусах 1Б и2Б
  • Ведутся работы по утеплению и монтажу фасада на корпусе 1А, 1Б, 2А, 2Б.
  • Завершены работы по прокладке сетей между корпусами 1А и 2А
2017

Декабрь

  • Продолжается подводка сетей к корпусам 1А, 1Б, 2А и 2Б во дворах
  • Завершена установка окон в корпусе 1А
  • Завершается установка окон в корпусе 2А
  • Ведутся работы по установке окон на корпусах 1Б и 2Б.
  • Установлена котельная, к котельной подведены сети для подключения
  • Завершен 1-й этап электроработ в корпусах 1А и 2А.
  • Ведется 1-й этап электроработ в корпусах 1Б и2Б
  • Ведутся работы по утеплению и монтажу фасада на корпусе 1А, 1Б, 2А, 2Б.
  • Завершаются работы по прокладке сетей между корпусами 1А и 2А

Октябрь

  • Корпус 1А - завершена установка лифтов во всех секциях.
  • Корпус 1Б и 2А - ведется установка лифтов во всех секциях.
  • Ведутся работы по установке направляющих и остеклению балконов в корпусе 1А и 2А.
  • Продолжаются работы по разводке внутренних коммуникаций в квартиры в корпусе 2Б.
  • Ведутся работы по утеплению и монтажу фасада на корпусе 1А, 1Б, 2А, 2Б.
  • Продолжается установка окон и балконных блоков в корпусах 1А, 1Б, 2А, 2Б.
  • Продолжаются кровельные работы на корпусе 2А и 2Б.

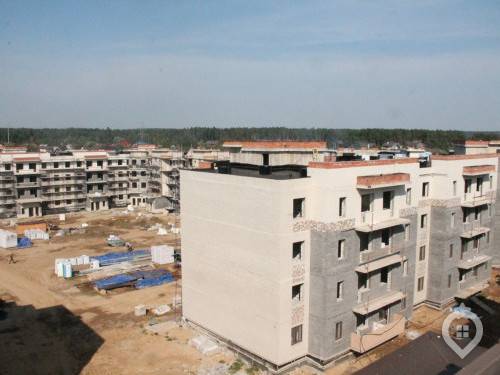

Сентябрь

  • Корпус 1А. Завершена установка лифтов во всех секциях
  • Корпус 1Б и 2А. Ведется установка лифтов во всех секциях
  • Завершена подводка сетей к корпусам 2А и 2Б
  • Ведутся работы по установке направляющих и остеклению балконов в корпусе 1А и 2А.
  • Завершены работы по разводке внутренних коммуникаций в квартиры в корпусах 1А, 1Б, 2А.
  • Продолжаются работы по разводке внутренних коммуникаций в квартиры в корпусе 2Б.
  • Активно ведутся работы по утеплению и монтажу фасада на корпусе 1А, 1Б, 2А, 2Б.
  • Продолжается установка окон и балконных блоков в корпусах 1А, 1Б, 2А, 2Б.

Август

  • Корпус 1А. Завершается установка лифтов во всех секциях.
  • К корпусу 2А и 1А подведены ливневая, хозяйственная канализации и водопровод.
  • Завершаются работы по финальной штукатурке МОПов (мест общего пользования) и лестничных проёмов в корпусах 1А, 1Б, 2А и 2Б. Стены готовы к покраске.
  • Ведутся работы по установке направляющих и остеклению балконов в корпусе 1А и 2А.
  • Продолжаются работы по разводке внутренних коммуникаций в квартиры в корпусах 1А, 1Б, 2А, 2Б.
  • Ведутся работы по утеплению и монтажу фасада на корпусе 1А, 1Б, 2А, 2Б.
  • Продолжается установка окон и балконных блоков в корпусах 1А, 1Б, 2А, 2Б
  • Продолжаются кровельные работы на корпусе 2А и 2Б.

Июль

  • Корпус 1А - установка балконов.
  • Корпус 1Б - завершены фасадные работы.
  • Корпус 2А - отделка лестничных проемов.
  • Прокладка канализаций и водопровода.

Июнь

  • Корпус 2А - работы по установке направляющих и остеклению балконов .
  • Корпус 1А, 1Б, 2А, 2Б - ведутся работы по утеплению и монтажу фасада.
  • Работы по подготовке площадки под застройку котельной.
  • Ведутся работы по прокладке магистрали для подведения канализационных труб.

Май

  • Корпус 1А - разводка коммуникаций
  • Корпус 1Б, 2Б - фасадные работы
  • Корпус 2А - кровельные и фасадные работы

Апрель

  • Завершены работы по разводке вентиляции в корпусах 1А, 1Б, 2А, 2Б.
  • Начаты работы по установке направляющих для лифтов в корпусе 1А и 2А
  • Продолжаются внутренние коммуникационные работы на корпусе 1А, 1Б, 2А, 2Б. (отопление, хвс, гвс)
  • Ведутся работы по утеплению и монтажу фасада на корпусе 1А и 2А.
  • Продолжаются работы по утеплению и кладке фасадов на корпусах 1Б и 2Б.
  • В корпусе 1А и 2А продолжается установка окон и балконных блоков.

Март

  • Корпус 1А - кладка фасадов.
  • Корпус 1А - подведение коммуниккаций.
  • Начало фасадных работ на внутренней части корпусов 1А и 1Б.
  • Корпус 2А - фасадные работы.
2015

Декабрь

Ноябрь

Октябрь

Сентябрь

Август
