Ход строительства ЖК "Инновация"
- Описание
- Ход строительства
- Инфраструктура
- Плюсы и минусы
- Тайный покупатель
2019
Август

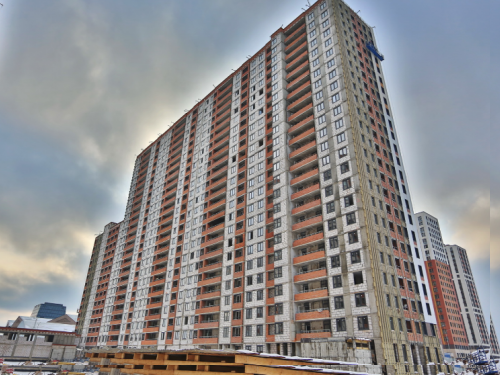

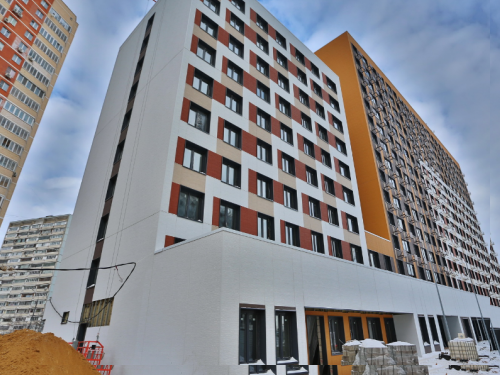

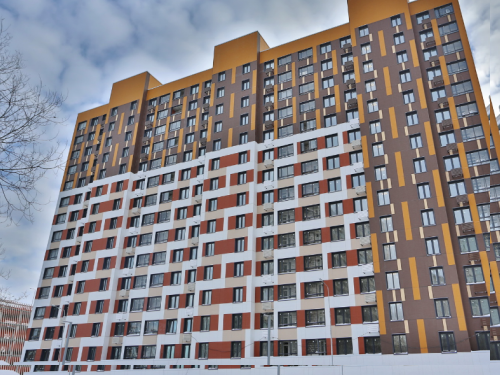

- 1 корпус
- Закончены работы по разработке котлована паркинга, устройству фундаментной плиты, устройству фундаментной плиты фитнес-центра, стен техподполья, стен и перекрытий 1, 2, 3, 4 и 5 этажей. Идут работы по устройству фундаментной плиты паркинга – 30%, гидроизоляции стен цокольного этажа – 85%. Выполняются работы по устройству стен (65%) и перекрытия (65%) 13 этажа, стен (65%) и перекрытия (65%) 14 этажа.
- 2 корпус
- Завершены работы по устройству котлована, фундаментной плиты, подбетонки, гидроизоляции фундаментной плиты, защитной стяжки. Также завершены работы по устройству стен техподполья и перекрытия, стен и перекрытий цокольного этажа. Идут работы по устройству плит перекрытия 1, 2, 3, 4, 5, 6, 7 и 8, 9, 10, 11, 12 этажей – 90 и 85% соответственно, а устройство плит перекрытия с 12 по 18 этаж выполнено на 75%. Устройство стен с 1 по 8 этаж завершено на 100%, 9, 10, 11, 12, 13 этажей – на 85%, с 14 по 19 этаж – на 75%
Май

- 1 корпус
- Работы по утеплению стен цокольного этажа – 85%, устройству стен (65%) и перекрытия (65%) 13 этажа, стен (65%) и перекрытия (65%) 14 этажа.
- 2 корпус
- Устройство плит перекрытия 1, 2, 3 и 4, 5, 6, 7, 8, 9, 10 этажей – 90 и 85% соответственно
- Устройство плит перекрытия 11, 12, 13 этажей выполнено на 75%
- Устройство 14, 15, 16 этажей – на 35%.
- Устройство стен 1, 2, 3, 4 этажей завершено на 90%, 5, 6, 7, 8, 9, 10 этажей – на 85%, 11, 12, 13, 14, 15 этажей – на 75%, а устройство стен 16 этажа выполнено на 30%.
- 3 корпус
- Устройство котлована выполнено на 90%
- Бетонная подготовка выполнена на 70%
- Устройство фундаментной плиты – на 50%.
Апрель

- 1 корпус
- Работы по гидроизоляции стен цокольного этажа – 65%.
- Работы по утеплению стен цокольного этажа – 65%, устройству стен (65%) и перекрытия (65%) 13 этажа, стен (65%) и перекрытия (65%) 14 этажа.
- 2 корпус
- Завершены работы по устройству котлована, фундаментной плиты, подбетонки, гидроизоляции фундаментной плиты, защитной стяжки.
- Завершены работы по устройству стен техподполья и перекрытия
- Устройство плиты перекрытия 1 этажа – 85%
- Устройство стен (85%) 2 и 3 этажа
- Устройство плиты и перекрытия 5-7 этажей (70%)
- Устройство стен (50%) и плиты перекрытия (50%) 8 этажа
- Устройство стен (30%) и плиты перекрытия (30%) 9 этажа
- Устройство стен (5%) и плиты перекрытия (30%) 10 этажа
- Устройство стен (30%) и плиты перекрытия (30%) 11 этажа.
Март

- 1 корпус
- Работы по гидроизоляции стен цокольного этажа – 65%.
- Работы по утеплению стен цокольного этажа – 60%, устройству стен (65%) и перекрытия (50%) 13 этажа, стен (40%) и перекрытия (40%) 14 этажа.
- 2 корпус
- Завершены работы по устройству котлована, фундаментной плиты, подбетонки, гидроизоляции фундаментной плиты, защитной стяжки.
- Завершены работы по устройству стен техподполья и перекрытия.
- Плиты перекрытия 1 этажа – 85%.
- Устройство стен (75%) 2 этажа.
- Устройство плиты перекрытия 5 этажа (70%).
- Устройство стен (60%) и плиты перекрытия (30%) 6 этажа.
- Устройство стен (30%) и плиты перекрытия (30%) 7 этажа.
- Устройство стен (30%) и плиты перекрытия (30%) 8 этажа.
- Устройство стен (30%) и плиты перекрытия (15%) 9 этажа.
- Устройство стен (5%) 10 этажа.
Февраль

- 1 корпус
- Выполняются работы по утеплению стен цокольного этажа – 10%, устройству стен (65%) и перекрытия (65%) 9 этажа, стен (45%) и перекрытия (40%) 10 этажа, стен (40%) и перекрытия (40%) 11 этажа, стен (40%) и перекрытия (40%) 12 этажа, стен (40%) и перекрытия (40%) 13 этажа, стен (40%) и перекрытия (40%) 14 этажа.
- 2 корпус

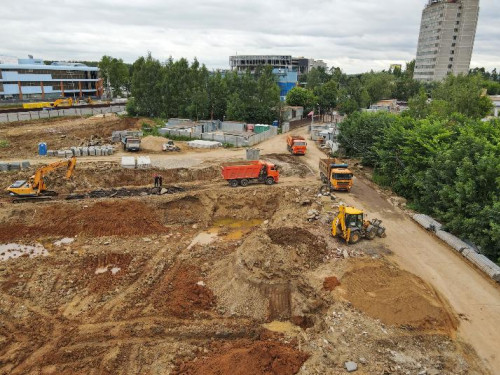

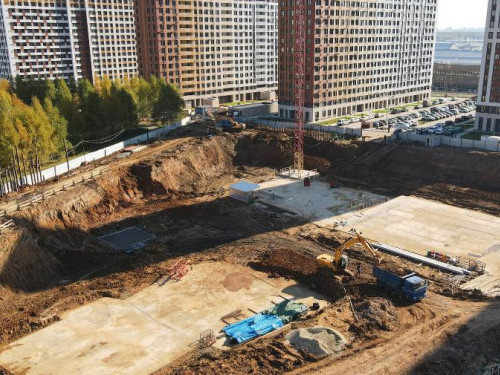

- Идут работы по устройству котлована (85%), фундаментной плиты (85%), подбетонки (85%), гидроизоляции фундаментной плиты (85%), защитной стяжки (85%).

a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.80 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
