Ход строительства ЖК "Пехра"

Показать
  • Все
  • 1 корпус
  • 3 корпус
  • 4 корпус
  • 5 корпус
  • 5.1 корпус
  • 6 корпус
2019

Август

  • 6 корпус
  • Выполняются работы по монтажу фасадных систем (60%) и оконного заполнения (65%). Выполнена обратная засыпка пазух котлована при устройстве дренажа (100%). Производятся работы по каменной кладке первого этажа из пеноблоков с 1-го этажа по 17-ый этажи (50%), производится подъем материалов на верхние этажи и подвал.
  • 5.1 корпус
  • Производятся работы по монтажу фасадной системы (85%) и оконного заполнения (90%). Производятся работы по монтажу кровли и парапетов. Приступили к работам по монтажу внутренних инженерных систем – электромонтаж, монтаж вентиляции и систем водоснабжения и отопления.
  • 5 корпус

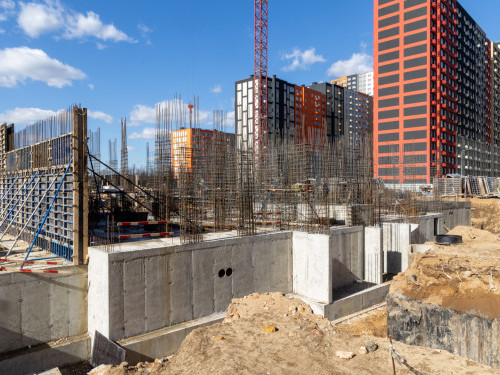

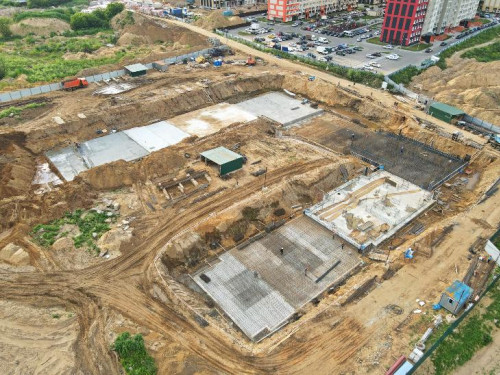

  • Выполнены работы по разработке котлована (100%), выполнены работы по устройству подбетонного основания фундаментной плиты (100%), устройству ковра оклеечной гидроизоляции основания фундаментной плиты (100%); выполнены работы по заливке фундаментной плиты (100%). Монолитный каркас здания выполнен до 6 этажа на С5, С6, С7, до 5 этажа на С1, С2, С3, С4. Выполнен монтаж дренажной системы корпуса (100%), произведена обратная засыпка пазух котлована. Начаты работы по завозке отделочных материалов для отделки техпомещений подвала (ИТП, электрощитовые, ВНС). Постоянно поддерживается режим соблюдения норм и правил охраны труда и безопасности производства работ.

Май

  • 6 корпус
  • Работы по устройству вертикальных и горизонтальных конструкций 17 этажа секций С1 и С2, 22-го этажа секции С3
  • Работы по монтажу фасадных систем (10%) и оконного заполнения (10%).
  • 5.1 корпус
  • Работы по возведению вертикальных и горизонтальных конструкций 17-го и 18-го этажа (60%)
  • Работы по устройству кладки наружных и межквартирных стен из пеноблоков (с 1-го этажа по 10-й этажи), стен входов из кирпича
  • Работы по монтажу фасадной системы (20%) и оконного заполнения (20%).
  • 5 корпус
  • Работы по заливке вертикальных конструкций стен цокольной части здания (80%), по заливке перекрытия цокольного этажа (60%)
  • Работы по заливке вертикальных конструкций первого этажа (20%)
  • Монтаж опалубки под заливку плиты перекрытия первого этажа (С3)

Апрель

  • 6 корпус

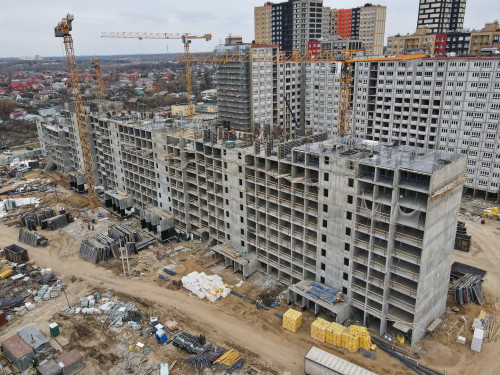

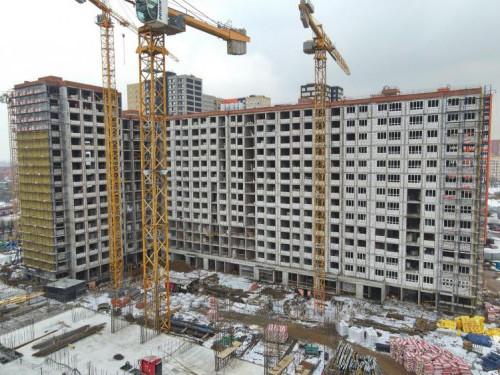

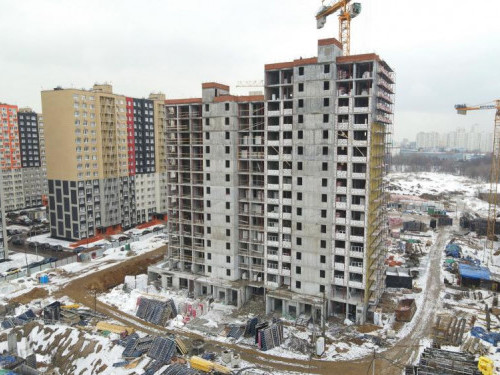

  • Выполнены работы по монтажу вертикальных конструкций цокольного, 1-11 эатжей (100%), двенадцатого (50%) , тринадцатого и четырнадцатого (50%) этажей.
  • 5.1 корпус
  • Выполнены работы по разработке котлована (100%) и устройству подбетонки (100%)
  • Выполнена заливка фундаментной плиты, гидроизоляция фундаментов, выполнена заливка конструкций цокольного, 1-11 этажей (100%)
  • Продолжаются работы по возведению вертикальных и горизонтальных конструкций 12-го и 13-го этажей (50%)
  • Выполнен пристеночный дренаж (100%), выполнена теплоизоляция и гидроизоляция цоколя (100%)
  • 5 корпус

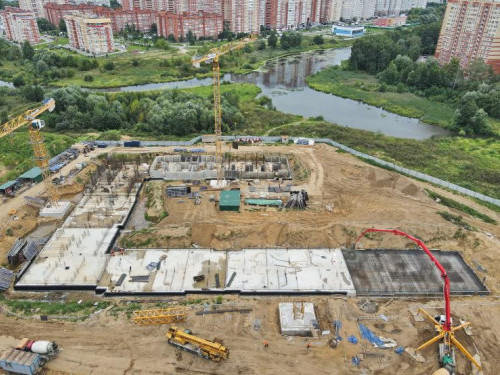

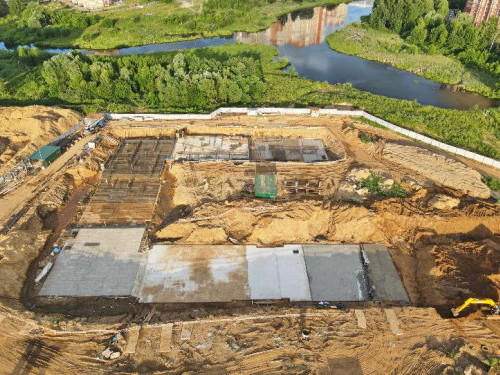

  • Выполнены работы по разработке котлована (100%)
  • Выполнены работы по устройству подбетонного основания фундаментой плиты (100%), устройству ковра оклеечной гидроизоляции основания фундаментной плиты (100%)
  • Выполнены работы по заливке фундаментной плиты (100%).
  • Производятся работы по заливке вертикальных конструкций стен цокольной части здания, перекрытия цокольного этажа, вертикальных конструкций первого этажа (20%).
  • Выполнен монтаж дренажной системы корпуса (50%), производится обратная засыпка пазух котлована.

Март

  • 6 корпус
  • Работы по планировке территории (100%) и устройству временных дорог (100%)
  • Работы по устройству котлована (100%)
  • Заливка бетонной подготовки для устройства гидроизоляции фундаментов (100%)
  • Заливка фундаментной плиты (выполнено 100%)
  • Устройство инъекторов системы укрепления фундаментов (100%)
  • Работы по укреплению оснований инъецированием цементной смеси (95%)
  • Работы по монтажу вертикальных конструкций цокольного, 1-11 этажа - 100%, 12-13 этажа - 50%
  • Работы по каменной кладке первого этажа из пеноблоков
  • 5.1 корпус
  • Работы по разработке котлована (100%) и устройству подбетонки (100%) Заливка фундаментной плиты (100%)
  • Гидроизоляция фундаментов (100%)
  • Заливка конструкций цокольного этажа, 1-10 этажей - 100%
  • Возведение вертикальных и горизонтальных конструкций 11-го этажа (60%)
  • Пристеночный дренаж (100%), теплоизоляция и гидроизоляция цоколя (100%) Работы по устройству кладки наружных и межквартирных стен из пеноблоков
  • 5 корпус
  • Работы по разработке котлована (100%)
  • Работы по устройству подбетонного основания фундаментой плиты (100%) Устройство ковра оклеечной гидроизоляции основания фундаментной плиты (100%)
  • Работы по заливке фундаментной плиты (85%)
  • Работы по заливке вертикальных конструкций стен цокольной части здания (20%), по заливке перекрытия цокольного этажа (5%).
  • Разработка грунта на С7 (80%), устройство подбетонного основания (100%), гидроизоляция (100%), устройство армокаркаса фундаментоной плиты секции С1 (50%).

Февраль

  • 6 корпус
  • Производятся работы по каменной кладке первого этажа из пеноблоков (5%), производится подъем материалов на этажи и подвал.
  • 5.1 корпус
  • Выполняются работы по устройству кладки наружных и межквартирных стен из пеноблоков (1-ый и 2-ой этажи), стен входов из кирпича (1-ый этаж), выполняются работы по монтажу фахверков (с 1-го по 6-ой этажи).

Январь

2018

Ноябрь

Октябрь

  • 6 корпус

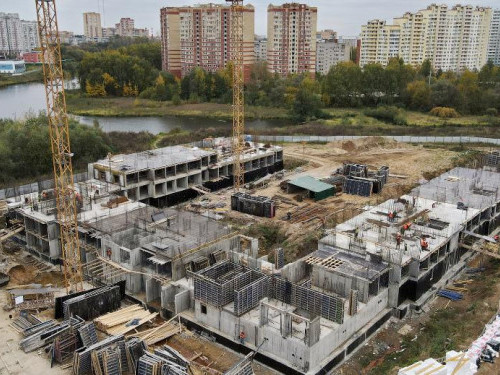

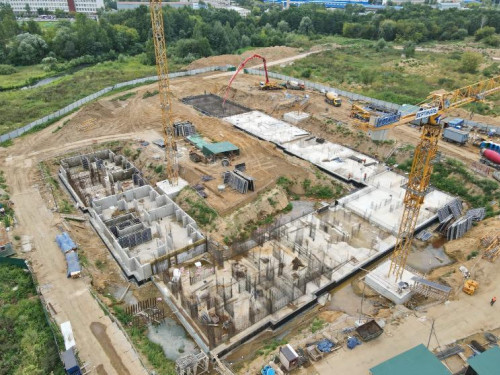

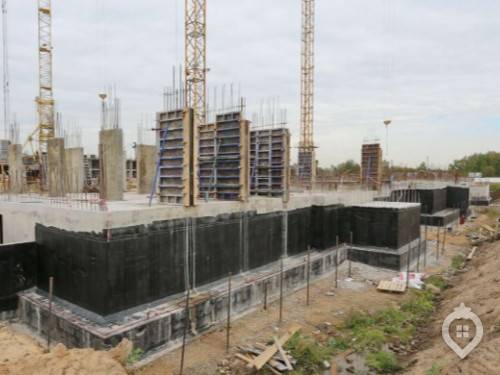

  • Корпус 5.1 - выполнены работы по разработке котлована (100%) и устройству подбетонки (100%), гидроизоляции фундаментов выполнены (100%).
  • Корпус 5 - выполняются работы по планировке территории и устройство временных дорог, работы по выносу сетей ЛЭП из пятна застройки выполнены (100%),выполняются работы по подготовке к отрыву котлована.
  • Корпус 6 - выполнены работы по планировке территории (100%) и устройству временных дорог (100%), выполнены работы по устройству котлована (100%).

Сентябрь

Июль

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.70 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Мы узнаем в 15 банках на каких условиях вам готовы выдать ипотеку и поможем получить одобрение. Это бесплатно, быстро, никуда ходить не надо.
