Ход строительства ЖК "Малина"

Нахабино Экопарк
Показать
  • Все
  • 5.1 корпус
  • 5.2 корпус
  • 5.3 корпус
  • 5.5 корпус
  • 5.6 корпус
  • 5.7 корпус
  • 6.1 корпус
  • 6.2 корпус
  • 6.3 корпус
  • 6.4 корпус
2019

Май

  • 6.1 корпус

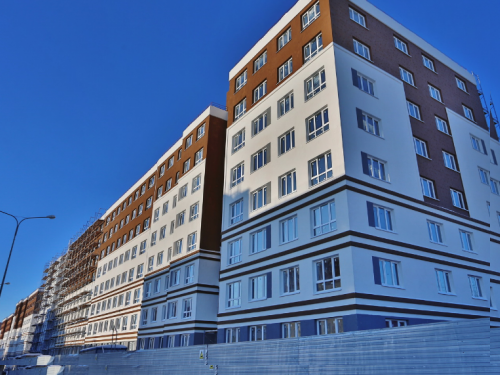

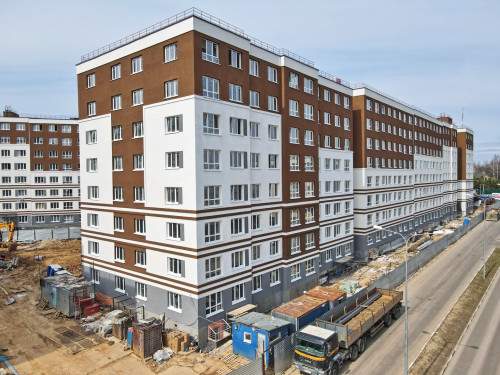

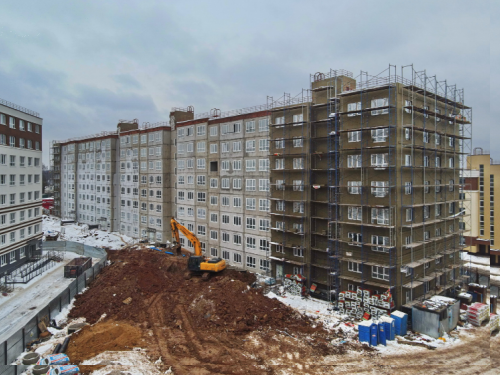

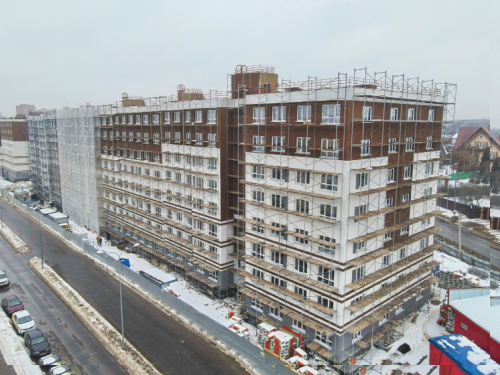

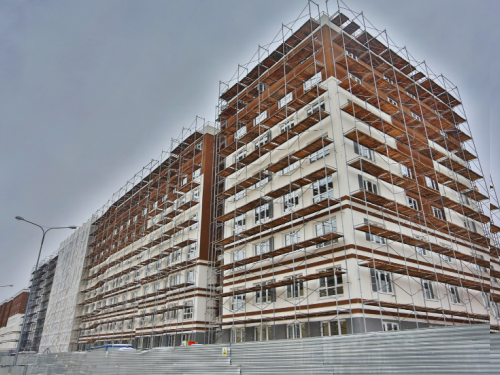

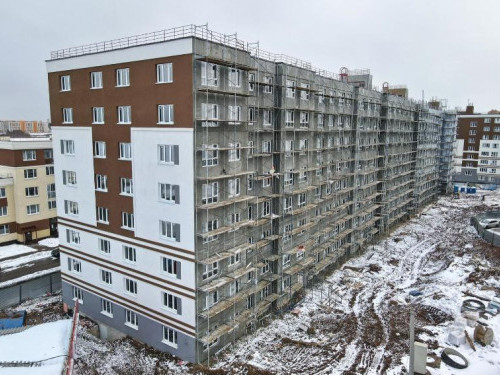

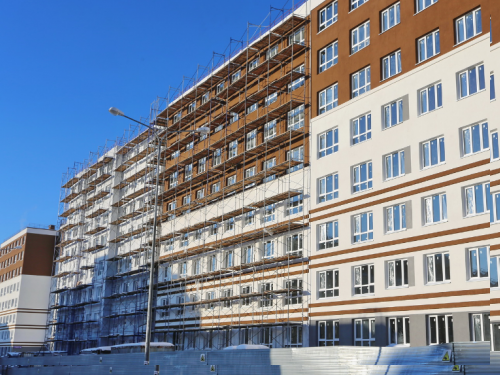

  • Работы по отрывке котлована – 40%, фундаментная плита – 25%
  • Начат монтаж цокольной части, монтаж 1-8 этажей.
  • 5.7 корпус
  • Завершен монтаж 1-8 этажей- 100%, отделочные работы и монтаж внутренних сетей выполнены на 10%
  • Начато благоустройство дворовой территории и монтаж наружных сетей.

Апрель

  • 5.5 корпус
  • Отделочные работы 99%
  • Внутренние сети – 99%
  • Наружные сети 100%
  • Благоустройство дворовой территории 99%.
  • 5.1 корпус
  • Отделочные работы 99%
  • Внутренние сети – 99%, наружные сети 100%
  • Благоустройство дворовой территории 99%.
  • 5.6 корпус
  • Фасадные работы выполнены на 100%.
  • Монтаж фундаментной плиты 100%
  • Стены цокольного этажа 100%
  • Монтаж 1-8 этажей - 85%.
  • 5.3 корпус
  • Отделочные работы 99%
  • Внутренние сети – 99%
  • Наружные сети 100%
  • Благоустройство дворовой территории 99%.
  • 6.4 корпус
  • 5.2 корпус
  • Отделочные работы 99%
  • Внутренние сети – 99%, наружные сети 100%
  • Благоустройство дворовой территории 99%.

Февраль

  • 5.5 корпус
  • Отделочные работы 95%, внутренние сети – 90%, наружные сети 99%, благоустройство дворовой территории 99%.
  • 5.1 корпус
  • Отделочные работы 95%, внутренние сети – 90%, наружные сети 99%, благоустройство дворовой территории 99%.
  • 5.3 корпус
  • Отделочные работы 95%, внутренние сети – 90%, наружные сети 99%, благоустройство дворовой территории 99%.
  • 5.7 корпус
  • Монтаж фундаментной плиты 100%, стены цокольного этажа 80%.
  • Монтаж 1-8 этажей- 18%.
  • 5.2 корпус
  • Фасадные работы выполнены на 100%.
  • 6.2 корпус
  • Фасадные работы выполнены на 100%.
2017

Июнь

  • 5.5 корпус
  • Корпус 1.3 - продолжается откачка воды из подвала, устройство входных групп и демонтаж французских балконов.
  • Корпус 1.4 - продолжается устройство оклеечной изоляции цокольных стен выше уровня земли, а также устройство теплоизоляции стен и входных групп.
  • Корпус 2.3 - продолжается гидроизоляция цокольной части здания.
  • Корпус 2.4 - устройство кирпичной кладки парапета и шахт на кровле.
  • Корпус 2.5 - устройство оклеечной гидроизоляции цоколя.
  • Корпус 2.6 - устройство теплоизоляции стен галереи на уровне 2–3 этажа, а также устройство стен из газосиликатного блока.
  • Корпус 3.4 - монолитные работы по лестничным узлам и машинным помещениям.
  • Корпус 5.6 - монолитные работы на уровне 1 этажа (выполнено 50%).

Май

  • 5.5 корпус
  • Корпус 1.3: приступили к монтажу строительных лесов (выполнено 30%).
  • Корпус 1.4: демонтаж французских балконов (выполнено 80%).
  • Корпус 2.3: приступили к устройству теплоизоляции стен (выполнено 30%).
  • Корпус 2.5: приступили к трассировке из кирпича в квартирах (выполнено 20%).
  • Корпус 2.6: устройство теплоизоляции стен со 2 по 3-й этажи (выполнено 80%), устройство кирпичной кладки парапета и шахт на кровле (выполнено 70%).

Апрель

Февраль

2016

Сентябрь

Август

a

a за м²

Комплекс Малина
Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Показать ещё
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах
