Ход строительства ЖК "Ярославский"

Показать
  • Все
  • 13 корпус
  • 21 корпус
  • 27 корпус
  • 28 корус
  • 31 корпус
  • 37.1 корпус
  • 37.2 корпус
  • 39.1 корпус
  • 40.1 корпус
  • 40.2 корпус
  • 41.1 корпус
  • 41.2 корпус
  • 42.1 корпус
  • 43 корпус
  • 44 корпус
  • 45 корпус
  • 49.1 корпус
  • 49.2 корпус

Октябрь, 2020

  • 39.1 корпус
  • Монтаж инженерных систем и лифтового оборудования.
  • 37.1 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Отделочные работы подземного этажа и тех. помещений.
  • Благоустройство.
  • 40.2 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Отделочные работы подземного этажа и тех. помещений.
  • Благоустройство.
  • 37.2 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Отделочные работы подземного этажа и тех. помещений.
  • Благоустройство.
  • 49.2 корпус
  • Монтаж инженерных систем и лифтового оборудования.

Сентябрь, 2020

  • 40.1 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Отделочные работы подземного этажа и тех. помещений.
  • Благоустройство.
  • 37.1 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Благоустройство.
  • 40.2 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Отделочные работы подземного этажа и тех. помещений.
  • Благоустройство.
  • 37.2 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Благоустройство.
  • 49.1 корпус
  • Монтаж инженерных систем и лифтового оборудования.
  • 49.2 корпус
  • Монтаж инженерных систем и лифтового оборудования.

Август, 2020

  • 40.1 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Отделочные работы подземного этажа и тех. помещений.
  • Благоустройство.
  • 37.1 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Отделочные работы подземного этажа и тех. помещений.
  • Благоустройство.
  • 40.2 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Отделочные работы подземного этажа и тех. помещений.
  • Благоустройство.
  • 37.2 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Отделочные работы подземного этажа и тех. помещений.
  • Благоустройство.
  • 49.1 корпус
  • Монтаж инженерных систем и лифтового оборудования.
  • 49.2 корпус
  • Монтаж инженерных систем и лифтового оборудования.

Июль, 2020

  • 37.1 корпус
  • Завершение строительства.
  • 40.2 корпус
  • Завершение строительства.
  • 37.2 корпус
  • Завершение строительства.
  • 49.1 корпус
  • Монтаж инженерных систем и лифтового оборудования.
  • 49.2 корпус
  • Монтаж инженерных систем и лифтового оборудования.

Июнь, 2020

  • 40.1 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Благоустройство.
  • 37.1 корпус
  • Монтаж инженерных систем и лифтового оборудования.
  • 40.2 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • Благоустройство.
  • 37.2 корпус
  • Монтаж инженерных систем и лифтового оборудования.
  • 49.1 корпус
  • Монтаж 3 этажа.
  • 49.2 корпус
  • Монтаж 5 этажа.

Май, 2020

  • 40.1 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • 37.1 корпус
  • Монтаж инженерных систем и лифтового оборудования.
  • 40.2 корпус
  • Отделочные работы МОП.
  • Монтаж инженерных систем и лифтового оборудования.
  • Отделочные работы квартир.
  • 37.2 корпус
  • Монтаж инженерных систем и лифтового оборудования.
  • 49.1 корпус
  • Монтаж 1 этажа.
  • 49.2 корпус
  • Монтаж 3 этажа.

Апрель, 2020

  • 40.1 корпус
  • Завершение строительства.
  • 37.1 корпус
  • Завершение строительства.
  • 40.2 корпус
  • Завершение строительства.
  • 37.2 корпус
  • Завершение строительства.
  • 49.1 корпус
  • Монтаж 1 этажа.
  • 49.2 корпус
  • Монтаж 3 этажа.

Март, 2020

  • 40.1 корпус
  • Завершение строительства.
  • 37.1 корпус
  • Завершение строительства.
  • 40.2 корпус
  • Завершение строительства.
  • 37.2 корпус
  • Завершение строительства.
  • 49.1 корпус
  • Монтаж 1 этажа.
  • 49.2 корпус
  • Монтаж 1 этажа.

Февраль, 2020

  • 40.1 корпус
  • Завершение строительства.
  • 37.1 корпус
  • Монтаж тех.этажа.
  • 40.2 корпус
  • Завершение строительства.
  • 37.2 корпус
  • Монтаж тех.этажа.
  • 49.1 корпус
  • Начало строительства.
  • 49.2 корпус
  • Монтаж 1 этажа.

Январь, 2020

  • 40.1 корпус
  • Завершение строительства.
  • 37.1 корпус
  • Монтаж 17 этажа.
  • 40.2 корпус
  • Завершение строительства.
  • 37.2 корпус
  • Монтаж тех.этажа.
  • 49.1 корпус
  • Начало строительства.
  • 49.2 корпус
  • Начало строительства.
2019

Декабрь

  • 41.1 корпус
  • Завершение строительства.
  • 40.1 корпус
  • Завершение строительства.
  • 37.1 корпус
  • Монтаж 10 этажа.
  • 41.2 корпус
  • Завершение строительства.
  • 40.2 корпус
  • Завершение строительства.
  • 37.2 корпус
  • Монтаж тех.этажа.
  • 49.1 корпус
  • Начало строительства.
  • 49.2 корпус
  • Начало строительства.

Октябрь

  • 41.1 корпус
  • Завершение строительства.
  • 40.1 корпус
  • Монтаж тех.этаж.а
  • 37.1 корпус
  • Монтаж 5 этажа.
  • 41.2 корпус
  • Завершение строительства.
  • 40.2 корпус
  • Монтаж 14 этажа.
  • 37.2 корпус
  • Монтаж 18 этажа.
  • 49.1 корпус
  • Начало строительства.
  • 49.2 корпус
  • Начало строительства.

Сентябрь

  • 41.1 корпус
  • Завершение строительства.
  • 40.1 корпус
  • Монтаж тех.этажа.
  • 37.1 корпус
  • Монтаж 1 этажа.
  • 41.2 корпус
  • Завершение строительства.
  • 40.2 корпус
  • Монтаж 14 этажа.
  • 37.2 корпус
  • Монтаж 9 этажа.

Август

  • 41.1 корпус
  • Завершение строительства.
  • 40.1 корпус
  • Монтаж тех.этажа.
  • 37.1 корпус
  • Монтаж 1 этажа.
  • 41.2 корпус
  • Завершение строительства.
  • 40.2 корпус
  • Монтаж 11 этажа.
  • 37.2 корпус
  • Монтаж 7 этажа.

Июль

  • 43 корпус
  • Завершение строительства.
  • 41.1 корпус
  • Монтаж тех.этажа.
  • 40.1 корпус
  • Монтаж 18 этажа.
  • 37.1 корпус
  • Монтаж 1 этажа.
  • 45 корпус
  • Завершение строительства.
  • 41.2 корпус
  • Монтаж тех.этажа.
  • 40.2 корпус
  • Монтаж 5 этажа.
  • 37.2 корпус
  • Монтаж 3 этажа.

Июнь

  • 43 корпус
  • Завершение строительства.
  • 41.1 корпус
  • Монтаж тех.этажа.
  • 40.1 корпус
  • Монтаж 5 этажа.
  • 37.1 корпус
  • Начало строительства.
  • 44 корпус
  • Завершение строительства.
  • 45 корпус
  • Завершение строительства.
  • 41.2 корпус
  • Монтаж тех.этажа.
  • 40.2 корпус
  • Монтаж 1 этажа.

Май

  • 43 корпус
  • Завершение строительства.
  • 41.1 корпус
  • Монтаж тех.этажа.
  • 40.1 корпус
  • Монтаж 5 этажа.
  • 37.1 корпус
  • Монтаж 0 этажа.
  • 44 корпус
  • Завершение строительства.
  • 45 корпус
  • Завершение строительства.
  • 41.2 корпус
  • Монтаж тех.этажа.
  • 40.2 корпус
  • Монтаж 1 этажа.
  • 37.2 корпус
  • Монтаж 0 этажа.

Апрель

  • 43 корпус
  • Завершение строительства.
  • 41.1 корпус
  • Монтаж тех.этажа.
  • 40.1 корпус
  • Монтаж 2 этажа.
  • 37.1 корпус
  • Начало строительства.
  • 44 корпус
  • Завершение строительства.
  • 45 корпус
  • Завершение строительства.
  • 41.2 корпус
  • Монтаж тех.этажа.
  • 40.2 корпус
  • Монтаж 1 этажа.
  • 37.2 корпус
  • Начало строительства.

Март

  • 43 корпус
  • Завершение строительства.
  • 41.1 корпус
  • Монтаж тех.этажа.
  • 40.1 корпус
  • Монтаж 2 этажа.
  • 37.1 корпус
  • Начало строительства.
  • 44 корпус
  • Завершение строительства.
  • 45 корпус
  • Завершение строительства.
  • 41.2 корпус
  • Монтаж 20 этажа.
  • 40.2 корпус
  • Монтаж 2 этажа.
  • 37.2 корпус
  • Начало строительства.

Февраль

  • 43 корпус
  • Завершение строительства.
  • 41.1 корпус
  • Монтаж 23 этажа.
  • 40.1 корпус
  • Монтаж 1 этажа.
  • 37.1 корпус
  • Начало строительства.
  • 44 корпус
  • Завершение строительства.
  • 45 корпус
  • Завершение строительства.
  • 41.2 корпус
  • Монтаж 14 этажа.
  • 40.2 корпус
  • Монтаж 1 этажа.
  • 37.2 корпус
  • Начало строительства.

Январь

  • 42.1 корпус
  • Корпус 42.1 - ведутся внутренние работы.
  • Корпус 42.2 - ведутся внутренние работы.
  • 43 корпус
  • Корпус 43,44 - ведутся внутренние работы, идёт возведение стен, остекление и отделка фасада.
  • Корпус 45 - ведутся внутренние работы, идёт остекление и отделка фасада.
  • 41.1 корпус
  • Корпус 41.1 - монтаж 17 этажа.
  • Корпус 41.2 - монтаж 9 этажа.
  • 40.1 корпус
  • Корпус 40.1 - ведутся монолитные работы по фундаменту и 1-му этажу.
  • Корпус 40.2 - ведутся монолитные работы по фундаменту и 1-му этажу.
  • 37.1 корпус
  • Корпус 37.1 - идёт подготовка и разработка котлована.
  • Корпус 37.2 - идёт подготовка и разработка котлована.
2018

Декабрь

  • 42.1 корпус
  • Корпус 42.1 - завершение строительства.
  • Корпус 42.2 - завершение строительства.
  • 43 корпус
  • Корпус 43 - завершение строительства.
  • Корпус 44 - завершение строительства.
  • Корпус 45 - завершение строительства.
  • 41.1 корпус
  • Корпус 41.1 - монтаж 14 этажа.
  • Корпус 41.2 - монтаж 5 этажа.
  • 40.1 корпус
  • Корпус 40.1 - начало строительства.
  • Корпус 40.2 - начало строительства.

Ноябрь

  • 42.1 корпус
  • Корпус 42.1 - завершение строительства.
  • Корпус 42.2 - завершение строительства.
  • Корпус 42.1 - завершение строительства.
  • Корпус 42.2 - завершение строительства.
  • 43 корпус
  • Корпус 43 - монтаж 17 этажа.
  • Корпус 44 - монтаж 22 этажа.
  • Корпус 45 - монтаж тех. этажа.
  • Корпус 43 - монтаж 17 этажа.
  • Корпус 44 - монтаж 22 этажа.
  • Корпус 45 - монтаж тех. этажа.
  • 41.1 корпус
  • Корпус 41.1 - монтаж 10 этажа.
  • Корпус 41.2 - монтаж 2 этажа.
  • Корпус 41.1 - монтаж 13 этажа.
  • Корпус 41.2 - монтаж 3 этажа.
  • 40.1 корпус
  • Корпус 40.1 - начало строительства.
  • Корпус 40.2 - начало строительства.
  • Корпус 40.1 - начало строительства.
  • Корпус 40.2 - начало строительства.

Октябрь

  • 42.1 корпус
  • Корпус 42.1 - завершение строительства.
  • Корпус 42.2 - завершение строительства.
  • 43 корпус
  • Корпус 43 - монтаж 17 этажа.
  • Корпус 44 - монтаж 22 этажа.
  • Корпус 45 - монтаж 21 этажа.
  • 41.1 корпус
  • Корпус 41.1 - монтаж 2 этажа.
  • Корпус 41.2 - монтаж 1 этажа.
  • 40.1 корпус
  • Корпус 40.1 - начало строительства.
  • Корпус 40.2 - начало строительства.

Сентябрь

  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - завершение строительства.
  • 42.1 корпус
  • Корпус 42.1 - завершение строительства.
  • Корпус 42.2 - завершение строительства.
  • 43 корпус
  • Корпус 43 - монтаж 18 этажа.
  • Корпус 44 - монтаж 20 этажа.
  • Корпус 45 - монтаж 14 этажа.

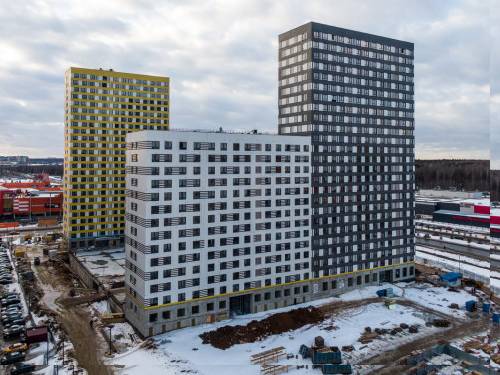

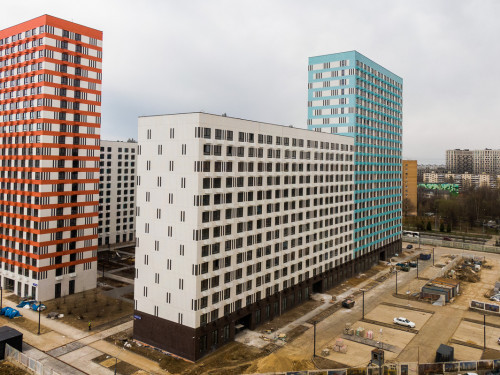

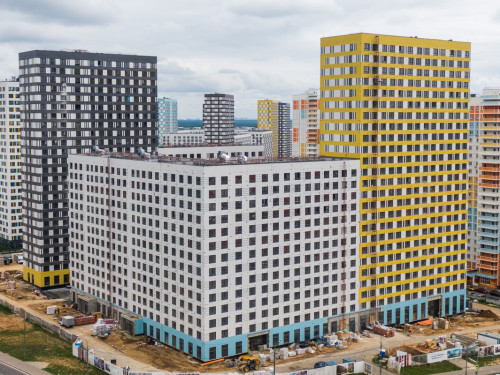

  • 41.1 корпус
  • Корпус 41.1 - монтаж 2 этажа.
  • Корпус 41.2 - монтаж 1 этажа.
  • 40.1 корпус
  • Корпус 40.1 - начало строительства.
  • Корпус 40.2 - начало строительства.

Август

  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - завершение строительства.
  • 42.1 корпус
  • Корпус 42.1 - завершение строительства.
  • Корпус 42.2 - завершение строительства
  • 43 корпус
  • Корпус 43 - монтаж 18 этажа.
  • Корпус 44 - монтаж 20 этажа.
  • Корпус 45 - монтаж 14 этажа.
  • 41.1 корпус
  • Корпус 41.1 - монтаж 2 этажа.
  • Корпус 41.2 - начало строительство.
  • 40.1 корпус
  • Корпус 40.1 - начало строительства.
  • Корпус 40.2 - начало строительства.

Июль

  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - завершение строительства.
  • 42.1 корпус
  • Корпус 42.1 - завершение строительства.
  • Корпус 42.2 - завершение строительства
  • 43 корпус
  • Корпус 43 - монтаж 14 этажа.
  • Корпус 44 - монтаж 14 этажа.
  • Корпус 45 - монтаж 5 этажа.
  • 41.1 корпус
  • Корпус 41.1 - начало строительства.
  • Корпус 41.2 - начало строительство.
  • 40.1 корпус
  • Корпус 40.1 - начало строительства.
  • Корпус 40.2 - начало строительства.

Июнь

  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - завершение строительства.
  • 42.1 корпус
  • Корпус 42.1 - завершение строительства.
  • Корпус 42.2 - завершение строительства
  • 43 корпус
  • Корпус 43 - монтаж 11 этажа.
  • Корпус 44 - монтаж 10 этажа.
  • Корпус 45 - начало строительства.
  • 41.1 корпус
  • Корпус 41.1 - начало строительства.
  • Корпус 41.2 - начало строительство.

Май

  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - завершение строительства.
  • 42.1 корпус
  • Корпус 42.1 - завершение строительства.
  • Корпус 42.2 - завершение строительства
  • 43 корпус
  • Корпус 43 - монтаж 7 этажа.
  • Корпус 44 - монтаж 8 этажа.
  • Корпус 45 - начало строительства.
  • 41.1 корпус
  • Корпус 41.1 - начало строительства.
  • Корпус 41.2 - начало строительство.

Апрель

  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - завершение строительства.
  • 42.1 корпус
  • Корпус 42.1 - завершение строительства.
  • Корпус 42.2 - завершение строительства
  • 43 корпус
  • Корпус 43,44 - монтаж 4 этажа.
  • Корпус 45 - начало строительства.
  • 41.1 корпус
  • Корпус 41.1 - начало строительства.
  • Корпус 41.2 - начало строительство.

Март

  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - завершение строительства.
  • Корпус 42.1 - завершение строительства.
  • Корпус 42.2 - завершение строительства.

Февраль

  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - завершение строительства.
  • Корпус 42.1 - монтаж тех. этажа.
  • Корпус 42.2 - завершение строительства.

Январь

  • 21 корпус
  • Корпус 38.1 - завершение строительства.
  • Корпус 38.2 - завершение строительства.
  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - завершение строительства.
  • Корпус 42.1 - монтаж тех. этажа.
  • Корпус 42.2 - завершение строительства.
2017

Декабрь

  • 21 корпус
  • Корпус 38.1 - завершение строительства.
  • Корпус 38.2 - завершение строительства.
  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - завершение строительства.
  • Корпус 42.1 - монтаж 24 этажа.
  • Корпус 42.2 - завершение строительства.

Ноябрь

  • 21 корпус
  • Корпус 38.1 - завершение строительства.
  • Корпус 38.2 - завершение строительства.
  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - завершение строительства.
  • Корпус 42.1 - монтаж 14 этажа.
  • Корпус 42.2 - монтаж тех. этажа.

Октябрь

  • 21 корпус
  • Корпус 38.1 - завершение строительства.
  • Корпус 38.2 - завершение строительства.
  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - монтаж тех.этажа.
  • Корпус 42.1 - монтаж 7 этажа.
  • Корпус 42.2 - монтаж 20 этажа.

Сентябрь

  • 21 корпус
  • Корпус 30 - завершение строительства.
  • Корпус 38.1 - завершение строительства.
  • Корпус 38.2 - завершение строительства.
  • 39.1 корпус
  • Корпус 39.1 - завершение строительства.
  • Корпус 39.2 - монтаж тех.этажа.
  • Корпус 42.1 - монтаж 5 этажа.
  • Корпус 42.2 - монтаж 13 этажа.

Август

  • 27 корпус
  • Корпус 27 - завершение строительства.

Апрель

Февраль

2015

Ноябрь

Октябрь

Сентябрь

Август

Июль

Июнь

Апрель

Март

2014

Декабрь

Ноябрь

Октябрь

Сентябрь

Август

Июль

Июнь

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.90 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Мы узнаем в 15 банках на каких условиях вам готовы выдать ипотеку и поможем получить одобрение. Это бесплатно, быстро, никуда ходить не надо.
