Ход строительства ЖК "Саларьево Парк"

Показать
  • Все
  • 1 очередь
  • 2 очередь
  • 3 очередь
  • 4 очередь
2017

Декабрь

  • 1 очередь
  • Корпус 1,2,3 - завершение строительства.
  • Корпус 4,5,8,9 - завершение строительства.
  • 2 очередь
  • Корпус 7/1 - монтаж 18 этажа.
  • Корпус 7/2 - монтаж тех. этажа.
  • 3 очередь
  • Корпус 13/1 - монтаж 12 этажа.
  • Корпус 13/2 - монтаж 6 этажа.
  • Корпус 13/3 - монтаж 8 этажа.
  • 4 очередь
  • Корпус 14.1,14.2 - начало строительства.

Ноябрь

  • 1 очередь
  • Корпус 1,2,3 - завершение строительства.
  • Корпус 4,5,8 - монтаж тех.этажа.
  • Корпус 9 - монтаж 24 этажа.
  • 2 очередь
  • Корпус 7/1 - монтаж 16 этажа.
  • Корпус 7/2 - монтаж 18 этажа.
  • 3 очередь
  • Корпус 13/1 - монтаж 1 этажа.
  • Корпус 13/2 - монтаж 1 этажа.
  • Корпус 13/3 - монтаж 1 этажа.

Октябрь

  • 1 очередь
  • Корпус 1,2,3 - завершение строительства.
  • Корпус 4,5,8 - монтаж тех.этажа.
  • Корпус 9 - монтаж 24 этажа.
  • 2 очередь
  • Корпус 7/1 - монтаж 15 этажа.
  • Корпус 7/2 - монтаж 16 этажа.
  • 3 очередь
  • Корпус 13/1 - монтаж 1 этажа.
  • Корпус 13/2 - монтаж 1 этажа.
  • Корпус 13/3 - монтаж 1 этажа.

Сентябрь

  • 1 очередь
  • Корпус 1,2,3 - завершение строительства.
  • Корпус 4 - монтаж 21 этажа.
  • Корпус 5 - монтаж 22 этажа.
  • Корпус 8 - монтаж тех.этажа.
  • Корпус 9 - монтаж 24 этажа.
  • 2 очередь
  • Корпус 7/1 - монтаж 11 этажа.
  • Корпус 7/2 - монтаж 13 этажа.
  • 3 очередь
  • Корпус 13/1 - монтаж 1 этажа.
  • Корпус 13/2 - монтаж 0 этажа.
  • Корпус 13/3 - начало строительства.

Август

  • 1 очередь
  • Корпус 1,2,3 - завершение строительства.
  • Корпус 4 - монтаж 21 этажа.
  • Корпус 5 - монтаж 22 этажа.
  • Корпус 8 - монтаж тех.этажа.
  • Корпус 9 - монтаж 24 этажа.
  • 2 очередь
  • Корпус 7.1 - монтаж 2 этажа.
  • Корпус 7.2 - монтаж 8 этажа.
  • 3 очередь
  • Корпус 13.1,13.2,13.3 - начало строительства.

Июль

  • 1 очередь
  • Корпус 1,2,3 - завершение строительства.
  • Корпус 4 - монтаж 21 этажа.
  • Корпус 5 - монтаж 19 этажа.
  • Корпус 7.1 - монтаж 6 этажа.
  • Корпус 7.2 - монтаж 5 этажа.
  • Корпус 8,9 - монтаж 22 этажа.

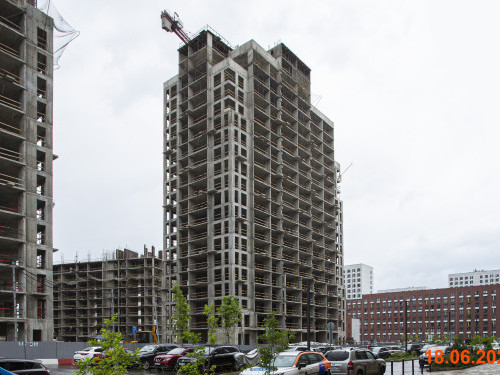

Июнь

  • 1 очередь
  • Корпус 1,2,3 - завершение строительства.
  • Корпус 4 - монтаж 15 этажа.
  • Корпус 5 - монтаж 16 этажа.
  • Корпус 7.1 - монтаж 2 этажа.
  • Корпус 7.2 - монтаж 3 этажа.
  • Корпус 8 - монтаж 19 этажа.
  • Корпус 9 - монтаж 18 этажа.

Май

  • 1 очередь
  • Корпус 1 - завершение строительства.
  • Корпус 2,3 - монтаж технического этажа.
  • Корпус 4,5 - монтаж 8 этажа.
  • Корпус 7.1, 7.2 - начало строительства.
  • Корпус 8,9 - монтаж 13 этажа.

Апрель

  • 1 очередь
  • Корпус 1,2,3 - монтаж технического этажа.
  • Корпус 4 - монтаж 3 этажа.
  • Корпус 5 - монтаж 2 этажа.
  • Корпус 7.1, 7.2 - начало строительства.
  • Корпус 8 - монтаж 7 этажа.
  • Корпус 9 - монтаж 6 этажа.

Февраль

2016
