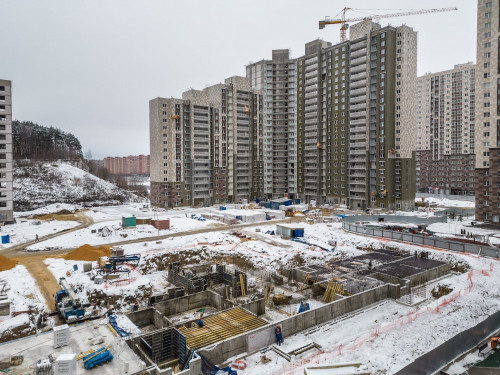

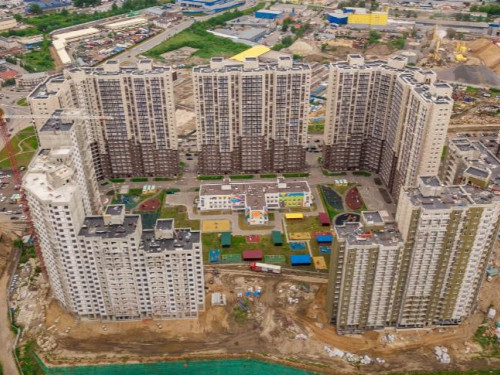

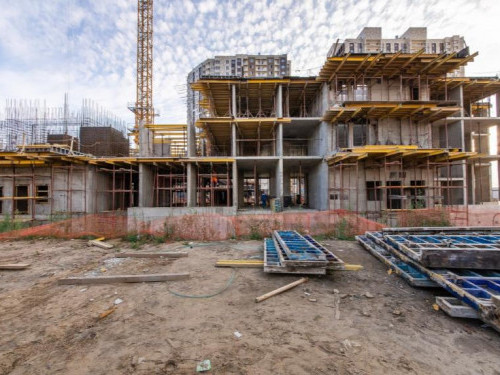

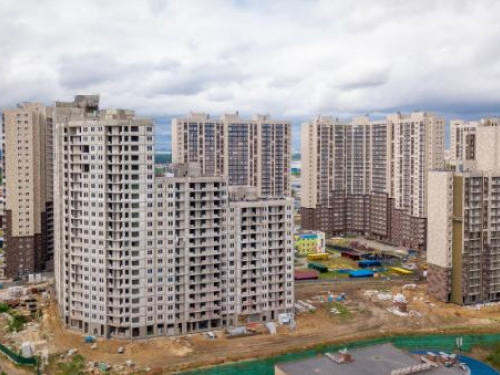

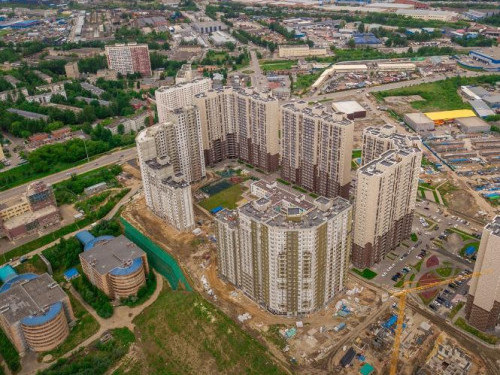

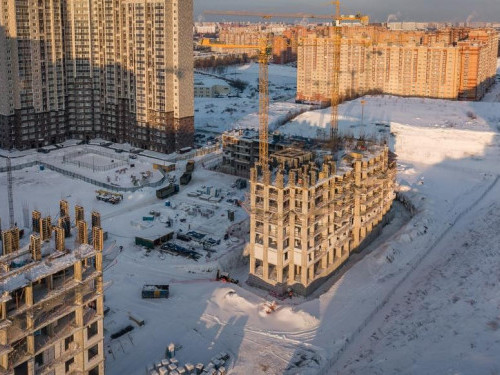

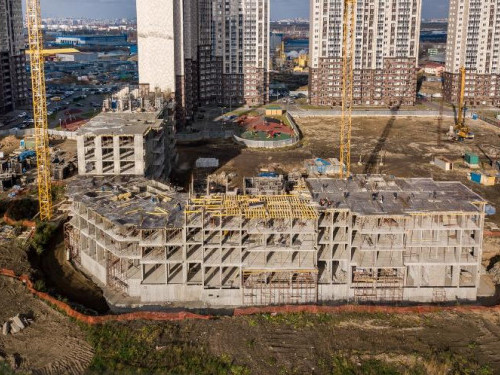

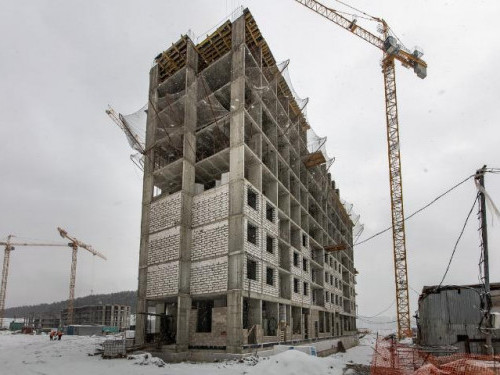

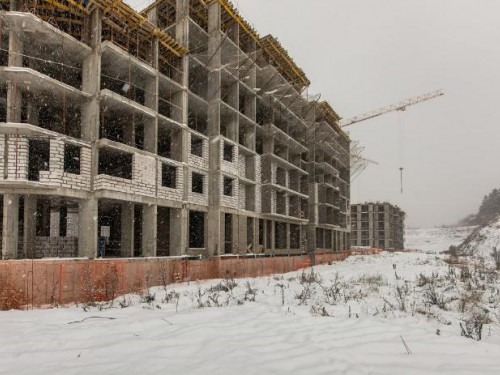

2017

Декабрь

  • Корпус 1- монолитные работы, монтаж опалубки перекрытия 7 этажа, возведение наружных стен на уровне 2 этажа.
  • Корпус 2 - монолитные работы, армирование пилонов на уровне 2 этажа.

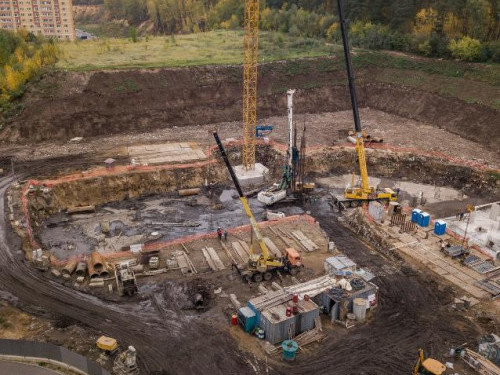

  • Корпус 3 - котлованные работы, забивка фундаментных свай.

Ноябрь

  • Корпус 1- монолитные работы, армирование пилонов на уровне 5 этажа.
  • Корпус 2 - монолитные работы, армирование пилонов цокольного этажа.
  • Корпус 3 - котлованные работы.

Октябрь

  • Корпус №1 - начаты работы по возведению конструкций 5 этажа.
  • Корпус №2 - начаты работы по бетонированию конструкций, в секциях ведется армирование стен подземной части, устройство бетонной подготовки, бетонирование фундаментной плиты.
  • Корпусе №3 - начата прокладка сети хозяйственно-бытовой канализации, завершены работы по опытным площадкам.

Сентябрь

  • Корпус 1 секция 3,4 - монолитные работы на уровне 4-го этажа.
  • Корпус 2 - вязка арматуры фундаментной плиты.
  • Корпус 3 - котлованные работы.

Август

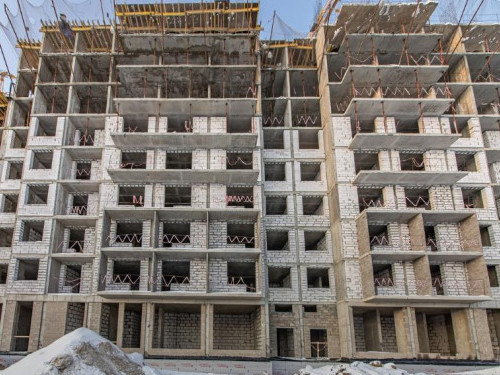

  • Корпус 1 секция 1: монолитные работы на уровне 4-го этажа.
  • Корпус 1 секция 2: монолитные работы на уровне 4-го этажа.
  • Корпус 1 секция 3: монолитные работы на уровне 4-го этажа.
  • Корпус 1 секция 4: монолитные работы на уровне 4-го этажа.
  • Корпус 2: вязка арматуры фундаментной плиты.

Июль

  • Корпус 1 секция 1: монолитные работы на уровне 4-го этажа.
  • Корпус 1 секции 2 и 3: монолитные работы на уровне 4 этажа.
  • Корпус 2: вязка арматуры фундаментной плиты.
  • Корпус 2 секция 1: подготовка к бетонированию фундаментной плиты.

Июнь

  • Корпус 1 секция 1: монолитные работы на уровне 3-го этажа.
  • Корпус 1 секция 2: монолитные работы на уровне 3-го этажа.
  • Корпус 1 секция 3: монолитные работы на уровне 4-го этажа.
  • Корпус 2: вязка арматуры под монолитную плиту.
  • Корпус 3: крепление грунта.

Май

  • Корпус 1 секция 1: монтаж перекрытия 2-го этажа.
  • Корпус 1 секция 2: монтаж перекрытия 2-го этажа.
  • Корпус 1 секции 2 и 3: монолитные работы на уровне 2-3 этажей.
  • Корпус 1 секции 3 и 4: монолитные работы на уровне 3-го этажа.
  • Корпус 1 секция 4: монолитные работы на уровне 3-го этажа.
  • Корпус 2: монтаж основания под фундаментную плиту.
  • Корпус 3: укпрепление грунта.

Апрель

  • 1 и 2 секция - залито перекрытие второго этажа.
  • 3 и 4 секция – залито перекрытие третьего этажа.
