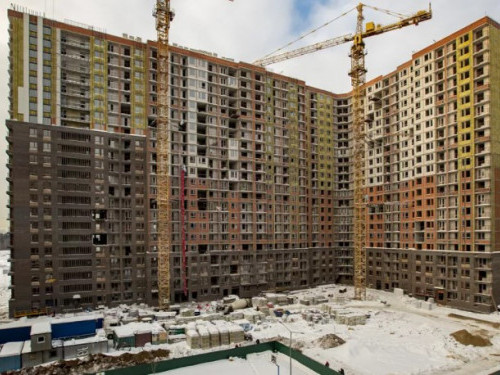

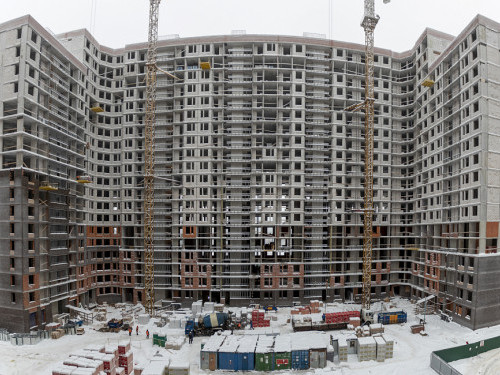

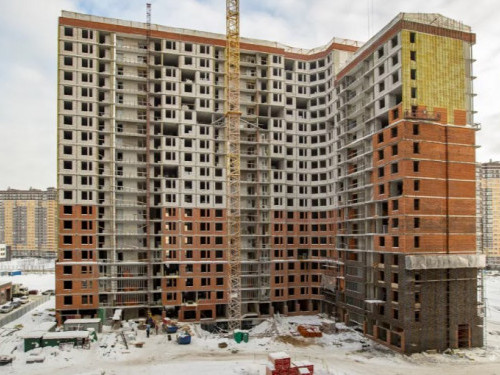

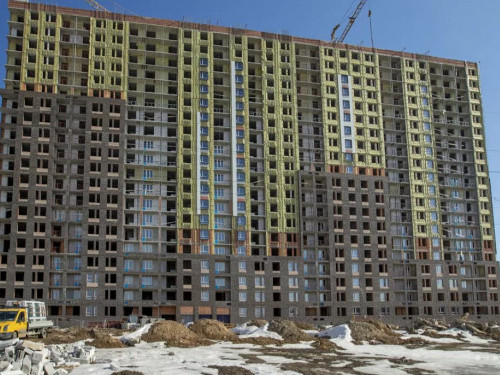

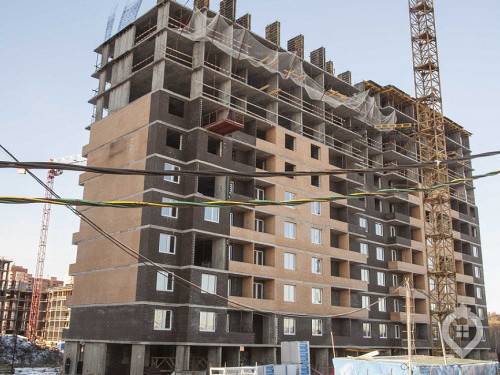

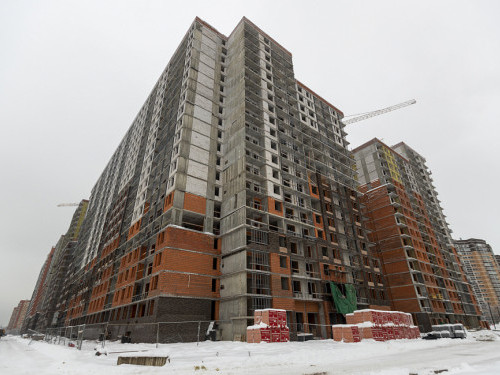

Январь, 2018

  • 2 очередь
  • Корпус 14 - устройство монолитных конструкций 5 этажа.
  • Корпус 15 - устройство фундаментной плиты, армирование фундаментной плиты.
  • Корпус 22 - устройство монолитных конструкций 6 - 9 этажей, кладка наружных стен на уровне 2 этажа, монтаж внутренних инженерных систем.
  • Корпус 25 - устройство монолитных конструкций 12 этажа, кладка наружных стен на уровне 8 этажа, монтаж окон на уровне 6 этажа, монтаж внутренних инженерных систем.
2017

Декабрь

  • 2 очередь
  • Корпус 14 - устройство монолитных конструкций 3 этажа.
  • Корпус 15 - устройство фундаментной плиты.
  • Корпус 22 - устройство монолитных конструкций на уровне 5 - 8 этажей, кирпичная кладка наружных стен на уровне 1 этажа.
  • Корпус 25 - устройство монолитных конструкций на уровне 10 этажа, кирпичная кладка наружных стен на уровне 6 этажа.

Ноябрь

  • 1 очередь
  • Корпус 29 - кирпичная кладка на уровне 17-18 этажа.
  • Корпус 30 - монтаж окон на уровне 18 этажа.
  • Корпус 31 - пусконаладочные работы.
  • 2 очередь
  • Корпус 14 - работы по гидроизоляции подземной части. Монолитные работы на уровне 1 этажа.
  • Корпус 22 - монолитные работы на уровне 2-3 этажей.
  • Корпус 25 - монолитные работы на уровне 7 этажа, кирпичная кладка на уровне 2 этажа.
  • Корпус 15 - устройство фундаментной плиты.

Октябрь

  • 1 очередь
  • Корпус 30,31 - отделка МОП.
  • 2 очередь
  • Корпус 14 - армирование фундаментной плиты.
  • Корпус 15 - разработка котлована.
  • Корпус 22 - монолитные работы на уровне 2 этажа.
  • Корпус 25 - монолитные работы на уровне 5 этажа.

Сентябрь

  • 1 очередь
  • Корпус 26,27 - кирпичная кладка на уровне 12 этажа.
  • Корпус 30 - работы по внутренним инженерным системам
  • Корпус 31 - отделка МОП, установка радиаторов отопления.
  • 2 очередь
  • Корпус 22 - монолитные работы на уровне 1 этажа.
  • Корпус 25 - монолитные работы на уровне 3 этажа.

Август

  • 1 очередь
  • Корпус 27 - монолитные работы на уровне 22 этажа.
  • Корпус 28 - монолитные работы на уровне тех.этажа.
  • Корпус 29 - монолитные работы на уровне 20 этажа.
  • Корпус 30 - работы по остеклению.
  • Корпус 31 - отделка МОП.
  • Корпус 26 - монолитные работы на уровне 22 этажа.
  • 2 очередь
  • Корпус 22 - устройство фундамента.
  • Корпус 25 - монолитные работы на уровне 1 этажа.

Июль

  • 1 очередь
  • Корпус 26,27 - монолитные работы на уровне 20 этажа.
  • Корпус 28 - монолитные работы на уровне 19 этажа.
  • Корпус 29 - монолитные работы на уровне 17 этажа.
  • Корпус 30 - завершены монолитные работы.
  • Корпус 31 - устройство вентилируемого фасада.
  • Корпус 28 - монолитные работы на уровне 20 этажа.
  • Корпус 29 - монолитные работы на уровне 17 этажа.
  • Корпус 31 - монтаж внутренних инженерных сетей.
  • Корпус 30 - отделочные работы МОП
  • Корпус 27 - монолитные работы на уровне 21 этажа.
  • 2 очередь
  • Корпус 22 - монтаж каркаса фундаментной плиты.
  • Корпус 25 - устройство монолитных стен технического подвала.

Июнь

  • 1 очередь
  • Корпус 27, 28 - монолит на уровне 18 этажа.
  • Корпус 30 - монолитные работы завершены.
  • Корпус 31 - монтаж внутренних инженерных сетей.
  • Корпус 26 - монолитные работы на уровне 17 этажа.
  • 2 очередь
  • Корпус 25 - разработка котлована.
  • Корпус 22 - работы по устройству фундамента.

Май

  • Корпус 25 - работы по мобилизации площадки.
  • Корпус 26 - монолитные работы на уровне 15 этажа.
  • Корпус 27 - монолитные работы на уровне 15 этажа.
  • Корпус 28 - монолитные работы на уровне 16 этажа.
  • Корпус 29 - монолитные работы на уровне 13 этажа, начаты работы по остеклению.
  • Корпус 30 - монолитные работы на уровне 22 этажа.
  • Корпус 31 - работы по внутренним инженерным сетям.

Апрель

  • Корпус 25 - подготовка строительной площадки.
  • Корпус 26 - монолитные работы на уровне 12-16 этажа.
  • Корпус 27 - монолитные работы на уровне 11-12 этажа.
  • Корпус 28 - монолитные работы на уровне 15 этажа.
  • Корпус 29 - монолитные работы на уровне 12 этажа.
  • Корпус 30 - монолитные работы на уровне 19-22 этажа.
  • Корпус 31 - работы по внутренним инженерным сетям.

Март

  • Корпус 26 - монолитные работы на уровне 11 этажа.
  • Корпус 27 - монолитные работы на уровне 10-12 этажа.
  • Корпус 29 - монолитные работы на уровне 13 этажа.
  • Корпус 30 - монолитные работы на уровне 19-21 этажа.
  • Корпус 31 - завершены фасадные работы и работы по остеклению.
